Kiểm tra tiến độ thi công dự án đường dây 500kV mạch 3 đoạn qua địa bàn Nghệ An

NDO -

Ngày 12/7, đồng chí Thái Thanh Quý, Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy, Chủ tịch Hội đồng nhân dân tỉnh, Trưởng Đoàn đại biểu Quốc hội tỉnh Nghệ An cùng đoàn công tác đã trực tiếp đến hiện trường đang thi công các vị trí cột điện thuộc dự án đường dây 500 kV mạch 3 qua các huyện Diễn Châu, Yên Thành (Nghệ An) để kiểm tra, đôn đốc tiến độ, động viên cán bộ, công nhân đang triển khai dự án này đoạn qua địa bàn tỉnh Nghệ An.

0:00 / 0:00
0:00
Đồng chí Bí thư Tỉnh ủy Nghệ An cùng đoàn công tác tặng quà động viên cán bộ, công nhân đang thi công.
Đồng chí Bí thư Tỉnh ủy Nghệ An cùng đoàn công tác tặng quà động viên cán bộ, công nhân đang thi công.

Cùng đi với đồng chí Bí thư Tỉnh ủy Nghệ An còn có đại điện lãnh đạo Tổng công ty Truyền tải điện quốc gia; các ban, ngành, địa phương liên quan.

Đồng chí Bí thư Tỉnh ủy Nghệ An Thái Thanh Quý cùng đoàn công tác đã trực tiếp kiểm tra tại vị trí cột VT 409 ở xã Diễn Thái, huyện Diễn Châu và vị trí cột VT 422 ở xã Đô Thành, huyện Yên Thành.

Cũng như các điểm thi công khác, tại đây, dưới thời tiết nắng nóng gay gắt, song chủ đầu tư, các nhà thầu thi công, trực tiếp là các kỹ sư, công nhân trên công trường đang tập trung thi công với tinh thần “vượt nắng, thắng mưa”, làm việc liên tục 24/7, “3 ca, 4 kíp”, “làm ngày không đủ, tranh thủ làm đêm”, “làm xuyên tết, xuyên ngày nghỉ, xuyên ngày lễ”, “chỉ bàn làm, không bàn lùi” theo như chỉ đạo của Thủ tướng Chính phủ.

Kiểm tra tiến độ thi công dự án đường dây 500kV mạch 3 đoạn qua địa bàn Nghệ An ảnh 1

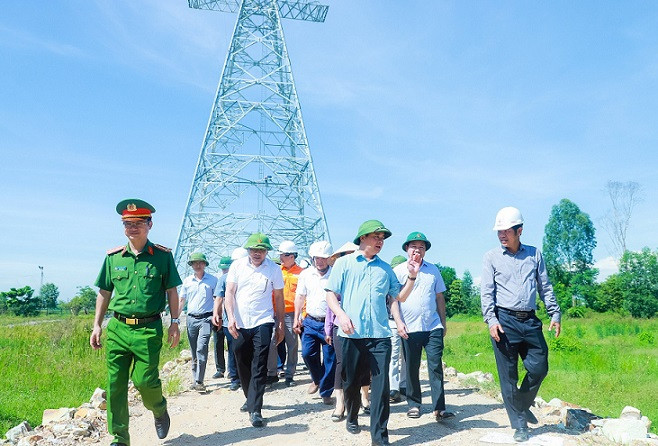

Kiểm tra, đôn đốc tiến độ thi công cột điện VT 422 ở Đô Thành (Yên Thành).

Đồng chí Thái Thanh Quý và đoàn công tác đã tặng quà, chia sẻ, động viên những khó khăn mà cán bộ, công nhân đang phải đối mặt, nhất là làm việc cường độ cao, thường xuyên ở trên cao, dưới thời tiết nắng nóng trong thời gian qua. Đồng thời ghi nhận sự vào cuộc tích cực của chủ đầu tư, nhà thầu và đơn vị thi công.

Quán triệt phương châm chỉ đạo của Thủ tướng Chính phủ, đến nay, tỉnh Nghệ An đã vận động bàn giao được toàn bộ 202/202 vị trí móng cột và toàn bộ phần hành lang tuyến trên hiện trường cho chủ đầu tư. Đã có 121 vị trí cột được dựng xong, các đơn vị thi công đang tập trung nhân lực, thiết bị để dựng 81 vị trí cột còn lại và đã hoàn thành kéo dây một khoảng néo, đang kéo dây năm khoảng néo khác.

Trên địa bàn tỉnh Nghệ An có 53 hộ bị ảnh hưởng phải thu hồi đất ở thực hiện dự án; trong đó, có 18 hộ đề nghị giao đất tái định cư đang được Ủy ban nhân dân các huyện hoàn tất các thủ tục pháp lý để giao đất tái định cư. Các hộ dân hiện đã cơ bản tháo dỡ nhà cửa bàn giao mặt bằng cho đơn vị thi công bảo đảm tiến độ trước khi đóng điện.

Kiểm tra tiến độ thi công dự án đường dây 500kV mạch 3 đoạn qua địa bàn Nghệ An ảnh 2

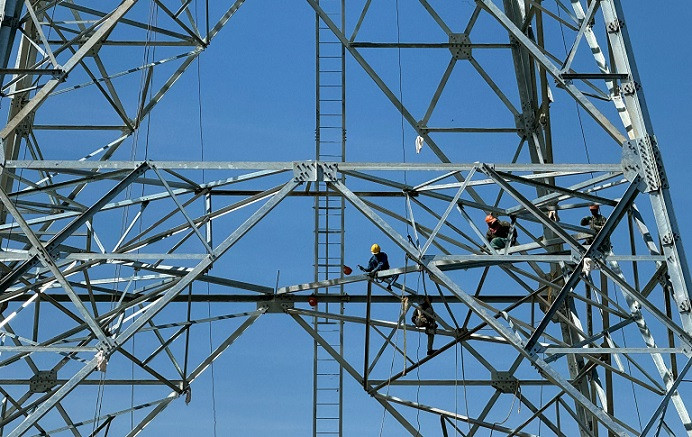

Qua kiểm tra thực tế và nắm bắt các ý kiến của chủ đầu tư, nhà thầu thi công thì hiện nay phần việc còn lại như hoàn thành việc dựng những cột còn lại, lắp đặt sứ, kéo dây hay tập kết vật tư, vật liệu vào vị trí thi công đòi hỏi nhân công chuyên nghiệp, có tay nghề cao, kinh nghiệm, đồng chí Bí thư Tỉnh ủy Nghệ An đề nghị các đơn vị tiếp tục nỗ lực tối đa, khắc phục khó khăn do thời tiết, bố trí đủ nhân lực để vừa đẩy nhanh tiến độ thi công, vừa bảo đảm chất lượng, an toàn lao động, góp phần đưa toàn bộ dự án về đích đúng hẹn.

Đánh giá cao nỗ lực của lãnh đạo huyện Diễn Châu, Yên Thành trong công tác giải phóng và bàn giao mặt bằng đúng thời gian, đồng chí Bí thư Tỉnh ủy Nghệ An cũng lưu ý các địa phương, trong thời gian tới cần tiếp tục bảo đảm tốt nhất công tác an ninh, trật tự; quản lý chặt chẽ phần hành lang tuyến đã bàn giao; kịp thời hỗ trợ, giải quyết các vấn đề phát sinh, tạo điều kiện thuận lợi nhất để dự án thi công bảo đảm tiến độ đề ra.

Kiểm tra tiến độ thi công dự án đường dây 500kV mạch 3 đoạn qua địa bàn Nghệ An ảnh 3

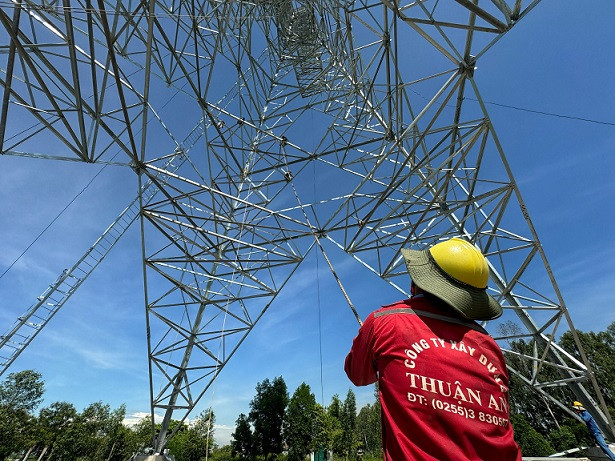

Công nhân thi công đang gấp rút hoàn thành cột điện.

Đánh giá cao nỗ lực của lãnh đạo huyện Diễn Châu, Yên Thành trong công tác giải phóng và bàn giao mặt bằng đúng thời gian, đồng chí Bí thư Tỉnh ủy Nghệ An cũng lưu ý các địa phương, trong thời gian tới cần tiếp tục bảo đảm tốt nhất công tác an ninh, trật tự; quản lý chặt chẽ phần hành lang tuyến đã bàn giao; kịp thời hỗ trợ, giải quyết các vấn đề phát sinh, tạo điều kiện thuận lợi nhất để dự án thi công bảo đảm tiến độ đề ra.

Hiện trên địa bàn tỉnh Nghệ An đang triển khai hai dự án thuộc đường dây 500kV mạch 3. Đó là dự án đường dây 500kV Quảng Trạch-Quỳnh Lưu có tổng mức đầu tư gần 9.821 tỷ đồng và Dự án đường dây 500kV Quỳnh Lưu-Thanh Hóa có tổng mức đầu tư hơn 4.079 tỷ đồng.
