Dự án đường dây 500kV mạch 3: Nghệ An bám sát chỉ tiêu đề ra

NDO - Với việc các công nhân và kỹ sư miệt mài triển khai xây dựng các móng cột của đường dây 500kV mạch 3 cung đoạn Quảng Trạch-Phố Nối, tỉnh Nghệ An đã bàn giao được 201/202 vị trí móng cột, trong đó có 192/201 vị trí đang thi công tại các dự án đường dây 500kV mạch 3 đi qua địa bàn tỉnh.
0:00 / 0:00
0:00
Các công nhân gấp rút thi công công trình cột móng tại Nghệ An.
Các công nhân gấp rút thi công công trình cột móng tại Nghệ An.

Nỗ lực bảo đảm đúng tiến độ đề ra

Ngày 4/3 vừa qua, chia sẻ cùng báo chí về tình hình thực hiện dự án đường dây 500kV đoạn qua địa bàn tỉnh Nghệ An, đồng chí Lê Hồng Vinh, Phó Chủ tịch Thường trực Ủy ban nhân dân tỉnh Nghệ An cho biết, các dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) là các dự án nằm trong danh mục các công trình trọng điểm, có tính chất đặc biệt quan trọng tới an ninh năng lượng quốc gia.

Do đó, tỉnh Nghệ An đã thường xuyên chỉ đạo các sở ngành, địa phương và các đơn vị tập trung nhân tài vật lực để triển khai bảo đảm đúng tiến độ đề ra.

Ủy ban nhân dân tỉnh đã chỉ đạo các đơn vị tư vấn rà soát, đánh giá cụ thể diện tích rừng bị ảnh hưởng cần chuyển mục đích sử dụng để xem xét, xử lý, khảo sát kỹ mỏ đất nhằm bảo đảm an toàn thi công công trình. Đồng thời chủ động phối hợp các địa phương tổ chức vận động các chủ sử dụng đất, tài sản bị ảnh hưởng nhận tiền và bàn giao mặt bằng phần móng trụ và phần đường công vụ phục vụ thi công.

Nhờ những biện pháp quyết liệt đến thời điểm hiện tại đã vận động bàn giao được 201/202 vị trí móng cột, trong đó có 192/201 vị trí đang triển khai thi công.

Dự án đường dây 500kV mạch 3: Nghệ An bám sát chỉ tiêu đề ra ảnh 2

Đồng chí Lê Hồng Vinh, Phó Chủ tịch Thường trực Ủy ban nhân dân tỉnh Nghệ An thông tin cùng báo chí.

“Đối với phần móng cột, tỉnh Nghệ An quyết tâm hoàn thành bàn giao 1 vị trí còn lại và tiếp tục hoàn tất thủ tục các vị trí chưa thi công được trước ngày 10/3; phần hành lang tuyến sẽ bàn giao toàn bộ trước ngày 30/3, đáp ứng mục tiêu yêu cầu chỉ đạo của Thủ tướng Chính phủ”, đồng chí Lê Hồng Vinh khẳng định.

Như vậy với tiến độ bàn giao này, tỉnh Nghệ An tin tưởng, với sự chủ động của địa phương trong công tác giải phóng mặt bằng, với sự chủ động của chủ đầu tư trong việc huy động các nguồn lực, và đặc biệt, thực hiện chỉ đạo của Thủ tướng Chính phủ trong công tác “4 tại chỗ” để hỗ trợ cho chủ đầu tư và doanh nghiệp sẽ tạo đà thuận lợi để hoàn thành chỉ tiêu đề ra.

Theo ông Thái Văn Nông, Phó Giám đốc Sở Tài nguyên môi trường tỉnh Nghệ An, đến thời điểm hiện tại, công tác chuyển đổi mục đích sử dụng rừng, đo đạc, bồi thường giải phóng mặt bằng của các dự án đã đạt được kết quả khả quan.

Các dự án đã cơ bản hoàn thành công tác phê duyệt bản đồ trích đo, đã có thông báo thu hồi đất, hiện đang xét nguồn gốc đất, áp giá… để phê duyệt phương án bồi thường. Đồng thời để đẩy nhanh tiến độ hiện đã tạm ứng chi trả đền bù, vận động các tổ chức, cá nhân bàn giao mặt bằng cho nhà thầu thi công đối với phần diện tích móng cột.

Dự án đường dây 500kV mạch 3 kéo dài được nối từ Quảng Trạch (Quảng Bình) ra Phố Nối (Hưng Yên) nằm trong Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn đến năm 2050 đã được Thủ tướng Chính phủ phê duyệt.

Đây là dự án có tính chất đặc biệt quan trọng, tăng thêm năng lực truyền tải giữa miền trung và miền bắc từ mức 2.200MW lên khoảng 5.000MW.

Dự án có chiều dài 514km, với tổng vốn đầu tư khoảng 23.000 tỷ đồng, bao gồm 4 cung đoạn: Quảng Trạch-Quỳnh Lưu; Quỳnh Lưu-Thanh Hóa; Thanh Hóa-Nam Định 1; Nam Định 1-Phố Nối.

Để giải quyết khó khăn, khắc phục vướng mắc

Dự án đường dây 500kV mạch 3: Nghệ An bám sát chỉ tiêu đề ra ảnh 3

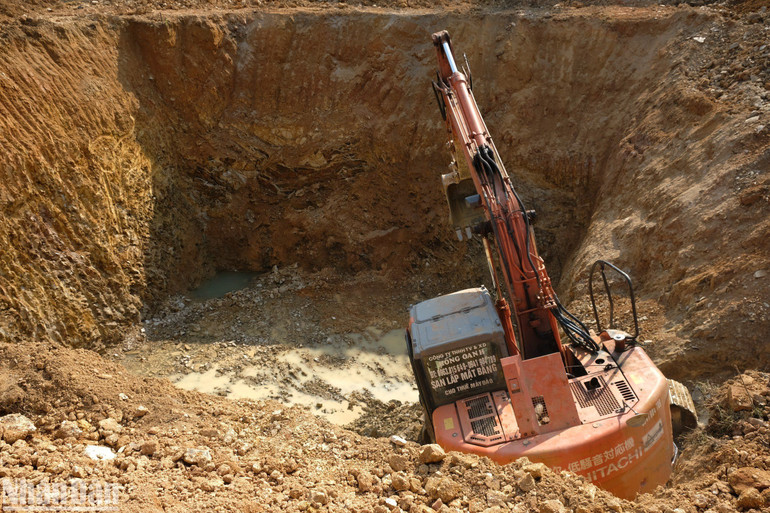

Các đơn vị thi công tiếp tục tăng cường nhân lực, máy móc để đáp ứng được các mốc tiến độ chủ đầu tư yêu cầu.

Ủy ban nhân dân tỉnh Nghệ An kiến nghị, Thủ tướng Chính phủ đồng ý chủ trương và giao Ủy ban nhân dân tỉnh quyết định tác động vào rừng để làm đường tạm, các công trình phục vụ thi công mà không chờ Chính phủ ban hành Nghị định sửa đổi, bổ sung một số điều của Nghị định số 156/2018/NĐ-CP ngày 16/11/2018 để kịp thời triển khai thực hiện dự án.

Ngoài ra, trong giai đoạn thiết kế kỹ thuật do cần chuẩn xác giải pháp thiết kế dẫn tới tọa độ các vị trí móng có sai khác; phát sinh về diện tích hoặc thay đổi vị trí rừng so với hồ sơ đã được Thủ tướng Chính phủ phê duyệt. Do đó, tỉnh Nghệ An kiến nghị Thủ tướng Chính phủ thống nhất cho phép điều chỉnh vị trí, diện tích, loại rừng theo số liệu sau khi rà soát hồ sơ thiết kế kỹ thuật để đảm bảo thống nhất giữa hồ sơ và thực địa. Ủy ban nhân dân tỉnh đã báo cáo Bộ Nông nghiệp và Phát triển nông thôn ngày 7/2/2024.

Bên cạnh đó, tỉnh Nghệ An đề nghị Tập đoàn điện lực Việt Nam, Tổng Công ty Truyền tải điện quốc gia chỉ đạo các đơn vị liên quan thường xuyên phối hợp chặt chẽ với các sở, ngành, địa phương trong công tác bồi thường, giải phóng mặt bằng bảo đảm tiến độ đề ra theo yêu cầu.

Trước đó, ông Nguyễn Đức Trung, Chủ tịch Ủy ban nhân dân tỉnh Nghệ An, đã có thông báo hỏa tốc gửi các sở ngành, địa phương tập trung các nhiệm vụ, giải pháp đẩy nhanh tiến độ thực hiện các dự án đường dây 500kV đoạn qua địa bàn tỉnh.

Xác định đây là các dự án có tính chất hết sức quan trọng và cấp bách, ông Nguyễn Đức Trung yêu cầu Sở Tài nguyên và Môi trường theo dõi, đôn đốc, hướng dẫn các địa phương tháo gỡ khó khăn, vướng mắc trong công tác bồi thường, hỗ trợ và tái định cư, bảo đảm tiến độ bàn giao mặt bằng cho chủ đầu tư. Đồng thời ưu tiên tiếp nhận, kiểm tra, phê duyệt kết quả đo đạc phục vụ thu hồi đất, bồi thường giải phóng mặt bằng thực hiện dự án.

Sở Nông nghiệp và Phát triển nông thôn làm việc với Bộ Nông nghiệp và Phát triển nông thôn để sớm có hướng dẫn việc xử lý vướng mắc do không thực hiện được trình tự, thủ tục chuyển mục đích sử dụng rừng sang mục đích khác đối với diện tích rừng (hơn 5,3ha) để làm đường thi công móng trụ đối với các dự án.

Đối với Ủy ban nhân dân các huyện, thị xã có dự án đi qua, tổ chức tuyên truyền, vận động các chủ sử dụng đất, tài sản bị ảnh hưởng hiểu được tầm quan trọng của dự án để nhận tiền và bàn giao mặt bằng phần móng trụ và phần đường công vụ phục vụ thi công (nếu có).

Bên cạnh đó, các đơn vị cần phối hợp với chủ đầu tư tăng cường quản lý phần diện tích đất trong phạm vi thực hiện dự án, tránh việc xây dựng mới nhà cửa, trồng cây làm ảnh hưởng công tác bồi thường.
