Nghệ An tháo gỡ khó khăn, vướng mắc trong xây dựng khu tái định cư tại các xã miền núi

Ngày 20/7, Ủy ban nhân dân tỉnh Nghệ An tổ chức buổi làm việc với các địa phương, đơn vị liên quan để tháo gỡ vướng mắc, khó khăn trong triển khai xây dựng các khu tái định cư nhằm bảo đảm ổn định cuộc sống và sản xuất của người dân trước mùa mưa bão năm 2026.

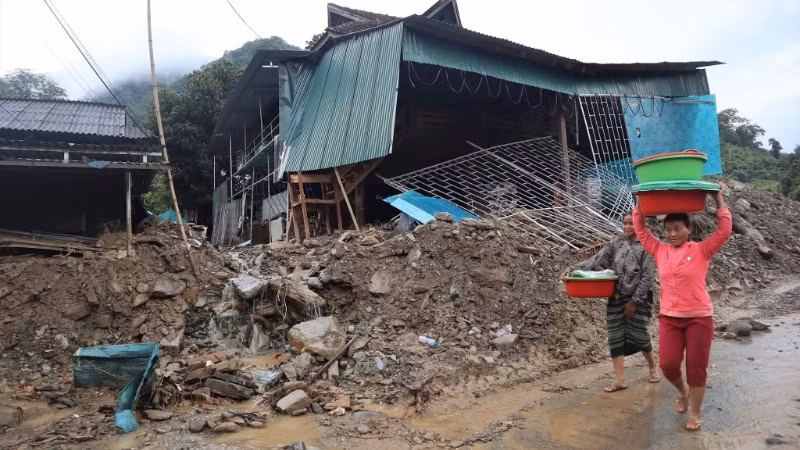

Trên địa bàn tỉnh Nghệ An có hơn 1.000 hộ dân cần được di dời khỏi vùng sạt lở nguy hiểm. (Ảnh: TRẦN TRUNG HIẾU)
Trên địa bàn tỉnh Nghệ An có hơn 1.000 hộ dân cần được di dời khỏi vùng sạt lở nguy hiểm. (Ảnh: TRẦN TRUNG HIẾU)

Tại buổi làm việc, lãnh đạo các xã đã báo cáo cụ thể về tiến độ triển khai các dự án trên địa bàn.

Theo đó, tại xã Mường Típ, dự án khu tái định cư khẩn cấp cụm bản Xốp Típ, Xốp Phong đã thi công đạt hơn 96% khối lượng công việc theo dự án được phê duyệt. Đến nay, Ủy ban nhân dân xã đã tổ chức bốc thăm vị trí đất tái định cư cho 23 hộ dân để di chuyển, xây dựng nhà ở tại khu vực dự án. Đối với khu tái định cư bản Ta Đo, khối lượng thi công đạt hơn 75% theo kế hoạch.

Tại khu tái định cư khẩn cấp bản Phá Mựt, xã Nhôn Mai, dự án đã thi công đạt hơn 97% khối lượng công việc. Đến nay, Ủy ban nhân dân xã đã hoàn thành việc chia lô, phân nền cho 16 hộ dân; trong đó, 15 hộ đã xây dựng nhà ở tại khu vực tái định cư.

Phó Chủ tịch Ủy ban nhân dân tỉnh Nghệ An Nguyễn Văn Đệ chủ trì cuộc họp với các địa phương, đơn vị liên quan. (Ảnh: PT)

Tại xã Mỹ Lý, dự án tại bản Xiềng Tắm đã thi công đạt hơn 80% khối lượng công việc, dự án tại bản Xằng Trên đạt hơn 60% khối lượng công việc. Đối với hai dự án tại bản Cha Nga và bản Yên Hòa, Ủy ban nhân dân xã đang chỉ đạo đơn vị tư vấn khẩn trương điều chỉnh, hoàn thiện hồ sơ theo quy định.

Đối với dự án tại thôn Vĩnh Hoàn, xã Con Cuông, Ủy ban nhân dân xã đã bàn giao mặt bằng cho đơn vị thi công, đồng thời chỉ đạo xây dựng kế hoạch triển khai chi tiết, huy động nhân lực, máy móc, thiết bị và đang thực hiện công tác đào, bóc lớp phong hóa.

Xã Nhôn Mai tổ chức cho các hộ dân tái định cư bốc thăm đất ở khu tái định cư.

Bên cạnh những kết quả đạt được, quá trình triển khai các dự án vẫn còn một số khó khăn, vướng mắc. Một số dự án phải thực hiện thủ tục chuyển đổi mục đích sử dụng rừng sang mục đích khác theo quy định, dẫn đến ảnh hưởng tiến độ.

Ngoài ra, việc đơn vị tư vấn thiết kế chậm hoàn thiện hồ sơ trình cấp có thẩm quyền phê duyệt cũng làm chậm tiến độ thực hiện, chưa đáp ứng yêu cầu theo chỉ đạo của Thường trực Tỉnh ủy và Ủy ban nhân dân tỉnh. Trong khi nguồn vật liệu xây dựng trên địa bàn hiện khan hiếm...

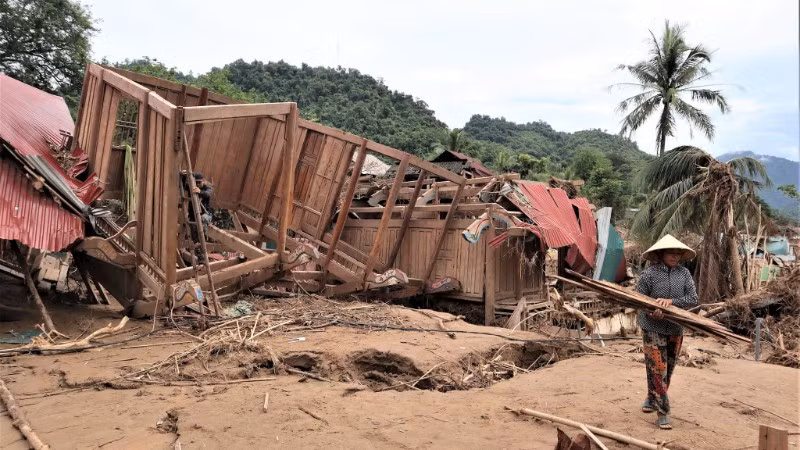

Bản Xiềng Tắm, xã Mỹ Lý chịu thiệt hại vô cùng nặng nề do lũ quét xảy ra hồi tháng 7/2025.

Phát biểu kết luận buổi làm việc, Phó Chủ tịch Ủy ban nhân dân tỉnh Nghệ An Nguyễn Văn Đệ yêu cầu chủ đầu tư, đơn vị tư vấn và đơn vị thi công phải tập trung tối đa nhân lực, thiết bị, đẩy nhanh tiến độ, hoàn thành các dự án theo đúng yêu cầu đề ra và nghiêm khắc phê bình các đơn vị thi công và đơn vị tư vấn thiết kế còn chậm trễ trong quá trình triển khai dự án. Đặc biệt, đối với hai dự án tại bản Cha Nga và bản Yên Hòa (xã Mỹ Lý), đơn vị thi công và đơn vị tư vấn để tiến độ kéo dài, chậm hoàn thiện hồ sơ, ảnh hưởng đến quá trình triển khai dự án.

Đồng chí Nguyễn Văn Đệ yêu cầu các xã tập trung giải quyết dứt điểm các vướng mắc về giải phóng mặt bằng, khẩn trương bàn giao mặt bằng cho đơn vị thi công.

Phó Giám đốc Sở Nông nghiệp và Môi trường Võ Thị Nhung đề nghị các địa phương đôn đốc các đơn vị thi công đẩy nhanh tiến độ các dự án. (Ảnh: PT)

Đối với dự án tại bản Xằng Trên (xã Mỹ Lý), chính quyền địa phương phải hoàn thành công tác giải phóng mặt bằng, bàn giao cho nhà thầu trước ngày 25/7; đồng thời phối hợp để đưa người dân vào nhận đất, ổn định cuộc sống trước ngày 30/7.

Riêng dự án tại bản Cha Nga, phải triển khai đồng thời việc đẩy nhanh thi công và hoàn thiện các thủ tục phê duyệt, bảo đảm đến ngày 30/7 có mặt bằng cơ bản để bố trí người dân.

Phó Chủ tịch Ủy ban nhân dân tỉnh Nghệ An giao Sở Xây dựng chủ động hướng dẫn, hỗ trợ các địa phương, đơn vị trong quá trình thực hiện các thủ tục theo chức năng, nhiệm vụ; kịp thời tháo gỡ các vướng mắc liên quan hồ sơ thiết kế, bản vẽ thi công, nhất là các hồ sơ còn vướng tại dự án hai bản Cha Nga và Yên Hòa để sớm hoàn thành việc phê duyệt.

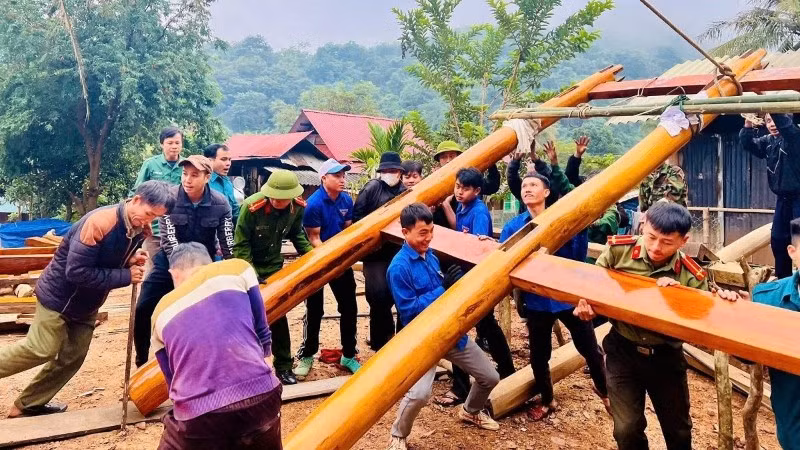

Lực lượng công an và các tổ chức đoàn thể hỗ trợ người dân xã biên giới Nhôn Mai dựng những căn nhà mới sau thiên tai. (Ảnh: PT)

Đối với khu tái định cư Xiềng Tắm, Sở Xây dựng phối hợp chủ đầu tư và đơn vị tư vấn thiết kế nghiên cứu, đề xuất phương án xử lý kỹ thuật đối với các vị trí nền đất yếu, có nguy cơ sạt lở, đồng thời chịu trách nhiệm về chất lượng, độ an toàn của công trình.

Sở Nông nghiệp và Môi trường được giao phối hợp chặt chẽ, tích cực hỗ trợ chủ đầu tư trong việc giải quyết các thủ tục hành chính liên quan.

Đối với các dự án trên địa bàn các xã: Lượng Minh, Chiêu Lưu, Keng Đu và Nhôn Mai do chưa đủ điều kiện để trình Ủy ban nhân dân tỉnh ban hành lệnh xây dựng công trình khẩn cấp, Phó Chủ tịch Ủy ban nhân dân tỉnh Nghệ An yêu cầu Ủy ban nhân dân các xã khẩn trương hoàn thiện hồ sơ, gửi Sở Tài chính tổng hợp, tham mưu Ủy ban nhân dân tỉnh xem xét, bố trí đầu tư xây dựng theo đúng quy định.
