Sáu tháng đầu năm 2021, tiến độ thực hiện các dự án lưới điện của EVNCPC cơ bản đáp ứng tiến độ của EVN giao.
Cụ thể đã thực hiện khởi công 4 công trình lớn, gồm: dự án Nâng công suất trạm biến áp (TBA) 110kV Krông Ana 2, đường dây 110kV TBA 220kV Phước An - Vân Canh và TBA 110kV Vân Canh, lắp máy 2 TBA 110kV Đức Cơ, lắp máy 2 TBA 110kV VSIP Quảng Ngãi.
Bên cạnh đó, EVNCPC đã đóng điện được 7 dự án. Trong đó vượt tiến độ 3 dự án là dự án nâng cao khả năng mang tải đường dây 110kV Sông Cầu 2 - TBA 220kV Quy Nhơn, đường dây và TBA 110/22kV Krông Nô, TBA 110kV Ia Grai + nhánh rẽ và 4 dự án hoàn thành đúng tiến độ.

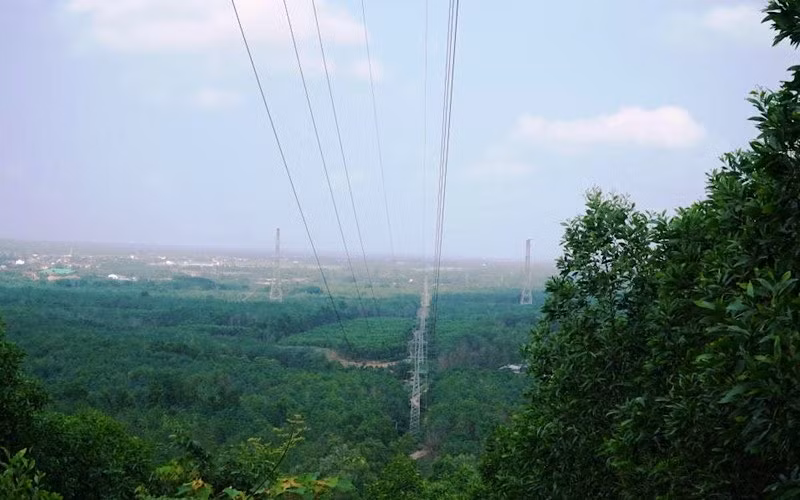

Gồm: Dự án nâng cao khả năng mang tải đường dây 110kV Đăk Hà - 220kV Kon Tum, nâng tiết diện đường dây 110kV Đông Hà - Lao Bảo, TBA 110kV Hòa Bình 2 và đấu nối, đường dây 110kV TBA 220kV Krông Ana (Cư Kuin) - TBA 110kV Krông Păk, đấu nối 110kV sau TBA 220kV Krông Ana (Cư Kuin).
Lãnh đạo các Ban QLDA của EVNCPC và các ban chuyên môn thường xuyên có mặt trên công trường để chỉ đạo, phối hợp với các đơn vị thi công và địa phương giải quyết kịp thời những vướng mắc trong quá trình tổ chức thi công. Qua đó, xử lý nhanh chóng các vướng mắc trong quá trình triển khai thực hiện dự án, nghiệm thu, đóng điện đưa các công trình vào vận hành vượt tiến độ đề ra.
Có thể kể đến các dự án tiêu biểu như: Dự án đường dây và TBA 110/22kV Krông Nô có công suất MBA 25MVA, đường dây 110kV mạch đơn dài 19,2km và đường dây 22kV dài 10,3 km, với tổng mức đầu tư 142 tỷ đồng, sử dụng nguồn vốn vay của Dự án Lưới điện hiệu quả tại các thành phố vừa và nhỏ (KFW) và vốn đối ứng của EVNCPC.
Dự án được EVN giao đóng điện trong tháng 3-2021, tuy nhiên EVNCPC đã đẩy nhanh tiến độ và hoàn thành ngày 6/2/2021 nhằm bảo đảm cấp điện ổn định, phục vụ đời sống nhân dân huyện Krông Nô, tỉnh Đăk Nông nhân dịp Tết Nguyên đán Tân Sửu vừa qua.
Dự án Nâng cao khả năng mang tải đường dây 110kV Sông Cầu 2 - TBA 220kV Quy Nhơn, có quy mô cải tạo và xây mới đường dây 110kV hai mạch dài 40,1km, với tổng mức đầu tư 232 tỷ đồng, sử dụng nguồn vốn vay thương mại và vốn đối ứng của EVNCPC.
Dự án đã hoàn thành ngày 23/01/2021, vượt tiến độ EVN giao hơn 02 tháng, đây là đường dây kết lưới 110kV giữa 2 tỉnh Bình Định - Phú Yên. Do đó việc hoàn thành vượt tiến độ dự án này có ý nghĩa rất lớn trong việc bảo đảm cung cấp điện cho khu vực tỉnh Bình Định và Phú Yên.
Đối với dự án TBA 110kV Ia Grai và nhánh rẽ có quy mô công suất MBA 25MVA, đường dây 110kV mạch đơn dài 55,4 km và đường dây trung áp dài 28,9 km, với tổng mức đầu tư 268 tỷ đồng, sử dụng nguồn vốn vay của Dự án Lưới điện hiệu quả tại các thành phố vừa và nhỏ và vốn đối ứng của EVNCPC.
Dự án đã hoàn thành đóng điện TBA 110kV Ia Grai và đường dây 110kV Đức Cơ - Ia Grai ngày 28/4/2021, sớm hơn 1 quý so với kế hoạch EVN giao. Việc đẩy nhanh tiến độ dự án đã bảo đảm cấp điện ổn định, phục vụ đời sống nhân dân huyện Ia Grai - tỉnh Gia Lai trong mùa khô năm 2021 và các năm tiếp theo.
Theo Phó Tổng giám đốc EVNCPC Lê Nam Hải, việc đẩy nhanh tiến độ thực hiện các dự án có ý nghĩa hết sức quan trọng trong việc đáp ứng nhu cầu phát triển phụ tải, phục vụ phát triển kinh tế - xã hội của các địa phương miền Trung – Tây Nguyên, góp phần nâng cao đời sống, sinh hoạt của người dân trong khu vực của dự án.
Ngoài ra, các dự án hoàn thành cũng mang lại hiệu quả về kinh tế - kỹ thuật cho EVNCPC như giảm tổn thất điện năng, nâng cao chất lượng điện năng, nâng cao độ tin cậy cung cấp điện và từng bước hoàn thiện cấu trúc lưới điện khu vực, đáp ứng các tiêu chuẩn kỹ thuật ngày càng hiện đại và bảo đảm an toàn vận hành.
Từ đầu năm 2021 đến nay, trong tình hình dịch Covid-19 diễn biến phức tạp, bảo đảm thực hiện “nhiệm vụ kép” theo chỉ đạo của Chính phủ, lãnh đạo EVNCPC đã chỉ đạo cán bộ, kỹ thuật với tinh thần khẩn trương, nghiêm túc và quyết tâm không để những khó khăn làm ảnh hưởng đến tiến độ đầu tư xây dựng.
EVNCPC đã phối hợp chặt chẽ với các nhà thầu thi công, đôn đốc nhân lực, phương tiện, vật tư thiết bị để hoàn thành đúng tiến độ đề ra - Phó Tổng giám đốc EVNCPC Lê Nam Hải chia sẻ.
