Khu tái định cư hơn 200 tỷ ở Cà Mau vẫn chưa có dân vào ở

NDO - Dự án đầu tư xây dựng hạ tầng Khu tái định cư Khu kinh tế Năm Căn (huyện Năm Căn, tỉnh Cà Mau) dù đã bàn giao hạ tầng về cho địa phương nhưng đến nay vẫn chưa có dân vào tái định cư.
0:00 / 0:00
0:00
Hội thảo lần III giám định “Dự án đầu tư xây dựng hạ tầng Khu tái định cư Khu kinh tế Năm Căn, tỉnh Cà Mau”, tổ chức sáng 17/11.
Hội thảo lần III giám định “Dự án đầu tư xây dựng hạ tầng Khu tái định cư Khu kinh tế Năm Căn, tỉnh Cà Mau”, tổ chức sáng 17/11.

Dự án đầu tư xây dựng hạ tầng Khu tái định cư Khu kinh tế Năm Căn (sau đây gọi tắt là dự án) xây dựng tại thị trấn Năm Căn (huyện Năm Căn) với diện tích sử dụng đất hơn 27ha (diện tích đầu tư 9,62ha).

Dự án trên đã được Hội đồng nhân dân tỉnh Cà Mau cấp quyết định chủ trương đầu tư và Ủy ban nhân dân tỉnh cấp quyết định đầu tư, giao Ban Quản lý Khu kinh tế tỉnh Cà Mau làm chủ đầu tư, với tổng mức đầu tư hơn 217 tỷ đồng. Trong đó, nguồn vốn ngân sách Trung ương hỗ trợ hơn 204 tỷ đồng, còn lại là nguồn vốn ngân sách tỉnh. Thời gian thực hiện dự án từ 2018-2021.

Theo Quyết định số 1763/QĐ-UBND (ngày 20/10/2018) của Ủy ban nhân dân tỉnh Cà Mau, dự án trên bố trí và sắp xếp tái định cư cho khoảng 400 hộ dân thuộc diện giải tỏa, di dời và bố trí nhà ở cho công nhân, chuyên gia làm việc trong Khu kinh tế Năm Căn. Sau đó, tại Quyết định số 1081/QĐ-UBND (ngày 4/6/2021) của Ủy ban nhân dân tỉnh, điều chỉnh bố trí, sắp xếp cho khoảng từ 3.500-4.000 hộ thuộc các đối tượng như nêu trên.

Khu tái định cư hơn 200 tỷ ở Cà Mau vẫn chưa có dân vào ở ảnh 1

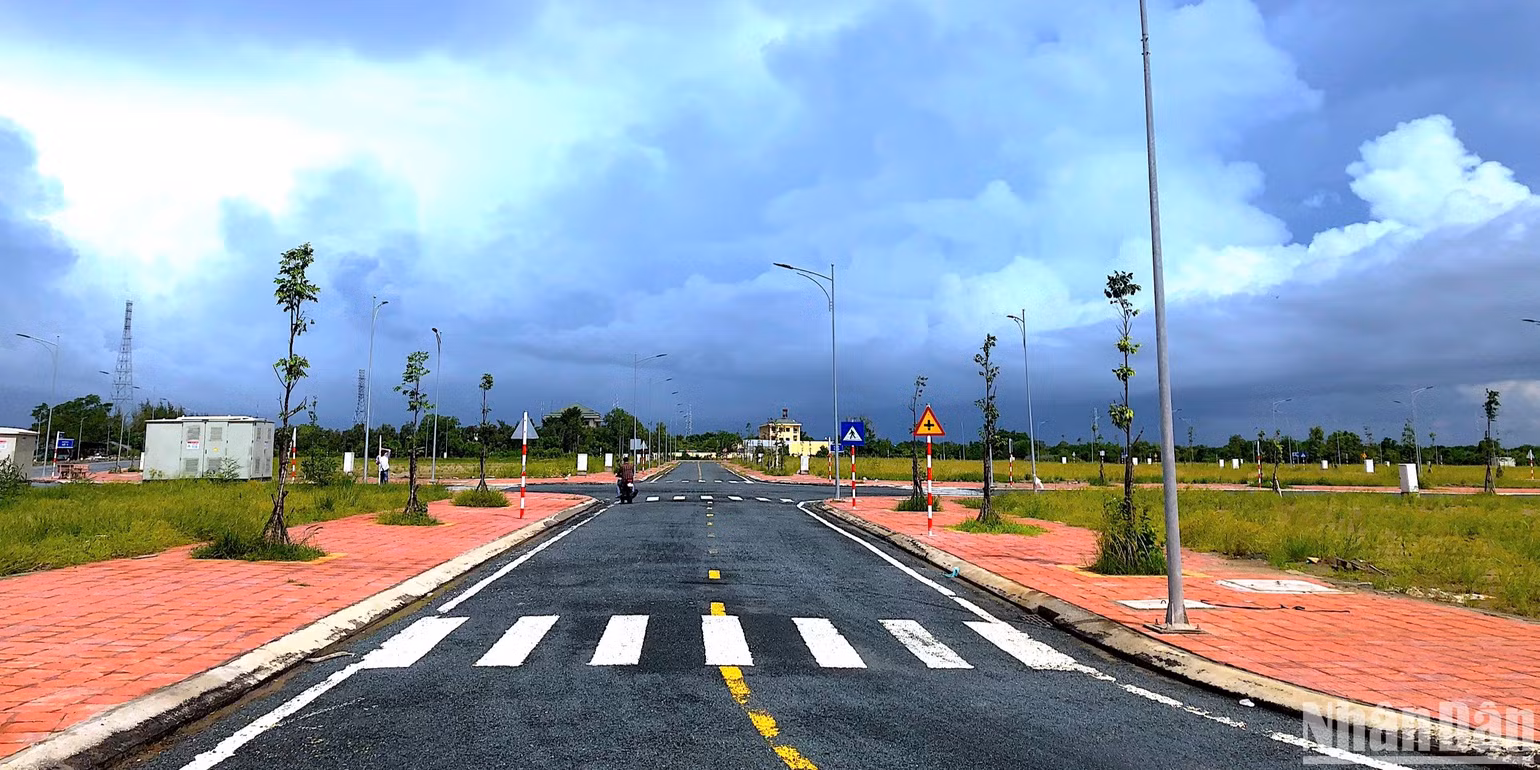

Dù đã hoàn thành và bàn giao hạ tầng cho địa phương nhưng Khu tái định cư kinh tế Năm Căn chưa thu hút được dân vào tái định cư.

Đến nay, dù đã hoàn thành giai đoạn đầu tư và bàn giao hạ tầng kỹ thuật về cho địa phương (ngày 10/10/2022) nhưng vẫn chưa có người dân vào tái định cư.

Tại hội thảo lần III giám định “Dự án đầu tư xây dựng hạ tầng Khu tái định cư Khu kinh tế Năm Căn, tỉnh Cà Mau”, tổ chức sáng 17/11, Hội đồng giám định Liên hiệp các Hội Khoa học và Kỹ thuật tỉnh Cà Mau cho rằng, việc đầu tư dự án là cần thiết. Tuy nhiên, việc đã hoàn thành và bàn giao nhưng chưa thu hút được người dân vào ở là chưa phát huy được hiệu quả của dự án.

Có nhiều nguyên nhân được chỉ ra, như: Vấn đề sinh kế cho người dân khi vào tái định cư; chưa triển khai đồng bộ việc giải phóng mặt bằng Khu phi thuế quan, Khu dân cư đô thị Năm Căn, chưa bảo đảm kết nối hạ tầng kỹ thuật chung trong khu vực đã được quy hoạch.

Hồ sơ, vị trí thực hiện dự án chưa phù hợp Quy hoạch sử dụng đất đến năm 2030 của huyện Năm Căn (được UBND tỉnh phê duyệt tại Quyết định số 394/QĐ-UBND ngày 9/3/2023). Do đó, dự án không nằm trong Kế hoạch sử dụng đất hàng năm cấp huyện được cơ quan có thẩm quyền phê duyệt.

Để thực hiện dự án đúng quy định, Hội đồng giám định kiến nghị Ủy ban nhân dân tỉnh giao ngành chuyên môn chủ trì, phối hợp Ủy ban nhân dân huyện Năm Căn cập nhật dự án vào Điều chỉnh Quy hoạch sử dụng đất giai đoạn 2026-2030 của huyện, làm cơ sở để thực hiện thủ tục về đất đai theo quy định…

Ủy ban nhân dân huyện Năm Căn cần hoàn thành thủ tục, hồ sơ trình Sở Tài nguyên và Môi trường xem xét, tham mưu Ủy ban nhân dân tỉnh giao đất cho huyện quản lý; sớm xây dựng phương án bố trí tái định cư, công bố giá đất tái định cư rộng rãi đến các hộ dân bị giải tỏa thuộc dự án; kịp thời bố trí, sắp xếp cho các hộ đủ điều kiện tái định cư theo quy định.

Ngoài ra, cần sớm đầu tư nâng cấp, mở rộng đường Năm Căn - Hàng Vịnh, ưu tiên đoạn đường 1,1km kết nối giữa khu tái định cư với thị trấn Năm Căn, nhằm đáp ứng nhu cầu giao thông, thúc đẩy giao thương, tạo sinh kế cho hộ dân trong khu tái định cư, góp phần nâng cao hiệu quả kinh tế-xã hội của dự án.
