Giải pháp dài hạn đáp ứng nhu cầu sử dụng điện của Vĩnh Phúc

Thời gian qua, tỉnh Vĩnh Phúc phối hợp Tập đoàn Điện lực Việt Nam và các đơn vị thành viên tăng cường đầu tư xây dựng các công trình điện, phát triển lưới điện nhằm đáp ứng nhu cầu sử dụng điện của Vĩnh Phúc trong tương lai.

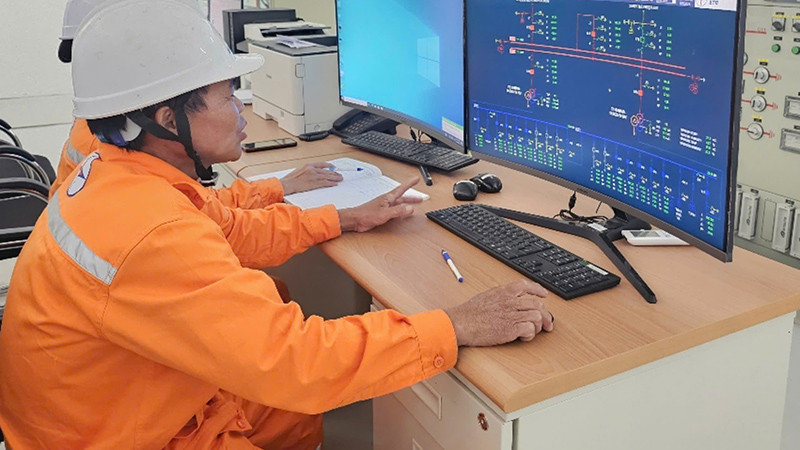

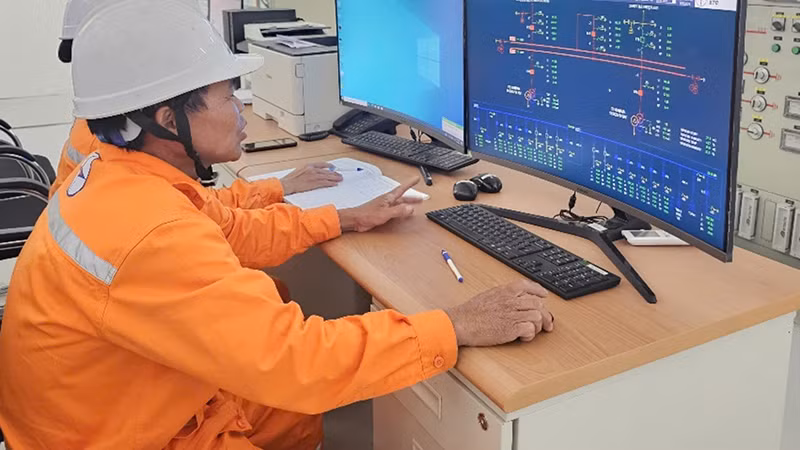

Công nhân kỹ thuật vận hành trạm biến áp Bá Thiện, huyện Bình Xuyên.
Công nhân kỹ thuật vận hành trạm biến áp Bá Thiện, huyện Bình Xuyên.

Theo ông Vũ Vĩnh Hà, Phó phòng phụ trách Phòng Quản lý năng lượng, Sở Công thương Vĩnh Phúc, trên địa bàn tỉnh hiện có 7 dự án có tính chất nguồn điện (220kV, 500kV) đang được triển khai. Bên cạnh đó, địa phương và ngành điện lực đang triển khai 23 dự án lưới điện 110kV, trong đó 15 dự án đang thi công và 8 dự án đang thực hiện chuẩn bị đầu tư.

Những tháng đầu năm 2024, Công ty Điện lực Vĩnh Phúc đã hoàn thành đóng điện 13 dự án trung hạ áp với tổng mức đầu tư hơn 111 tỷ đồng.

Ông Nguyễn Văn Quý, Phó Giám đốc Công ty Điện lực Vĩnh Phúc cho biết: Từ ngày Dự án Xuất tuyến đường dây 110kV sau trạm biến áp (TBA) 220kV Bá Thiện được đóng điện thành công, việc cung cấp điện năng cho các khu công nghiệp Bá Thiện 1, Bá Thiện 2, Bình Xuyên 2 và khu vực dân cư Bá Thiện, huyện Bình Xuyên được bảo đảm.

Giải pháp dài hạn đáp ứng nhu cầu sử dụng điện của Vĩnh Phúc ảnh 1

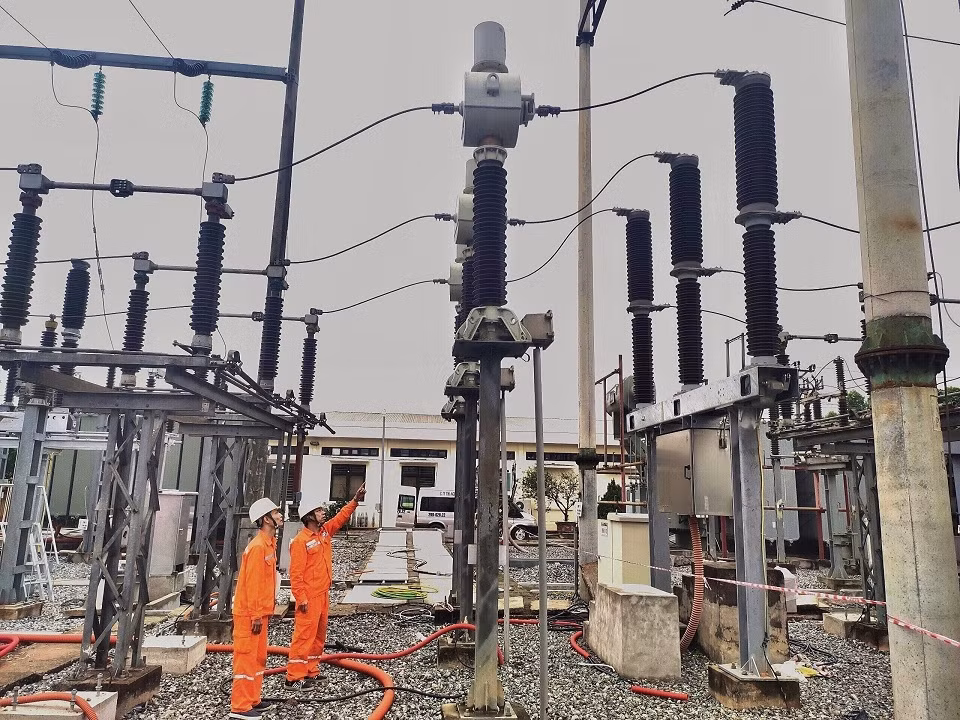

Chuẩn bị đóng điện dự án xây dựng đường dây 110kV Lập Thạch-Tam Dương giai đoạn 1.

Tỉnh Vĩnh Phúc hiện được cấp điện từ 2 TBA với tổng công suất 1.000MVA, gồm TBA 220kV Vĩnh Yên, công suất 2x250MVA và TBA 220kV Vĩnh Tường, công suất 2x250MVA, đồng thời được cấp điện hỗ trợ từ đường dây 110kV Quang Minh-Phúc Yên (liên kết với Hà Nội) và đường dây 110kV Việt Trì-Lập Thạch (liên kết với Phú Thọ).

Trên địa bàn tỉnh hiện có 16 TBA 110kV, tổng dung lượng 1.722 MVA và 190 km đường dây 110kV. Công suất của các TBA đáp ứng yêu cầu sử dụng điện của tỉnh, tuy nhiên, một số đường dây 110kV vào thời gian cao điểm còn tình trạng đầy tải, cảnh báo và quá tải trong mùa nắng nóng.

Đường dây 110kV Quang Minh-Phúc Yên quá tải 7%; đường dây 110kV Việt Trì-Lập Thạch mang tải 98%; đường dây 110kV liên kết giữa TBA 220kV Vĩnh Yên với TBA 220kV Vĩnh Tường mang tải 98% …

Giai đoạn 2016-2020, điện năng tiêu thụ bình quân của tỉnh Vĩnh Phúc tăng 14,27%/năm. Trong giai đoạn 2021-2023, do ảnh hưởng của dịch bệnh Covid-19 và tình hình kinh tế thế giới, mức tăng trung bình giảm, còn khoảng 7,5%/năm. Nhìn chung, tổng công suất các máy biến áp của tỉnh có thể đáp ứng được công suất vào thời gian cao điểm.

Ông Nguyễn Viết Sơn, Phó Giám đốc Sở Công thương Vĩnh Phúc thông tin: Từ năm 2022 đến nay chúng tôi đã đóng điện 6 TBA 110kV. Theo Quy hoạch phát triển điện lực quốc gia, đến năm 2030, tổng công suất các TBA 220kV của tỉnh Vĩnh Phúc là 2.500MVA, tăng gấp 2,5 lần so với hiện nay; tổng công suất các TBA 110kV khoảng 3.000MVA, tăng 1,74 lần hiện nay. Mức công suất như trên đáp ứng đủ cho yêu cầu tăng trưởng phụ tải khoảng gần 20%/năm và cho mức tăng trưởng kinh tế hơn 12%/năm.

Theo Công ty Điện lực Vĩnh Phúc, 7 tháng đầu năm 2024, Công ty đã thực hiện thi công 45 công trình, xây dựng mới và cải tạo hơn 100km đường dây trung thế, hơn 66km đường dây hạ thế, xây dựng mới 79 TBA với tổng công suất 28.600kVA và cải tạo, nâng công suất 56 TBA với tổng công suất 25.700kVA. Tuy nhiên, một số dự án lưới điện 110kV chưa hoàn thành theo kế hoạch, dẫn đến nguy cơ thiếu điện cục bộ khu vực huyện Bình Xuyên, Tam Đảo do quá tải.

Nhiều công trình điện chuẩn bị đầu tư trên địa bàn tỉnh không thể triển khai do chưa được chấp thuận chủ trương đầu tư, chấp thuận nhà đầu tư, dẫn đến nguy cơ ngành điện không thể bảo đảm cấp điện an toàn, ổn định.

Các dự án điện quan trọng gồm: Dự án Đường dây 110kV Bá Thiện-Khai Quang; Dự án Xuất tuyến 110kV sau TBA 220kV Bá Thiện; Dự án Đường dây và TBA 110kV Tam Dương; Dự án Xây dựng mới và cải tạo đường dây 110kV Vĩnh Yên-Vĩnh Tường-Việt Trì; Các dự án có tính chất cấp nguồn cho tỉnh là Dự án TBA 500kV Vĩnh Yên và đường dây đấu nối; Dự án TBA 220kV Bá Thiện và Đường dây 220kV Việt Trì-Tam Dương-Bá Thiện.

Tại hiện trường Dự án xây dựng TBA 500kV Vĩnh Yên liền kề TBA 220kV Bá Thiện tại xã Trung Mỹ, huyện Bình Xuyên, mặc dù trời nắng nóng nhưng mặt đất lầy lội, các kỹ sư và công nhân vẫn đang tranh thủ từng giờ từng phút để thi công.

Chính quyền đã giải phóng mặt bằng cơ bản phần trạm biến áp, đối với phần đường dây đã bàn giao mặt bằng móng 127/154 vị trí.

Anh Võ Xuân Chúc, Cán bộ kỹ thuật của Ban Quản lý dự án xây dựng TBA 500kV Vĩnh Yên cho biết: Chúng tôi vừa thi công vừa giải phóng mặt bằng, có mặt bằng đến đâu thi công đến đó. Đơn vị đã thi công xong móng cột cổng, móng kháng 500kV, phần thô các nhà chức năng và đang thi công các hạng mục khác như móng trụ thiết bị, mương thoát nước, tường rào, tiếp địa, ....

Giải pháp dài hạn đáp ứng nhu cầu sử dụng điện của Vĩnh Phúc ảnh 3

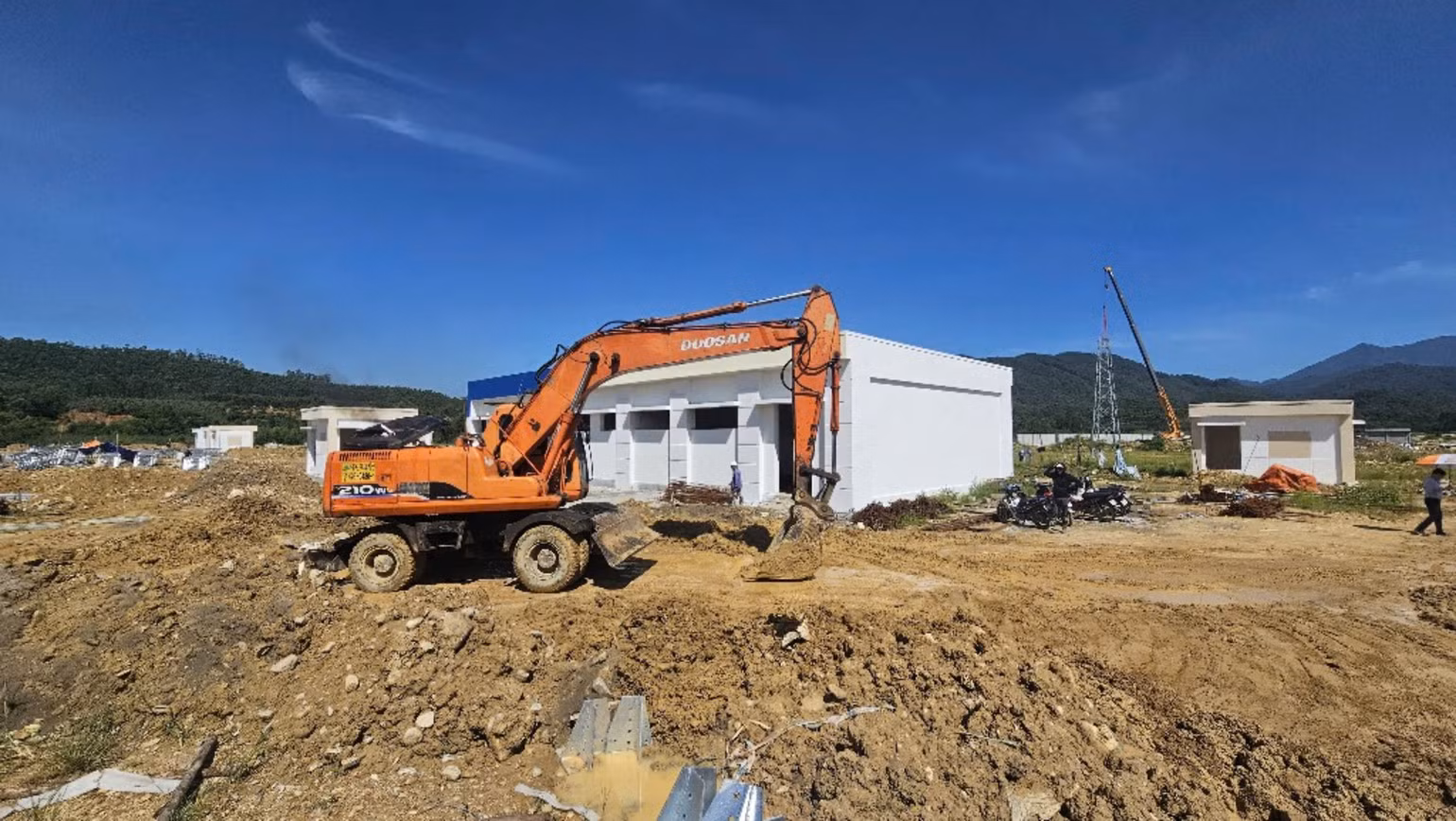

Công trường xây dựng TBA 500kV tại xã Trung Mỹ, huyện Bình Xuyên.

Dự kiến hoàn thành TBA trong tháng 12/2024. Phần đường dây dự kiến hoàn thành trong quý II/2025. Dự án này có tầm quan trọng đặc biệt nhằm đảm bảo cung cấp điện cho tỉnh Vĩnh Phúc và để sẵn sàng tiếp nhận nguồn điện nhập khẩu từ nước ngoài về Việt Nam sau khi đường dây 500kV Lào Cai-Vĩnh Yên hoàn thành.

Để bảo đảm cấp điện lâu dài, ngành điện lực mong muốn tỉnh Vĩnh Phúc sớm thực hiện thủ tục chấp thuận chủ trương đầu tư, lựa chọn nhà đầu tư đối với các công trình điện trên địa bàn tỉnh. Ủy ban nhân dân các huyện và các sở, ngành liên quan cần tập trung cao độ để giải quyết dứt điểm các vướng mắc, tạo điều kiện hoàn thành nhanh một số dự án điện quan trọng, cấp bách trên địa bàn tỉnh.
