Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối là dự án năng lượng trọng điểm quốc gia, có tổng chiều dài khoảng 519km, điểm đầu là Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Bình), điểm cuối là Trạm biến áp 500kV Phố Nối (tỉnh Hưng Yên).
Thời gian qua, Chính phủ, Thủ tướng Chính phủ đã có nhiều chỉ đạo, huy động cả hệ thống chính trị vào cuộc cùng chủ đầu tư để đẩy nhanh tiến độ, hoàn thành dự án trong tháng 6/2024.
Bảo đảm hậu cần và tăng cường hỗ trợ thi công công trình Đường dây 500kV mạch 3
Với sự chỉ đạo quyết liệt của Thủ tướng Chính phủ, Chính phủ; sự vào cuộc của các bộ, ngành, địa phương, đến nay, dự án đã triển khai được khối lượng công việc rất lớn.
Theo báo cáo của EVN gửi Chính phủ, tính đến ngày 31/5, dự án đã hoàn thành đúc móng 1177/1177 vị trí; hoàn thành lắp dựng 493/1177 vị trí cột, đang lắp dựng 248/1177 vị trí cột; hoàn thành kéo dây 16/513 khoảng néo, đang thực hiện kéo dây 15/513 khoảng néo.
Tính đến ngày 31/5, dự án đã hoàn thành đúc móng 1177/1177 vị trí; hoàn thành lắp dựng 493/1177 vị trí cột, đang lắp dựng 248/1177 vị trí cột; hoàn thành kéo dây 16/513 khoảng néo, đang thực hiện kéo dây 15/513 khoảng néo.
Báo cáo cũng nêu rõ, hiện nay, dự án đang triển khai dựng cột, kéo dây với đặc thù phải thường xuyên làm việc trên cao trong điều kiện thời tiết mưa, nắng bất thường cũng ảnh hưởng đến tiến độ thi công.
Bên cạnh đó, công tác thi công dựng cột, kéo dây đòi hỏi nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề cao để bảo đảm chất lượng thi công công trình và công tác an toàn, nên lao động phổ thông tại các địa phương không đáp ứng được.
Ngoài ra, việc cung cấp vật tư, thiết bị cũng gặp khó khăn do khối lượng thiết bị rất lớn và cần cung cấp trong thời gian ngắn…
Hiện dự án đang bước vào giai đoạn nước rút trong khi khối lượng thi công còn rất lớn. Để hoàn thành dự án theo tiến độ Thủ tướng Chính phủ giao, bảo đảm đến ngày 20/6 sẽ hoàn thành việc kéo dây và hoàn thành đóng điện trước ngày 30/6, EVN/EVNNPT đang cùng các nhà thầu nỗ lực thực hiện đồng bộ các giải pháp.

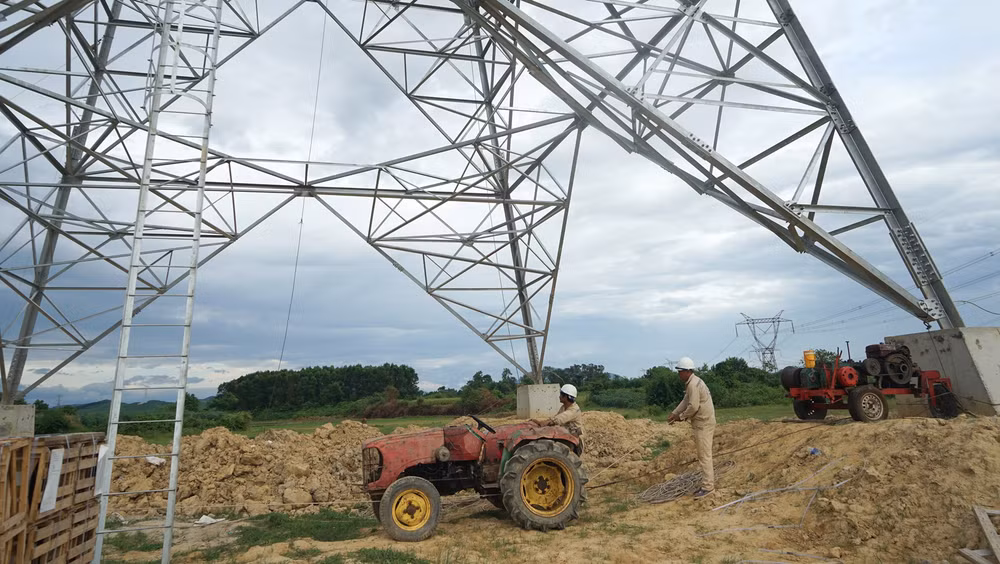

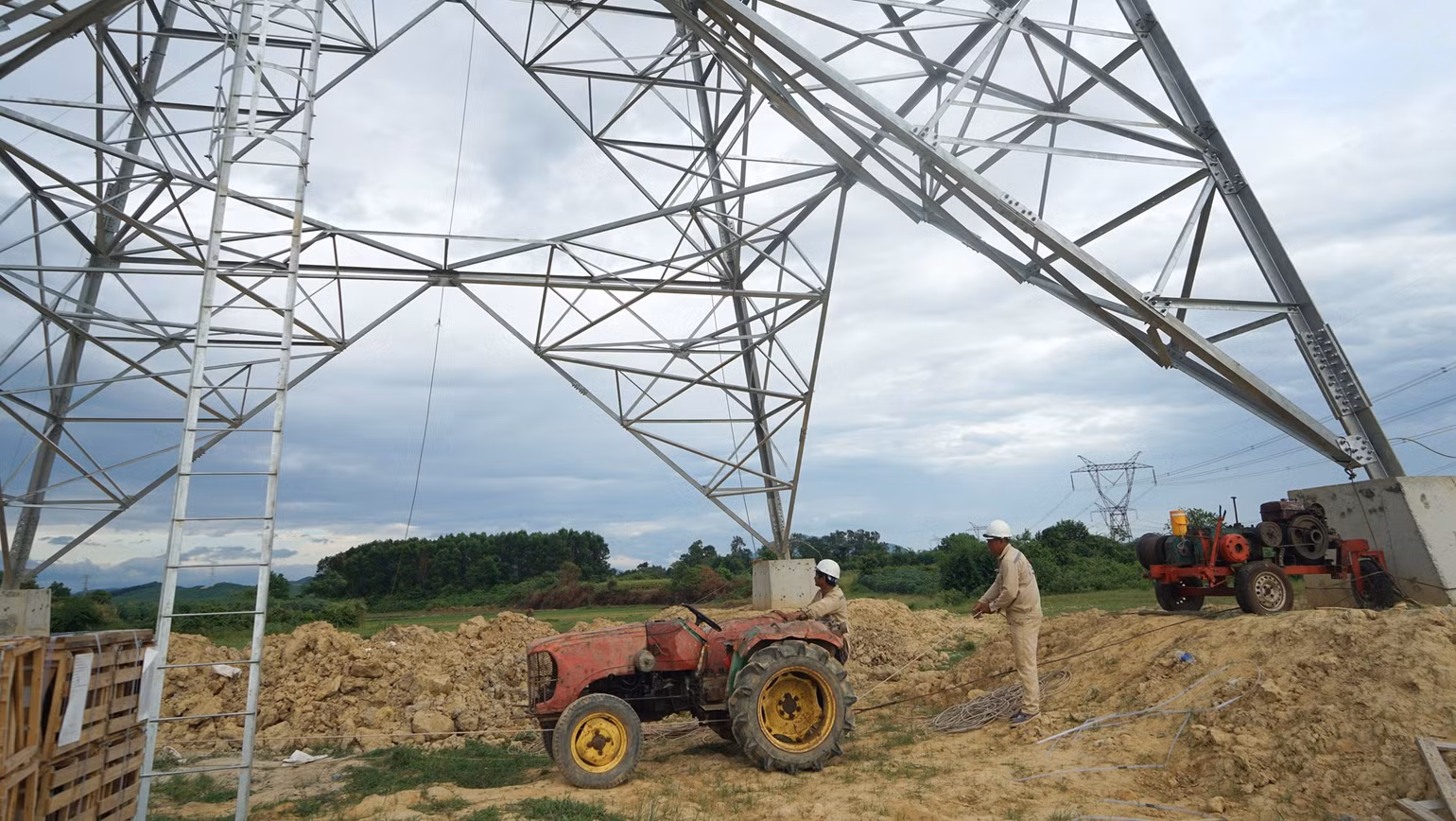

Thi công kéo dây tại vị trí cột đi qua địa phận xã Cẩm Mỹ, huyện Cẩm Xuyên, Hà Tĩnh. (Ảnh: TRUNG HƯNG) |
Cụ thể, EVN/EVNNPT đang quyết liệt kiểm tra đôn đốc các nhà thầu, tiếp tục tập trung cao độ, khẩn trương triển khai với tinh thần “vượt nắng, thắng mưa”, kịp thời có giải pháp vượt khó khăn, thách thức để tổ chức thi công liên tục 24/7, “3ca, 4 kíp”, xuyên ngày nghỉ, ngày lễ, “ăn tranh thủ, ngủ khẩn trương”, đáp ứng tiến độ đề ra, bảo đảm tốt các yêu cầu kỹ thuật, chất lượng công trình.
Tích cực phối hợp với chính quyền các địa phương và các đơn vị liên quan để huy động, tận dụng lao động sẵn có, bảo đảm nguồn nhân lực tham gia thực hiện dựng cột và kéo dây; đồng thời có giải pháp thi công hợp lý, bảo đảm an toàn lao động và vệ sinh môi trường, không để ảnh hưởng đến người dân địa phương.
Theo đó, EVN đã huy động khoảng 2.500 cán bộ, công nhân viên có tay nghề cao từ các đơn vị trực thuộc trên cả nước tham gia hỗ trợ thi công dựng cột, kéo dây cho dự án.
Lãnh đạo EVN/EVNNPT thường xuyên tổ chức kiểm tra công trường; các ban quản lý dự án, đơn vị tư vấn thiết kế, tư vấn giám sát cử cán bộ thường trực tại công trường, trực tiếp giám sát, đôn đốc các nhà thầu, giải quyết kịp thời các vướng mắc, phát sinh để không làm ảnh hưởng đến tiến độ dự án.

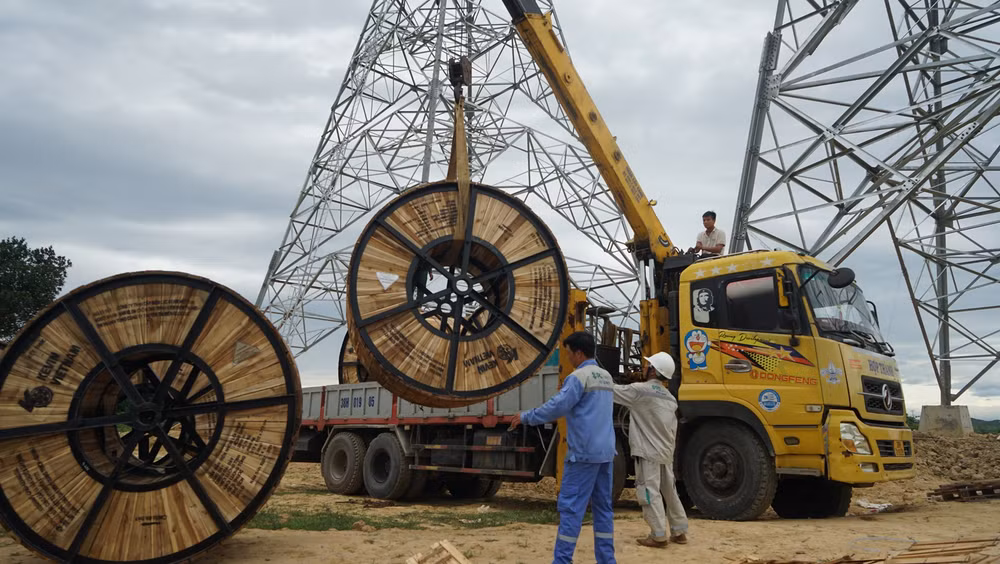

EVN/EVNNPT đang cùng các nhà thầu nỗ lực thực hiện đồng bộ các giải pháp để dự án về đích đúng tiến độ. (Ảnh: TRUNG HƯNG) |
Cùng với đó, EVN/EVNNPT cũng đã làm việc với Tập đoàn Công nghiệp-Viễn thông Quân đội, Tập đoàn dầu khí quốc gia Việt Nam, Tập đoàn Bưu chính Viễn thông Việt Nam để hỗ trợ lực lượng cho công tác dựng cột.
Trong quá trình thi công, EVN/EVNNPT yêu cầu tất cả các nhà thầu thực hiện đầy đủ các biện pháp an toàn cho xe máy, thiết bị phục vụ thi công, vật tư thiết bị chờ lắp đặt vào công trình, người lao động tham gia xây dựng trên công trường, lán trại cho người lao động, đường thi công, công tác trèo cao, mang nặng để dựng cột, lắp đặt cách điện, kéo dây, bảo đảm tuyệt đối an toàn trong quá trình thi công xây dựng và khi có mưa lũ.
Nỗ lực bảo đảm cung ứng đủ điện, hoàn thành công trình Đường dây 500kV Quảng Trạch-Phố Nối đúng tiến độ
Yêu cầu các nhà thầu tư vấn giám sát, nhà thầu thi công xây dựng bố trí đủ cán bộ phụ trách, thường xuyên giám sát chặt chẽ công tác an toàn, bảo đảm tuyệt đối an toàn trong quá trình thi công; kiên quyết không để các nhà thầu thực hiện công việc khi chưa đảm bảo các yêu cầu về an toàn.
Ngoài ra, EVN/EVNNPT cũng đề xuất, kiến nghị Thủ tướng Chính phủ xem xét phê duyệt khung chính sách bồi thường, hỗ trợ tái định các dự án để chủ đầu tư hoàn tất công tác bồi thường cho người dân, doanh nghiệp.
Kiến nghị UBND các tỉnh sớm phê duyệt phương án bồi thường phần mặt bằng móng cột và hàng lang an toàn; đôn đốc các hộ dân tự tháo dỡ nhà cửa, di dời tài sản và chặt hạ cây cối trong hành lang tuyến xong trước ngày 15/6 để tổ chức nghiệm thu đóng điện dự án.
UBND các tỉnh chỉ đạo, đôn đốc các đơn vị khẩn trương kiểm kê, kiểm đếm, xác định số nhà/hộ dân phải di dời tái định cư và thực hiện các thủ tục tái định cư cho các hộ dân, bảo đảm an toàn hành lang tuyến để đóng điện công trình theo đúng tiến độ Thủ tướng Chính phủ giao.
Tiến độ các dự án thành phần tính đến ngày 31/5/2024:
Dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I-Thanh Hóa: Hoàn thành đúc móng toàn bộ 180/180 vị trí; hoàn thành lắp dựng 160/180 vị trí cột, đang lắp dựng 20/180 vị trí cột; hoàn thành kéo dây 9/74 khoảng néo, đang thực hiện kéo dây 8/74 khoảng néo.
- Dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I-Phố Nối: Hoàn thành đúc móng toàn bộ 334/334 vị trí; hoàn thành lắp dựng 138/334 vị trí cột, đang lắp dựng 77/334 vị trí cột; đang thực hiện kéo dây 5/144 khoảng néo.
- Dự án đường dây 500kV Quỳnh Lưu-Thanh Hóa: Hoàn thành đúc móng toàn bộ 200/200 vị trí; hoàn thành lắp dựng 41/200 vị trí cột, đang lắp dựng 65/200 vị trí cột.
- Dự án đường dây 500kV Quảng Trạch-Quỳnh Lưu: Hoàn thành đúc móng toàn bộ 463/463 vị trí; hoàn thành lắp dựng 154/463 vị trí cột, đang lắp dựng 86/463 vị trí cột; hoàn thành kéo dây 7/197 khoảng néo, đang thực hiện kéo dây 2/197 khoảng néo.
