Việc hoàn thành công trình không chỉ mang điện lưới quốc gia đến với người dân hai bản mà còn đánh dấu mốc quan trọng khi toàn bộ 100% thôn bản trên địa bàn tỉnh Lai Châu có điện lưới quốc gia.
Hai bản Huổi Dạo và Huổi Lính thuộc Chương trình cấp điện nông thôn từ lưới điện quốc gia tỉnh Lai Châu bằng nguồn vốn ngân sách nhà nước giai đoạn 2015-2020. Tuy nhiên, trong giai đoạn 2016-2020, dự án chưa được bố trí kế hoạch vốn nên chưa thể triển khai thực hiện.
Trong nhiều năm, người dân hai bản đã nhiều lần kiến nghị đầu tư cấp điện nhằm phục vụ sinh hoạt, phát triển sinh kế và nâng cao đời sống văn hóa.
Tiếp thu ý kiến của nhân dân, Công ty Điện lực Lai Châu đã báo cáo Ủy ban nhân dân tỉnh, Tổng công ty Điện lực miền bắc và Tập đoàn Điện lực Việt Nam; đồng thời tham mưu cho lãnh đạo tỉnh làm việc với Tập đoàn để đề xuất phương án đầu tư lưới điện.
Ngay sau khi được giao nhiệm vụ, Công ty Điện lực Lai Châu khẩn trương khảo sát, lập phương án đầu tư xây dựng cấp điện cho hai bản Huổi Dạo và Huổi Lính với tổng mức đầu tư hơn 18,146 tỷ đồng. Công trình được khởi công ngày 25/1/2026.
Quá trình triển khai dự án gặp nhiều khó khăn do địa hình đồi núi hiểm trở, khoảng cách xa khu vực có điện, tuyến đường dây phải kéo dài qua nhiều khu vực đồi núi phức tạp; địa bàn có nhiều đợt mưa lớn kéo dài ảnh hưởng đến việc vận chuyển vật tư, tập kết thiết bị và tổ chức thi công. Biến động giá nhiên liệu trên thị trường thế giới làm tăng chi phí vận chuyển và giá vật tư, thiết bị điện, ảnh hưởng đến tiến độ cung ứng và kế hoạch thi công... trong khi thời gian thực hiện dự án chỉ trong 6 tháng.
Để bảo đảm tiến độ, Công ty Điện lực Lai Châu đã trực tiếp phối hợp chính quyền địa phương, các cơ quan liên quan tháo gỡ khó khăn trong công tác giải phóng mặt bằng; đồng thời chỉ đạo các đơn vị kiểm soát chặt chẽ nhân lực, vật tư, thiết bị, chủ động tập kết các loại vật tư nặng trước mùa mưa. Quá trình triển khai cũng nhận được sự phối hợp, tạo điều kiện của chính quyền địa phương và nhân dân các bản trong vùng dự án.
Đến ngày 4/7/2026, công trình hoàn thành toàn bộ các hạng mục xây lắp.

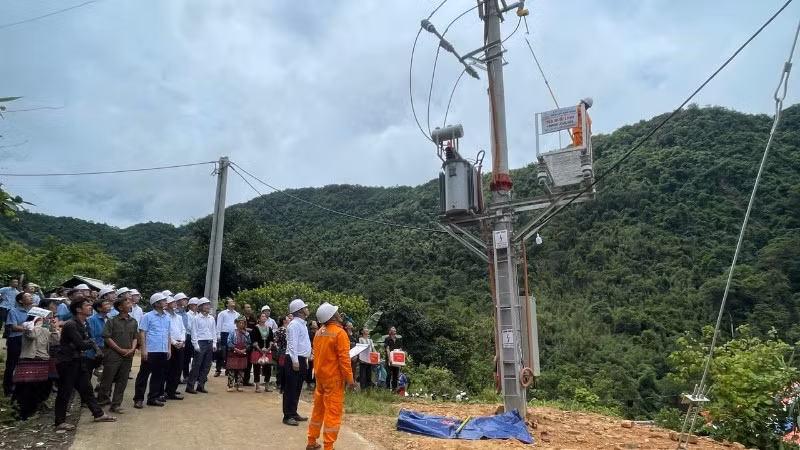

Công ty Điện lực Lai Châu tổ chức nghiệm thu kỹ thuật, hoàn thiện các thủ tục thí nghiệm, lắp đặt công tơ, ký hợp đồng mua bán điện và chính thức đóng điện đưa công trình vào vận hành.
Việc hoàn thành công trình đã đưa điện lưới quốc gia đến 67 hộ dân bản Huổi Lính và 76 hộ dân bản Huổi Dạo, góp phần thúc đẩy phát triển kinh tế-xã hội, nâng cao đời sống của người dân và giữ vững an ninh chính trị trên địa bàn, đồng thời, nâng tỷ lệ số bản có điện lưới quốc gia của tỉnh lên 100%; số hộ dân được sử dụng điện lưới quốc gia đạt 97,81%, tạo nền tảng để tỉnh phấn đấu hoàn thành mục tiêu đến năm 2030 có 99% số hộ dân được sử dụng điện lưới quốc gia theo Nghị quyết Đại hội Đảng bộ tỉnh Lai Châu lần thứ XV, nhiệm kỳ 2025-2030.
