Giám đốc công ty điện lực Hưng Yên Lương Minh Thanh phấn khởi cho biết: Trạm biến áp 220 kV Yên Mỹ, tỉnh Hưng Yên vừa được đóng điện có 6 xuất tuyến đường dây 110 kV, với nhiệm vụ chống quá tải cho đường dây 110 kV mạch kép từ trạm 220 kV Kim Động đi trạm 110 kV Văn Giang, Tân Quang; cải thiện chất lượng điện áp và nâng cao độ ổn định cung cấp điện khu vực các huyện Khoái Châu, Văn Giang, Yên Mỹ và Văn Lâm. Đồng thời, các trạm biến áp 220 kV Phố Cao và các trạm 110 kV gồm: Lý Thường Kiệt, Lý Thường Kiệt 2, Khoái Châu 2, Ngọc Long, Nhân Hòa, Yên Mỹ 2, Thành phố Hưng Yên 2 đang được triển khai xây dựng có kế hoạch đóng điện trong năm 2023 và năm 2024; đây là các nguồn điện quan trọng đảm bảo cấp điện ổn định, liên tục trên địa bàn tỉnh, nhất là cấp điện cho các khu công nghiệp, cụm công nghiệp đang triển khai xây dựng, trọng tâm là khu công nghiệp (KCN) và đô thị Lý Thường Kiệt với quy mô 3000ha.
Theo công ty điện lực Hưng Yên, hiện nay trên địa bàn tỉnh Hưng Yên có một trạm biến áp 500 kV Phố Nối-công suất 1.500 MVA; 4 trạm biến áp 220 kV gồm: trạm 220 kV Phố Nối-2x250 MVA, trạm 220kV Kim Động-2x250 MVA, trạm 220 kV nối cấp trong trạm 500kV Phố Nối-2x250 MVA, trạm 220 kV Yên Mỹ-1x250 MVA; và 18 trạm biến áp 110 kV; những trạm biến áp này đang phục vụ tốt nhu cầu điện cho hoạt động sản xuất, kinh doanh và sinh hoạt trên địa bàn tỉnh.
Trung tâm điều khiển. |
Hiện nay, tỉnh Hưng Yên có 17 KCN, trong đó có 9 KCN đang hoạt động, 8 KCN dự kiến đi vào hoạt động giai đoạn 2023-2025 và có 26 cụm công nghiệp (CCN), 3 Khu đô thị lớn đang trong quá trình triển khai đầu tư đã đăng ký nhu cầu sử dụng ở giai đoạn 2023 – 2025 nên dự kiến giai đoạn 2023-2025 và giai đoạn tiếp theo nhu cầu điện năng tiếp tục tăng cao.
Các khu vực dự báo phụ tải sử dụng điện sẽ tăng nhanh là huyện Yên Mỹ (KCN Yên Mỹ, KCN Yên Mỹ 2), huyện Văn Lâm (KCN Phố Nối A, các CCN), huyện Văn Giang (khu đô thị Dream City, Đại An), thị xã Mỹ Hào (KCN Minh Quang, KCN Minh Đức, KCN Thăng Long II mở rộng, các KĐT); đặc biệt khu vực huyện Yên Mỹ, Ân Thi, Khoái Châu, Kim Động nơi có khu công nghiệp và đô thị dịch vụ Lý Thường Kiệt sẽ đi vào hoạt động giai đoạn 2022-2025. Do vậy, tổng công suất sử dụng điện đăng ký tăng thêm giai đoạn 2023-2025 khoảng 1.156MW (tương đương với công suất sử dụng điện lớn nhất tỉnh Hưng Yên ở thời điểm hiện tại).

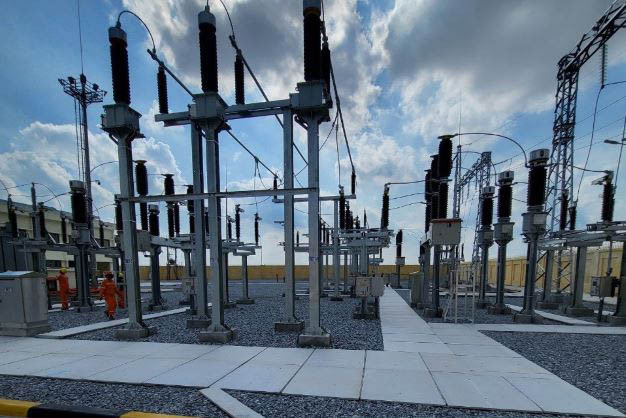

Đáp ứng nhu cầu điện năng trong giai đoạn 2021-2025, ngành điện đã đầu tư xây dựng, cải tạo nâng cấp lưới điện theo quy hoạch đã được duyệt, đảm bảo đáp ứng nhu cầu sử dụng điện của phụ tải. Một số công trình trọng điểm chống quá tải lưới điện được đưa vào vận hành như: Trạm 220 kV Phố Nối nối cấp, đường dây 110kV 4 mạch sau TBA 500kV Phố Nối, đường dây và TBA 110kV Kim Động 2, đường dây và TBA 110kV Dị Sử, Đường dây 110kV Hưng Yên – Hòa Mạc (tỉnh Hà Nam)… và 12 dự án 110 kV kế hoạch đóng điện trong giai đoạn 2023-2025. Tuy nhiên quá trình triển khai một số dự án đầu tư phát triển lưới điện ở tỉnh Hưng Yên còn gặp một số khó khăn, vướng mắc: Nhiều khu đô thị, khu công nghiệp và cụm công nghiệp, nhiều đường giao thông phát triển mới nên có sự chồng lấn giữa các quy hoạch ngành. Một số dự án truyền tải 500kV, 220kV và dự án 110kV trong Quy hoạch điện lực gặp khó khăn khi khảo sát, thỏa thuận tìm hướng tuyến. Sự phát triển các KCN, CCN chủ yếu ở các địa phương phía Bắc tỉnh Hưng Yên, nơi có nhiều khách hàng sử dụng điện mới có nhu cầu sử dụng điện công suất lớn dẫn tới lưới điện hiện trạng quá tải nên phải điều chỉnh, bổ sung quy hoạch điện. Công tác đền bù giải phóng mặt bằng thực hiện các dự án điện gặp một số khó khăn, vướng mắc khi thỏa thuận với các hộ dân dẫn tới một số công trình điện đưa vào vận hành chậm so với tiến độ đề ra…
Để phục vụ tốt hơn nhu cầu về năng lượng, điện năng ngày càng cao của nền kinh tế, tỉnh Hưng Yên và các cơ quan chức năng cùng ngành điện: Lập Quy hoạch tỉnh Hưng Yên thời kỳ 2021-2030, tầm nhìn đến năm 2050 cập nhật Quy hoạch phát triển điện lực đã được Bộ Công Thương phê duyệt. Quy hoạch điện VIII vào phương án mạng lưới điện nhằm đảm bảo tính kế thừa các quy hoạch khi phát triển lưới điện, rà soát các nội dung điều chỉnh, bổ sung quy hoạch, tích hợp vào Quy hoạch tỉnh để đảm bảo cung việc cung ứng điện năng đáp ứng nhu cầu phụ tải. Quy hoạch sử dụng đất và kế hoạch sử dụng đất hàng năm, dành quỹ đất phục vụ triển khai các dự án điện, đảm bảo hành lang an toàn lưới điện cao áp theo Nghị định 14/2014/NĐ-CP ngày 26/2/2014 và Nghị định số 51/2020/NĐ-CP ngày 21/4/2020 của Chính phủ để phát triển lưới điện theo quy hoạch điện lực được phê duyệt. Nhất là việc tiếp tục tháo gỡ kịp thời các vướng mắc về đền bù giải phóng mặt bằng trong quá trình thực hiện các dự án phát triển điện lực trên địa bàn tỉnh Hưng Yên.
