Dự án Thủy điện Trị An mở rộng: Lấy lại nhịp độ thi công, sẵn sàng tăng tốc nhiều hạng mục quan trọng

Sau giai đoạn gặp nhiều vướng mắc về mặt bằng, công trường, Dự án Nhà máy Thủy điện Trị An mở rộng đã có chuyển biến rõ nét. Hiện các đơn vị duy trì cường độ thi công cao, kiểm soát chặt tiến độ-chất lượng và chủ động nguồn lực cho giai đoạn thi công sau Tết.

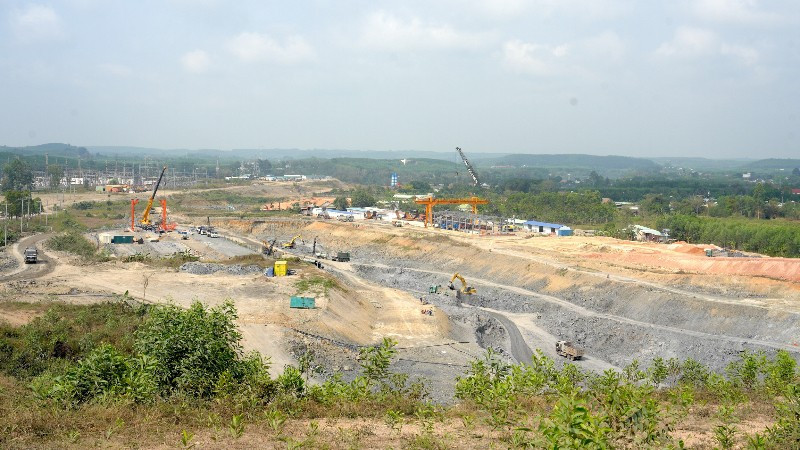

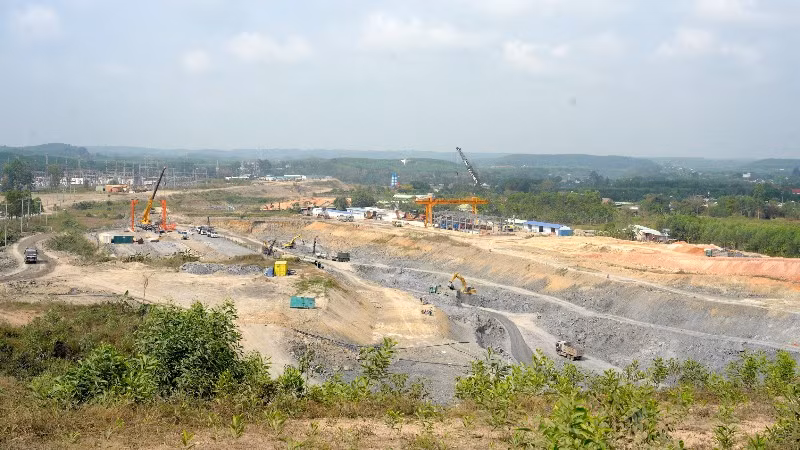

Sau khi hoàn tất các bước chuẩn bị kỹ thuật và mặt bằng, dự án Nhà máy Thủy điện Trị An mở rộng đang bước vào giai đoạn tăng tốc với nhiều hạng mục quan trọng.
Sau khi hoàn tất các bước chuẩn bị kỹ thuật và mặt bằng, dự án Nhà máy Thủy điện Trị An mở rộng đang bước vào giai đoạn tăng tốc với nhiều hạng mục quan trọng.

Dự án Nhà máy Thủy điện Trị An mở rộng tại xã Trị An, tỉnh Đồng Nai được Thủ tướng Chính phủ phê duyệt về Quy hoạch phát triển điện lực quốc gia giai đoạn 2021-2030, tầm nhìn đến năm 2050.

Dự án do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư và Ban Quản lý dự án Điện 3 (EVNPMB3) trực tiếp quản lý, với tổng mức đầu tư gần 4.000 tỉ đồng, công suất lắp đặt 200MW (bao gồm 2 tổ máy x 100MW), gồm các hạng mục chính như: Kênh dẫn vào, cửa lấy nước, đường ống áp lực, nhà máy, kênh xả sau nhà máy, đường vận hành…

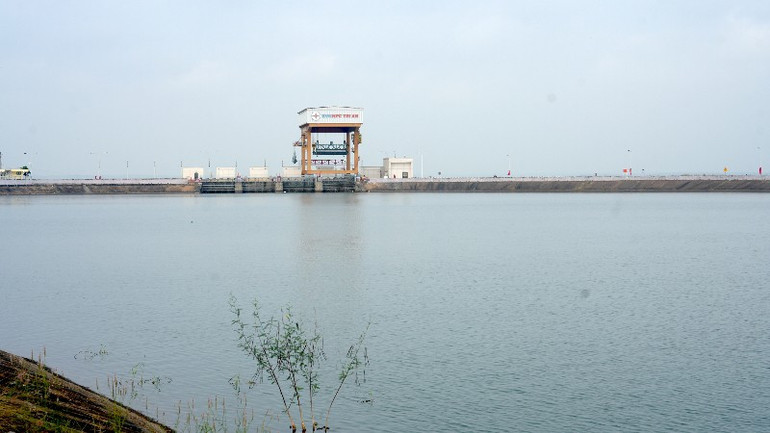

Dự án Nhà máy Thủy điện Trị An mở rộng sử dụng nguồn nước từ hồ chứa hiện hữu của Nhà máy Thủy điện Trị An. Khi hoàn thành, dự án dự kiến bổ sung khoảng 113 triệu kWh/năm cho hệ thống điện quốc gia, góp phần bảo đảm an ninh năng lượng và nâng cao hiệu quả quản lý nguồn nước trên lưu vực sông Đồng Nai.
Dự án được 6 doanh nghiệp là thành viên liên danh nhà thầu: Tổng công ty Xây dựng Lũng Lô; Tổng công ty Sông Đà - CTCP; Công ty Cổ phần SCI E&C; Tổng công ty Xây dựng Trường Sơn; Công ty cổ phần Xây dựng 47; Công ty cổ phần LILAMA 10.

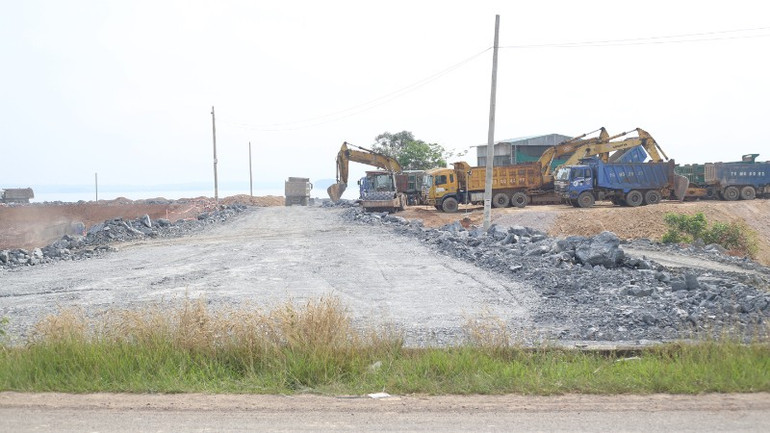

Khu vực kênh dẫn nước của dự án đang được các đơn vị thi công khẩn trương triển khai.

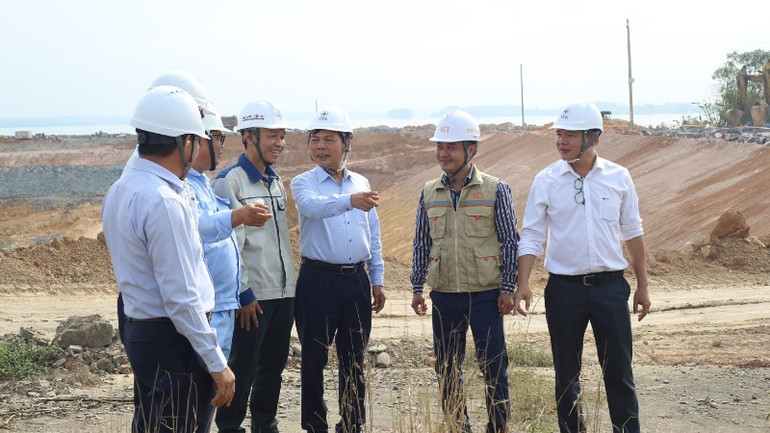

Hằng tuần, liên danh các nhà thầu tổ chức họp đánh giá tiến độ dự án, đồng thời bàn giải pháp tháo gỡ các vướng mắc, khó khăn trong quá trình thi công, qua đó đẩy nhanh tiến độ và tạo tiền đề triển khai các hạng mục trọng điểm trong thời gian tới.

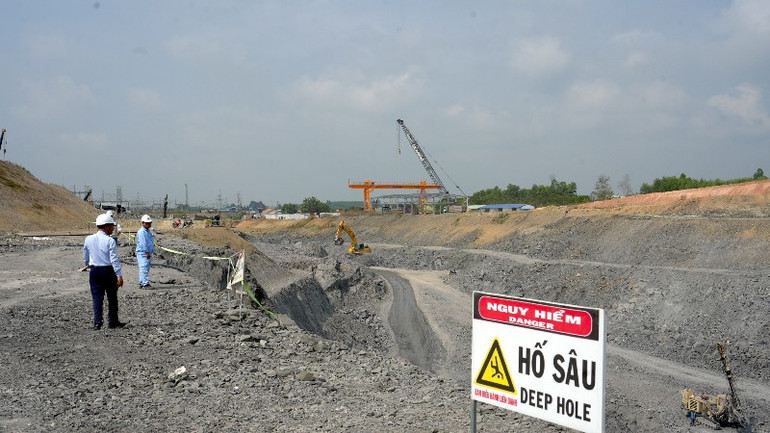

Công trường Dự án Nhà máy Thủy điện Trị An mở rộng đang được huy động nhiều nhân lực, thiết bị.

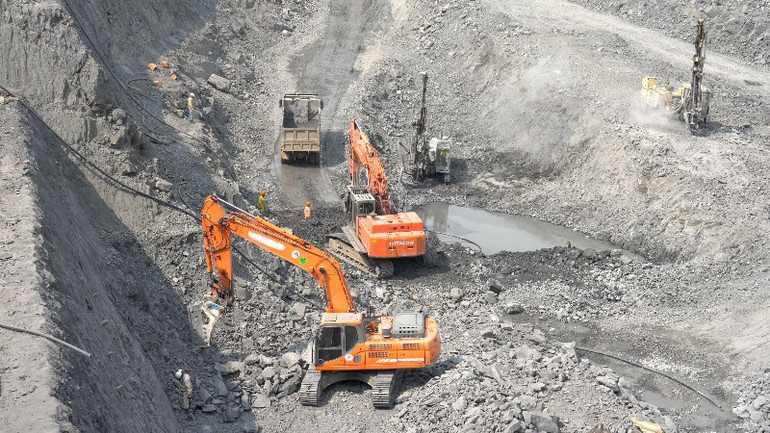

Các nhà thầu tổ chức thi công "3 ca, 4 kíp", tranh thủ thời tiết thuận lợi để đẩy nhanh tiến độ dự án.

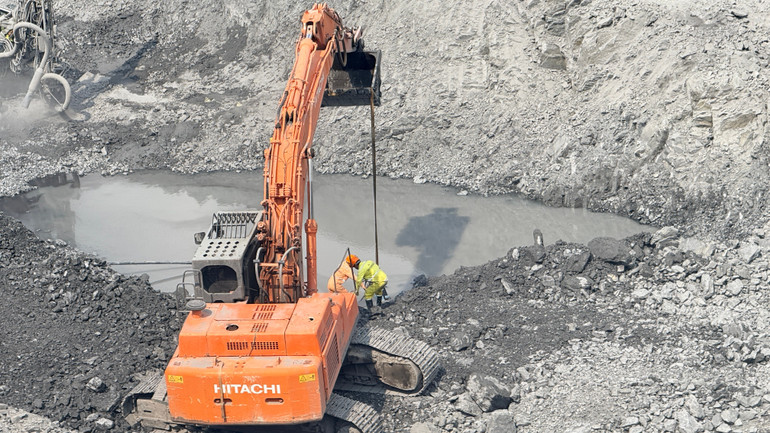

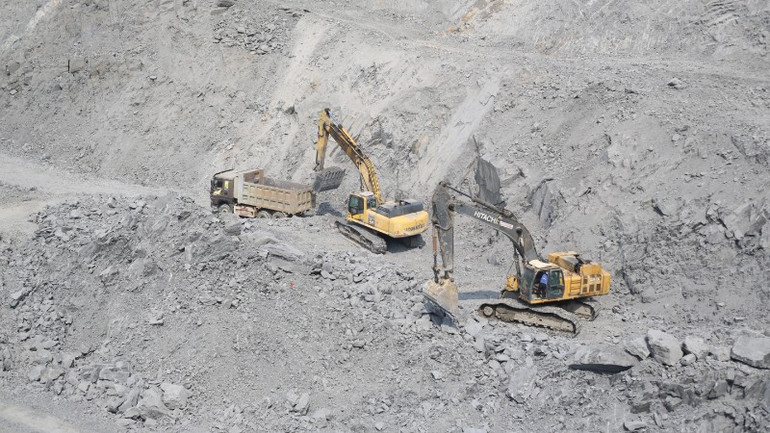

Tính tới thời điểm hiện tại, tiến độ của nhiều hạng mục giai đoạn đào đắp đã đạt hơn 80%. Đáng chú ý là các nhà thầu đã đào sâu xuống nền đá khoảng 60m với mục tiêu đạt độ sâu thiết kế là hơn 80m trong thời gian tới.
Công trường từng bước lấy lại nhịp thi công nhờ sự điều hành quyết liệt và phối hợp chặt chẽ giữa các đơn vị.
Trong Quý I/2026, Ban Quản lý dự án Điện 3 xác định trọng tâm là tiếp tục duy trì nhịp độ thi công cao, tập trung vào các hạng mục then chốt của dự án.

Nhà máy thủy điện Trị An được khởi công xây dựng từ những năm 1980 với sự hỗ trợ toàn diện của Liên Xô trước đây. Công trình thủy điện Trị An là bậc thang thủy điện cuối cùng trên hệ thống sông Đồng Nai. Công trình chính thức hoàn thành phát điện cả 4 tổ máy vào năm 1991, với tổng công suất thiết kế 400MW. Ngoài nhiệm vụ sản xuất điện, cung ứng cho lưới điện quốc gia, thủy điện Trị An còn thực hiện chức năng bảo đảm nước cho sinh hoạt, nông nghiệp, đẩy mặn và điều tiết lũ.
