Doosan Vina xuất 1.560 tấn thiết bị nhà máy nhiệt điện sang Indonesia

NDO -

Ngày 14-6, Công ty TNHH Công nghiệp nặng Doosan Việt Nam (Doosan Vina) đã xuất chuyến hàng đầu tiên nặng 1.560 tấn thiết bị phi áp lực của lò hơi thuộc dự án nhiệt điện Jawa 9 và 10, Indonesia.

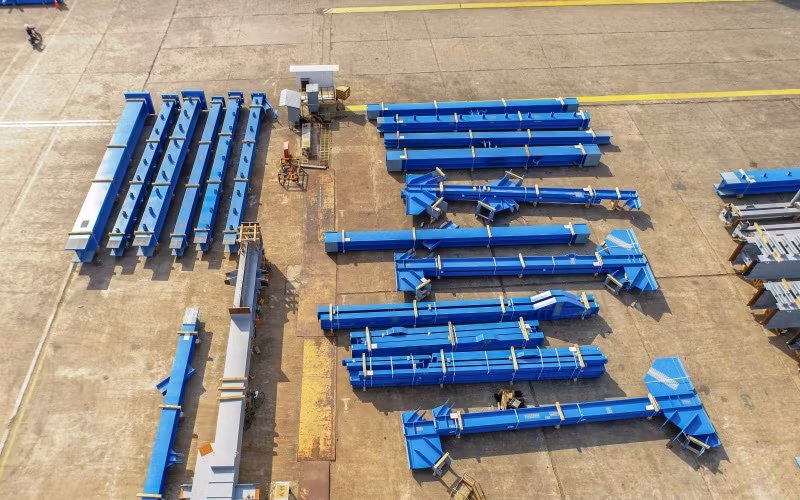

Thiết bị phi áp lực gồm cột, dầm và thanh giằng của lò hơi Nhà máy Nhiệt điện Jawa, Indonesia vừa hoàn thành.
Thiết bị phi áp lực gồm cột, dầm và thanh giằng của lò hơi Nhà máy Nhiệt điện Jawa, Indonesia vừa hoàn thành.

Dự án Jawa 9 và 10 được Doosan Vina ký kết với đối tác Indonesia vào tháng 12-2020, bao gồm chế tạo và cung ứng hơn 36.000 tấn thiết bị phi áp lực gồm kết cấu lò hơi, ống dẫn, cột đỡ, hệ thống chứa than, hệ thống khử lưu huỳnh và một số thiết bị khác lắp đặt cho nhà máy nhiệt điện Jawa đặt tại tỉnh Banten, Indonesia.

Chuyến xuất hàng đầu tiên này nặng 1.560 tấn cột, dầm, thanh giằng của Tier 1 thuộc Unit 1 và dưỡng lắp bu lông thuộc Unit 2. Trong số đó, thiết bị lớn nhất dài 14,2 m, cao 1,9m, rộng 3,5m và nặng 33,3 tấn, có nhiệm vụ nâng đỡ hệ thống lò hơi, vận chuyển than và xử lý bụi than cho nhà máy nhiệt điện Jawa.

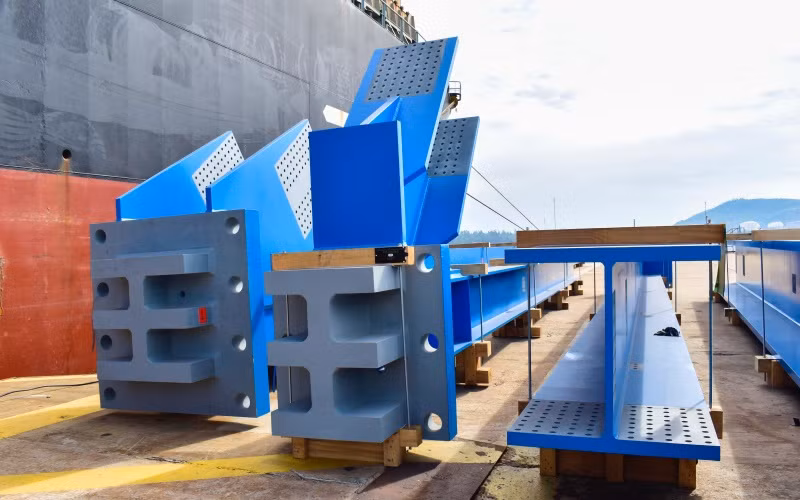

Thiết bị được vân chuyển ra cầu cảng.

Dự án nhiệt điện Jawa 9 và 10 bao gồm hai tổ máy, công suất mỗi tổ máy là 1.000 MW, do đối tác PT HutamaKarya và Doosan Heavy Industries and Construction làm tổng thầu EPC. Dự án có tổng số vốn đầu tư lên đến 3.2 tỷ USD, được xây dựng tại thành phố công nghiệp Cilegon nằm trên bờ biển phía tây đảo Java, cách thủ đô Jakarta, Indonesia 120 km.

Theo ông Seo Deog Won, Giám đốc Nhà máy MHS của Doosan Vina, đây là lần đầu tiên Doosan Vina sản xuất thiết bị cho nhà máy nhiệt điện có công suất lớn, thân thiện với môi trường, sử dụng công nghệ siêu tới hạn (ultra-supercritical) với áp suất hơi nước cực lớn, hiệu suất phát điện cao, mức tiêu thụ nhiên liệu thấp, lượng khí phát thải nhà kính ít.

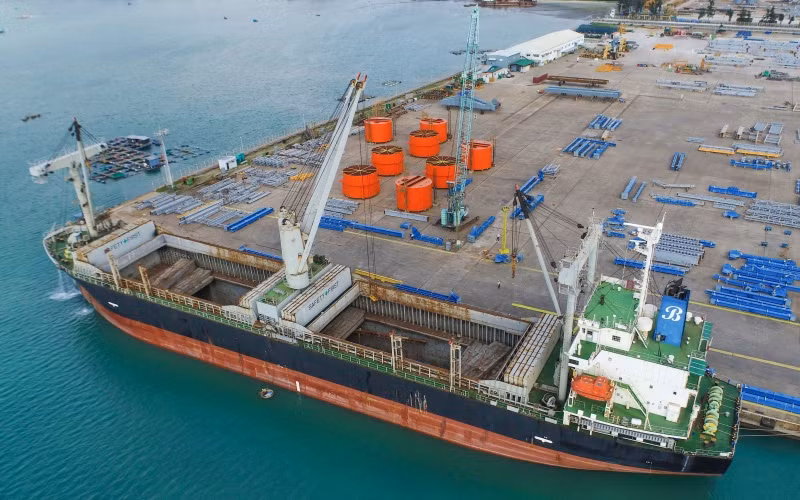

 Chuyển thiết bị lên tàu xuất khẩu sang Indonesia.

Ngay từ khi nhận hợp đồng, Doosan Vina đã lập kế hoạch sản xuất, đáp ứng yêu cầu khắt khe của khách hàng cũng như bảo đảm chất lượng sản phẩm và tiến độ giao hàng.

Với khối lượng 36.000 tấn, dự án được thực hiện trong hơn ba năm, dự kiến kết thúc vào cuối năm 2024.
