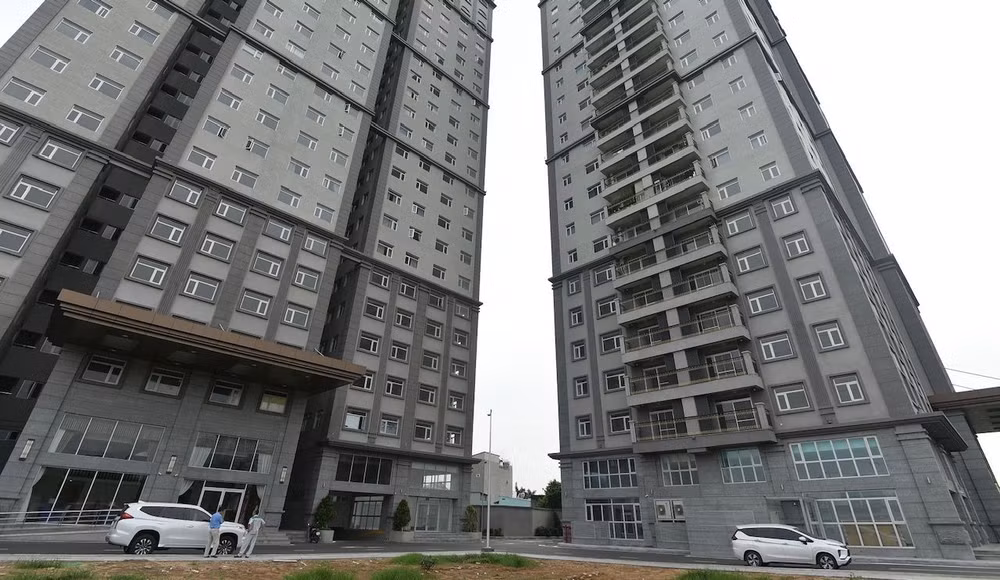

Chung cư Khởi Thành cao 26 tầng với 412 căn hộ và khu nhà liên kế vườn. Dự án do Công ty TNHH xây dựng và kinh doanh nhà Khởi Thành làm chủ đầu tư.
Trong quá trình xây dựng, chung cư Khởi Thành đã tăng diện tích đất xây dựng hơn 123m², tăng diện tích sàn xây dựng có chức năng thương mại-dịch vụ, văn phòng, tiện ích công cộng, kỹ thuật sử dụng hơn 913m² và tăng diện tích bãi đỗ xe ở tầng hầm hơn 14.230m².
Việc này dẫn đến thay đổi so với chỉ tiêu quy hoạch được duyệt không còn chức năng đậu xe nổi và giảm diện tích sàn ở khoảng 913,62m² là chưa bảo đảm theo Luật Xây dựng năm 2014.
Những vi phạm này là xuất phát từ việc Sở Xây dựng Thành phố Hồ Chí Minh đã áp dụng văn bản hướng dẫn hết hiệu lực của Bộ Xây dựng để cấp phép xây dựng. Tuy nhiên, theo Thanh tra Thành phố Hồ Chí Minh, những thiếu sót này chưa xác định được có hậu quả phát sinh.
Trách nhiệm của những thiếu sót này thuộc về bộ phận tham mưu cấp giấy phép xây dựng thuộc Sở Xây dựng, lãnh đạo Sở Xây dựng được phân công phụ trách thời kỳ có liên quan. Giám đốc Sở Xây dựng thời kỳ có liên quan chịu trách nhiệm chung với vai trò người đứng đầu.
Ngoài ra, kết luận thanh tra cũng chỉ ra Sở Tài nguyên và Môi trường Thành phố Hồ Chí Minh chậm thực hiện ý kiến kết luận của các cơ quan Trung ương trong việc thực hiện nghĩa vụ tài chính tại dự án làm ảnh hưởng đến việc thu nộp ngân sách nhà nước.
Thanh tra Thành phố Hồ Chí Minh kiến nghị Chủ tịch Ủy ban nhân dân Thành phố Hồ Chí Minh chỉ đạo Sở Xây dựng tổ chức kiểm điểm đối với tập thể, cá nhân có liên quan thuộc thẩm quyền quản lý và có biện pháp chấn chỉnh, khắc phục về những tồn tại, hạn chế, thiếu sót trong công tác cấp giấy phép xây dựng; xác định nghĩa vụ nhà ở xã hội (nếu có) của Công ty Khởi Thành đối với dự án chung cư Khởi Thành.
Sở Tài nguyên và Môi trường Thành phố Hồ Chí Minh khẩn trương phối hợp Cục Thuế Thành phố Hồ Chí Minh thu tiền sử dụng đất đối với phần diện tích tại dự án chưa thực hiện nghĩa vụ tài chính theo đúng quy định của pháp luật.
