Nhiệt điện Phú Mỹ hoàn thành trung tu tổ máy GT22

Sau 28 ngày làm việc khẩn trương, trách nhiệm và tuyệt đối an toàn, ngày 9/9, công trình trung tu tổ máy GT22 được chính thức bàn giao cho Trung tâm điều độ HTĐ (A0) khai thác, vượt tiến độ 2 ngày so với kế hoạch đã đăng ký.

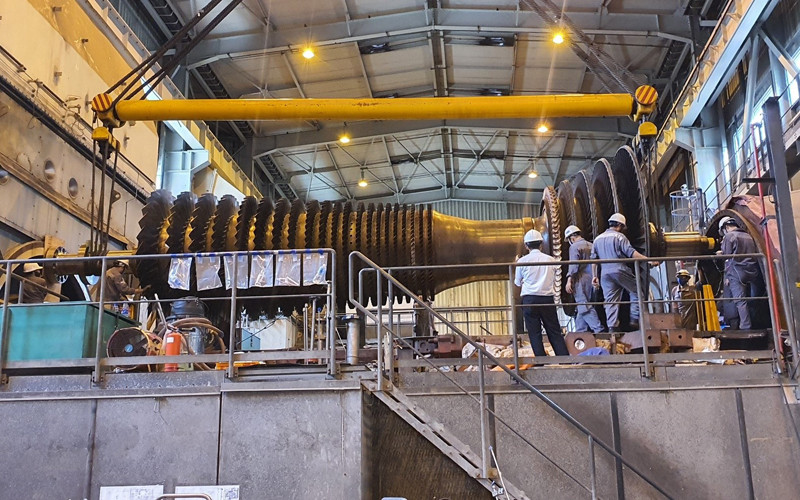

Trung tu Tuabin GT13E2 PM21 thuộc tổ máy GT22.
Trung tu Tuabin GT13E2 PM21 thuộc tổ máy GT22.

Nhà máy điện Phú Mỹ 2.1 là một trong 4 cụm Nhà máy thuộc Công ty Nhiệt điện Phú Mỹ (NĐPM) được đưa vào vận hành thương mại từ tháng 3/1997. Nhà máy sử dụng công nghệ Tuabin khí chu trình hỗn hợp, công suất thiết kế là 450MW với cấu hình vận hành 2-2-1, gồm 2 Tuabin khí GT13E2, công suất mỗi tổ máy là 150 MW, 2 lò thu hồi nhiệt và 1 tổ máy tuabin hơi KA13E2 với công suất 160 MW.

Theo kế hoạch, công trình trung tu tổ máy GT22 được thực hiện từ ngày 13/8 đến ngày 11/9/2021, trong thời gian dịch Covid-19 diễn biến rất phức tạp và tỉnh Bà Rịa - Vũng Tàu đang thực hiện giãn cách xã hội theo Chỉ thị 16, lực lượng chuyên gia của nhà sản xuất không đến được công trường.

Để đảm bảo tiến độ, chất lượng công trình và an toàn tuyệt đối trong công tác phòng, chống dịch Covid-19, Công ty NĐPM đã phối hợp Công ty Dịch vụ sửa chữa các Nhà máy điện của GENCO3 (Công ty EPS) lập kế hoạch, phương án chi tiết: phương án phòng, chống Covid-19 trong trung tu tổ máy GT22, trong đó toàn bộ lực lượng tham gia sửa chữa thực hiện 3 tại chỗ, cắm trại tập trung trong Công ty, thực hiện nghiêm túc hướng dẫn 5K của Bộ Y tế, sát khuẩn và đo thân nhiệt, bố trí đầy đủ phương tiện phòng, chống dịch theo quy định; phương án phối hợp chuyên gia của nhà sản xuất GE hỗ trợ từ xa; phương án chuẩn bị, thực hiện chi tiết từng hạng mục công việc.

Công trình trung tu tổ máy GT22, ngoài phạm vi thực hiện trung tu theo tiêu chuẩn của nhà chế tạo, Công ty thực hiện thay thế, nâng cấp hệ thống rơ-le bảo vệ máy phát, máy biến thế Reg670; UPS, thay thế hệ thống giám sát độ rung VM600, giám sát tốc độ AMS 6300.

Với khối lượng công việc lớn và thực hiện trong tình hình diễn biến phức tạp của dịch Covid-19, tuy nhiên với sự chỉ đạo quyết liệt của Lãnh đạo Công ty, tinh thần ý thức trách nhiệm của toàn bộ cán bộ công nhân viên tham gia trung tu, đặc biệt trong việc tuân thủ tuyệt đối công tác phòng, chống dịch Covid-19, với năng lực chuyên môn của đội ngũ kỹ thuật Công ty NĐPM, Công ty EPS và sự phối hợp nhịp nhàng với các chuyên gia hỗ trợ từ xa của nhà sản xuất GE, ABB, Emerson, Vibro Meter, công tác trung tu tổ máy GT22 đã hoàn thành đầy đủ các hạng mục và được thử nghiệm theo tiêu chuẩn của Nhà sản xuất GE bảo đảm chất lượng và bàn giao cho Trung tâm điều độ HTĐ Quốc gia khai thác vào lúc 23 giờ ngày 9/9, vượt tiến độ 2 ngày, góp phần trong việc thi đua phấn đấu hoàn thành nhiệm vụ kế hoạch sản xuất kinh doanh của Công ty năm 2021.
