Theo đại diện Tổng Công ty Tín Nghĩa, thời gian qua, đơn vị cùng các sở, ngành liên quan tỉnh Đồng Nai đã phối hợp PV Power trong thực hiện dự án xây dựng nhà máy nhiệt điện Nhơn Trạch 3, 4. Tuy nhiên, có một số điểm hai bên chưa thống nhất được liên quan đến các quy định của pháp luật về đất đai.
Riêng phí hạ tầng, sau nhiều buổi làm việc và văn bản đề nghị nhưng PV Power chậm xác định và thống nhất. Tổng Công ty Tín Nghĩa đã có văn bản báo cáo Phó Thủ tướng Trần Hồng Hà, Bộ trưởng Công thương, Bí thư Tỉnh ủy Đồng Nai, Ban Cán sự Đảng Ủy ban nhân dân tỉnh Đồng Nai, hiện đang chờ ý kiến chỉ đạo để xử lý.
“PV Power là công ty cổ phần và Tổng công ty Tín Nghĩa là doanh nghiệp có phần vốn góp của Đảng, vì vậy, cần hài hòa, bình đẳng giữa quyền lợi và nghĩa vụ của các bên trong hoạt động. Không để tình trạng một bên luôn phải có trách nhiệm phục tùng, trong khi bên kia không thực hiện. Cho nên việc cắt đường và thống nhất phí sử dụng hạ tầng cũng cần làm song song vì lợi ích của hai bên”, văn bản số 298/CT-TCT ngày 7/5/2024 của Tổng Công ty Tín Nghĩa nêu.
Khu vực thi công tuyến kênh xả nước làm mát nhà máy nhiệt điện Nhơn Trạch 3, 4. |
Tại buổi làm việc mới đây với Đoàn công tác Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, đồng chí Nguyễn Hồng Lĩnh, Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy Đồng Nai đề nghị, đối với vướng mắc liên quan đến thi công tuyến kênh xả nước làm mát và trụ thứ 15 của đường dây truyền tải điện phục vụ dự án, Ban Cán sự Đảng Ủy ban nhân dân tỉnh và Tổng công ty Tín Nghĩa hỗ trợ PV Power bằng việc cho cắt đường số 4 (khoảng 30m) trong khu công nghiệp Ông Kèo để triển khai thi công. Việc này phải cho làm ngay, không thể chậm trễ hơn vì liên quan đến tiến độ dự án nhà máy nhiệt điện Nhơn Trạch 3, 4 .
Bí thư Tỉnh ủy Đồng Nai Nguyễn Hồng Lĩnh phát biểu tại buổi làm việc với Đoàn công tác Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng |
Riêng việc thuê đất diện tích 30,7ha (đợt 2), Bí thư Tỉnh ủy Đồng Nai cho rằng, PV Power và Tổng công ty Tín Nghĩa đều là những doanh nghiệp nhà nước, Về nguyên tắc, doanh nghiệp nào bỏ tiền ra giải phóng mặt bằng thì được thuê đất trước, doanh nghiệp khác phải thuê lại. Nếu làm rõ ràng, trách nhiệm ngay từ đầu thì mọi chuyện dễ dàng, đây là bài học cho các dự án sau này.
Để giải quyết vấn đề này, đồng chí Nguyễn Hồng Lĩnh đề nghị trong tuần tới, Tổng công ty Tín Nghĩa báo cáo Tỉnh ủy hai phương án và tính khả thi trong từng phương án để kịp cấp giấy chứng nhận quyền sử dụng đất cho PV Power trong tháng 5/2024. Theo đó, phương án 1, Nhà nước giao đất trực tiếp cho PV Power và phương án 2 là PV Power phải thuê đất của Tổng Công ty Tín Nghĩa.
Nếu thực hiện phương án 1 thì Tổng công ty Tín Nghĩa có bị thiệt hại hay không, thiệt hại thế nào?. Phương án 2 thì PV Power có thiệt hại hay không và thiệt hại thế nào?. Các đơn vị liên quan cần làm rõ để Tỉnh ủy xem xét, quyết định trên tinh thần thượng tôn pháp luật mà doanh nghiệp không bị thiệt hại.
Bí thư Tỉnh ủy Đồng Nai Nguyễn Hồng Lĩnh đề nghị nhanh chóng giải quyết vướng mắc trên tinh thần thượng tôn pháp luật, bảo đảm doanh nghiệp không bị thiệt hại. |
Về thỏa thuận phí sử dụng hạ tầng tại khu công nghiệp, Tổng công ty Tín Nghĩa và PV Power tự đàm phán, Nhà nước không can thiệp sâu.
Đối với những vướng mắc về tuyến đường dây giải tỏa công suất cho 2 nhà máy điện Nhơn Trạch 3, 4, Bí thư Tỉnh ủy Đồng Nai đề nghị Ủy ban nhân tỉnh tiếp tục thúc đẩy vấn đề về điều chỉnh cục bộ quy hoạch, đề xuất bổ sung danh mục dự án cần thu hồi đất để sớm trình Hội đồng nhân dân tỉnh xem xét, thông qua.
Đồng chí Nguyễn Hồng Diên, Ủy viên Trung ương Đảng, Bộ trưởng Công thương, Phó Trưởng ban Thường trực Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đề nghị Ủy ban nhân dân tỉnh Đồng Nai giải quyết theo thẩm quyền các tồn tại liên quan đến hợp đồng cho thuê đất và cấp giấy chứng nhận quyền sử dụng đất cho chủ đầu tư trước ngày 31/5/2024 để tránh bị cắt hợp đồng vốn vay nước ngoài.
Cùng với đó, tỉnh Đồng Nai chỉ đạo các bên liên quan hỗ trợ, giải quyết các vướng mắc liên quan đến đất đai, quy hoạch để đồng bộ các dự án giải tỏa công suất điện.
Khi đi vào hoạt động nhà máy nhiệt điện Nhơn Trạch 3, 4 sẽ bổ sung khoảng 8 tỷ kWh điện/' năm cho hệ thống điện quốc gia. |
Nhà máy điện Nhơn Trạch 3, 4 là công trình trọng điểm quốc gia, được xây dựng tại khu công nghiệp Ông Kèo, xã Phước Khánh, huyện Nhơn Trạch. Dự án có quy mô công suất 1.500MW, tổng mức đầu tư 1,4 tỷ USD. Khi đi vào hoạt động, dự án sẽ bổ sung khoảng 9 tỷ kWh điện/năm cho hệ thống điện quốc gia.
Đối với tỉnh Đồng Nai, khi đưa vào vận hành dự án sẽ đem lại doanh thu từ 17 đến 18 nghìn tỷ đồng/năm. Tổng công ty Tín Nghĩa đã giao mặt bằng sạch để thi công dự án từ năm 2022.

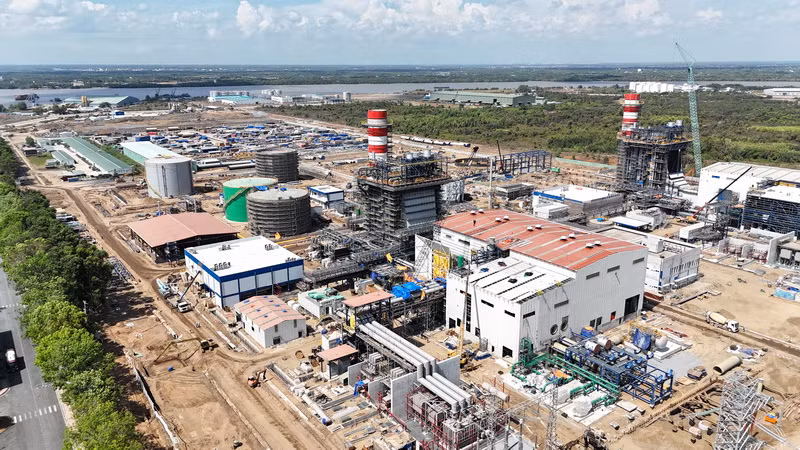

Theo PV Power đến đầu tháng 5/2024, dự án đã thi công được khoảng 85% khối lượng công việc. Những vướng mắc trên khiến nhà máy nhiệt điện Nhơn Trạch 3 vận hành thử nghiệm vào ngày 15/5 theo kế hoạch không thực hiện được.
