Bài 1: Huy động cao độ nguồn lực, tái khởi động dự án

“Hồi sinh” dự án Nhiệt điện Long Phú 1

Năm 2015, dự án Nhà máy nhiệt điện Long Phú 1 được khởi công với tổng mức đầu tư hơn 29.500 tỷ đồng, do Tập đoàn Công nghiệp-Năng lượng quốc gia Việt Nam (Petrovietnam) làm chủ đầu tư. Dự án do liên danh Power Machines (PM) của Nga và Tổng công ty cổ phần Dịch vụ kỹ thuật dầu khí (PTSC) làm tổng thầu EPC.

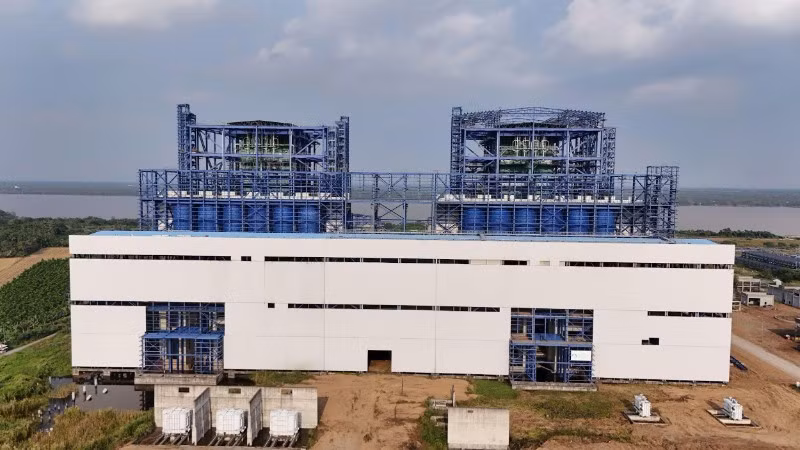

Toàn cảnh dự án Nhà máy Nhiệt điện Long Phú 1.
Toàn cảnh dự án Nhà máy Nhiệt điện Long Phú 1.

Tuy nhiên, đầu năm 2019, khi triển khai đạt gần 80% sản lượng, PM thông báo chấm dứt hợp đồng do lệnh cấm vận của Mỹ...

Với mục tiêu tiết giảm tối đa thất thoát tài sản, ngày 3/1/2025, Đảng ủy Petrovietnam ban hành Nghị quyết số 952, chỉ đạo các đơn vị đẩy nhanh thực hiện, hoàn thành dự án Nhà máy Nhiệt điện Long Phú 1 vào năm 2027. Nhà máy đi vào hoạt động sẽ cung cấp lên lưới điện quốc gia khoảng 7,8 tỷ kWh điện/năm.

Từng bước tự chủ kỹ thuật–thi công

Giữa tháng 7 vừa qua, Petrovietnam cùng Ban Quản lý dự án Điện lực dầu khí Long Phú 1 và các đơn vị thành viên đã ra quân, đẩy nhanh tiến độ thi công phần còn lại của kết cấu thép cho cả hai lò hơi, đánh dấu giai đoạn cao điểm thi công. Tâm điểm được các kỹ sư, người lao động tập trung triển khai là khu vực lắp đặt lò hơi - “trái tim” của nhà máy.

Kỹ sư Vũ Ngọc Tuấn, Phó trưởng phòng Thi công xây lắp (Ban Quản lý dự án Điện lực dầu khí Long Phú 1) cho biết, hơn 300 kỹ sư, công nhân của các đơn vị đang chia ca, kíp lắp đặt lò hơi và các thiết bị phụ trợ theo đúng kế hoạch. Tại lò hơi số 1, ngày 28/7, nhà thầu đã lắp đặt 6 ống góp bộ hâm, đến ngày 30/7 tiếp tục thi công module 3 của bộ hâm nước.

Tại lò hơi số 2, từ ngày 25/7 đã tiến hành lắp thiết bị áp lực (module 2 của bộ hâm nước). Theo kế hoạch, nhà thầu PTSC sẽ thử áp lò hơi số 1 vào ngày 15/5/2026 và lò hơi số 2 vào đầu tháng 6/2026, hai mốc tiến độ “đường găng” quan trọng đối với hành trình chạy thử tổ máy sau này.

Việc đàm phán với các OEMs (nhà cung cấp thiết bị gốc) ghi nhận nhiều kết quả tích cực. Hầu hết các nhà thầu đều bày tỏ thiện chí tiếp tục đồng hành, cung cấp thiết bị cho dự án, đồng thời sẵn sàng chia sẻ chi phí và rủi ro với chủ đầu tư. Dự kiến, lò hơi số 1 sẽ hoàn thành lắp đặt, thử áp ngày 15/5/2026, phấn đấu đốt lửa lần đầu vào tháng 12/2026 và phát điện vào tháng 9/2027.

Lò hơi của Nhiệt điện Long Phú 1 do nhà thầu TKZ (Công ty Lò hơi Taganrog, Nga) thiết kế và chế tạo, công suất 2 x 600MW, thuộc loại siêu tới hạn - yêu cầu cao về kỹ thuật, độ chính xác và an toàn tuyệt đối trong quá trình lắp đặt, nhất là lò hơi tích hợp nhiều hệ thống hiện đại như kết cấu thép chịu lực, ống sinh hơi, quá nhiệt, bộ thu hồi nhiệt,…

Theo kỹ sư Vũ Ngọc Tuấn, trong điều kiện chưa có sự hỗ trợ của đội ngũ chuyên gia nhà thầu TKZ tại công trường, Ban Quản lý dự án Điện lực dầu khí Long Phú 1 đã huy động các chuyên gia, kỹ sư trong và ngoài ngành cùng nhà thầu trong nước chủ động nghiên cứu thiết kế, áp dụng giải pháp thi công phù hợp với thực tế, bảo đảm kỹ thuật, tiến độ và an toàn trong từng công đoạn. Đến nay, nhà thầu đã cẩu lắp thành công các ống góp bộ thu hồi nhiệt lò hơi số 1, đồng thời vệ sinh, làm sạch các bộ phận chức năng của hệ thống thu hồi nhiệt, sẵn sàng cho các giai đoạn lắp đặt tiếp theo.

Chủ động trước các tình huống

Trưởng Ban Quản lý dự án Điện lực dầu khí Long Phú 1 Hà Đình Niên cho biết: Triển khai thi công, Ban Quản lý dự án Điện lực dầu khí Long Phú 1 đã phối hợp chặt chẽ với nhà thầu PTSC lắp đặt lò hơi cho tổ máy 1 và 2. Trong giai đoạn đầu, những khối kết cấu, thiết bị áp lực đầu tiên sau một thời gian dài phủ bạt đã được dựng lên, thiết bị chính được tập kết, đưa vào vị trí lắp đặt. Hai cẩu tháp lớn phục vụ thi công cũng đã hoàn tất lắp dựng, chuẩn bị cho các giai đoạn tiếp theo. Đến nay, các hạng mục đều bảo đảm yêu cầu về kỹ thuật, an toàn và tiến độ đề ra.

Với lò hơi số 1, nhà thầu đã hoàn tất lắp đặt 6 ống góp bộ hâm và tiếp tục thi công module 3 của bộ hâm nước. Cùng với đó, lò hơi số 2 cũng được triển khai đồng bộ khi lắp thiết bị áp lực,… Bên cạnh việc thi công hạng mục chính, việc bảo quản, bảo dưỡng thiết bị cũng được duy trì thường xuyên để đáp ứng chất lượng, độ bền, sẵn sàng vận hành trong thời gian tới.

Ban Quản lý dự án Điện lực dầu khí Long Phú 1 cũng phát hành hồ sơ mời thầu và đang tiến hành đánh giá hồ sơ dự thầu cho một số gói thầu quan trọng như hệ thống vận chuyển than, hệ thống xử lý nước, hệ thống xử lý tro xỉ và chất thải máy nghiền than,…

“Việc đàm phán với các OEMs (nhà cung cấp thiết bị gốc) hiện hữu ghi nhận nhiều kết quả tích cực, các nhà thầu phụ đều có thiện chí tiếp tục đồng hành, cung cấp thiết bị cho dự án cũng như sẵn sàng chia sẻ chi phí và rủi ro với chủ đầu tư. Trong quá trình triển khai, lãnh đạo Petrovietnam thường xuyên giao ban, theo dõi sát tiến độ và cho ý kiến chỉ đạo các tình huống phát sinh, kịp thời tháo gỡ vướng mắc, không để ảnh hưởng tiến độ chung”.

Ông Phan Tử Giang, Phó Tổng Giám đốc Petrovietnam, tại dự án Nhiệt điện Long Phú 1

Theo ông Phan Tử Giang, Phó Tổng Giám đốc Petrovietnam, tại dự án Nhiệt điện Long Phú 1, công tác đàm phán hợp đồng cho 13 gói thầu đang được lãnh đạo Petrovietnam chỉ đạo đơn vị chức năng liên quan xúc tiến, trong đó, gói thầu kiểm tra thiết bị STG của GEV đã hoàn tất ký kết; các gói thầu còn lại sẽ tiếp tục lựa chọn, bảo đảm đúng tiến độ và chất lượng yêu cầu.

“Việc đàm phán với các OEMs (nhà cung cấp thiết bị gốc) hiện hữu ghi nhận nhiều kết quả tích cực, các nhà thầu phụ đều có thiện chí tiếp tục đồng hành, cung cấp thiết bị cho dự án cũng như sẵn sàng chia sẻ chi phí và rủi ro với chủ đầu tư. Trong quá trình triển khai, lãnh đạo Petrovietnam thường xuyên giao ban, theo dõi sát tiến độ và cho ý kiến chỉ đạo các tình huống phát sinh, kịp thời tháo gỡ vướng mắc, không để ảnh hưởng tiến độ chung”, ông Phan Tử Giang khẳng định.

Chủ tịch Hội đồng thành viên Petrovietnam Lê Mạnh Hùng cho biết, Đảng bộ Tập đoàn và các đơn vị trực thuộc đã quán triệt nghiêm túc Nghị quyết 952, trong đó, củng cố và hoàn thiện xây dựng đội ngũ nhân sự “dám nghĩ, dám làm, dám chịu trách nhiệm” nhằm đáp ứng yêu cầu thực tiễn cũng như phát huy tinh thần “một đội ngũ, một mục tiêu”, đặc biệt là xây dựng các mốc tiến độ chi tiết, phát động thi đua để hoàn thành từng “đường găng” tiến độ.

(Còn nữa)

Có thể bạn quan tâm

Các đại biểu thực hiện nghi thức ra mắt mô hình Chợ chuyển đổi số. (Ảnh: HỒNG THÁI)

Triển khai Chợ chuyển đổi số tại chợ Đồng Xuân

Chiều 28/8, tại chợ Đồng Xuân (Hà Nội), Ủy ban nhân dân phường Hoàn Kiếm phối hợp các đơn vị ra mắt mô hình “Chợ chuyển đổi số”. Giải pháp này nhằm hỗ trợ các tiểu thương trong hoạt động kinh doanh, đồng thời, tăng tiện ích cho người tiêu dùng, khách du lịch, góp phần hiện đại hóa hoạt động quản lý thương mại.

Lãnh đạo Trung ương và tỉnh Tây Ninh ấn nút công bố và động thổ các công trình, dự án tại hội nghị xúc tiến đầu tư 2026.

Tây Ninh tạo chuyển biến thực chất trong thu hút đầu tư

Ngày 28/8, tỉnh Tây Ninh tổ chức Hội nghị xúc tiến đầu tư năm 2026 với chủ đề “Hội tụ giá trị-Kiến tạo tương lai”. Hội nghị khẳng định quyết tâm của tỉnh trong đổi mới công tác xúc tiến đầu tư, cải thiện môi trường kinh doanh, phát huy tiềm năng, lợi thế và tạo động lực tăng trưởng mới.

Một đại siêu thị tại khu vực Long Biên, Hà Nội. (Ảnh: HNV)

Thị trường bán lẻ Việt Nam bước vào cuộc đua về trải nghiệm

Nửa đầu năm 2026, nhu cầu thuê diện tích bán lẻ tại Hà Nội và Thành phố Hồ Chí Minh duy trì đà tích cực, tỷ lệ lấp đầy cải thiện. Về dài hạn, tương tự các quốc gia đã phát triển như Hàn Quốc, Nhật Bản, trải nghiệm của khách hàng đang trở thành yếu tố quan trọng định hình sức hút của trung tâm thương mại tại thị trường Việt Nam.

Toàn cảnh hội thảo. (Ảnh: LÊ CHI)

Kết nối chính sách, công nghệ và tài chính để thúc đẩy tiết kiệm năng lượng trong công nghiệp

Trong bối cảnh nhu cầu năng lượng tăng cao và các tiêu chí xanh của thị trường quốc tế ngày càng gia tăng, các chuyên gia nhận định, việc kết nối và triển khai đồng bộ các chính sách, công nghệ và giải pháp hỗ trợ tài chính sẽ là giải pháp hữu hiệu giúp các doanh nghiệp sử dụng năng lượng tiết kiệm và hiệu quả.

Lãnh đạo tỉnh Cà Mau trao biên bản ghi nhớ cho các nhà đầu tư trước sự chứng kiến của Phó Thủ tướng Chính phủ Hồ Quốc Dũng (thứ 4 từ trái qua) và Bí thư Tỉnh ủy Cà Mau Nguyễn Hồ Hải (thứ 4 từ phải qua). (Ảnh: HỮU TÙNG)

Cà Mau từ tiềm năng đến cực tăng trưởng mới

Sáng 28/8, trong không khí cả nước phấn khởi hướng tới Kỷ niệm 81 năm Quốc khánh nước Cộng hòa xã hội chủ nghĩa Việt Nam, Ủy ban nhân dân tỉnh Cà Mau đã long trọng tổ chức Hội nghị xúc tiến đầu tư năm 2026 với chủ đề “Cà Mau - Cực tăng trưởng mới”.

Ga Cát Linh tuyến đường sắt trên cao. (Ảnh: XUÂN HƯỞNG)

Hà Nội miễn phí vé tại 2 tuyến đường sắt trên cao dịp nghỉ lễ 2/9

Nhằm đáp ứng nhu cầu đi lại của nhân dân và du khách trong dịp nghỉ Lễ Quốc khánh 2/9, Công ty Trách nhiệm hữu hạn một thành viên Đường sắt Hà Nội (Hà Nội Metro) triển khai miễn 100% giá vé lượt cho nhân dân và du khách trên 2 tuyến đường sắt đô thị đang khai thác, gồm 2A Cát Linh-Hà Đông và 3.1 Nhổn-Ga Hà Nội (đoạn trên cao).

Bộ Tài chính tổ chức Hội nghị triển khai Phần mềm trực tuyến theo dõi, tổng hợp tình hình xử lý nhà, đất dôi dư trên toàn quốc. (Ảnh: PV)

Triển khai phần mềm theo dõi, tổng hợp tình hình sắp xếp, xử lý nhà, đất dôi dư

Ngày 28/8, Bộ Tài chính tổ chức Hội nghị triển khai Phần mềm trực tuyến theo dõi, tổng hợp tình hình xử lý nhà, đất dôi dư trên toàn quốc. Hệ thống yêu cầu cập nhật dữ liệu theo thời gian thực, bảo đảm tính minh bạch và làm cơ sở đánh giá tiến độ (KPI) nhằm xử lý dứt điểm tài sản công tồn đọng trước năm 2026.

Thi công tường vây, nhà ga ngầm Phạm Văn Bạch bằng công nghệ TBM, tuyến Metro số 2 Bến Thành-Tham Lương. (Ảnh: QUÝ HIỀN)

Thành phố Hồ Chí Minh áp dụng công nghệ mới thi công hạ tầng giao thông

Thành phố Hồ Chí Minh đang tập trung thi công các dự án trọng điểm như đường vành đai, cao tốc, metro, đồng thời nâng cấp hệ thống hạ tầng xuống cấp. Việc ứng dụng công nghệ xây dựng hiện đại được xem là giải pháp then chốt giúp tối ưu chi phí xã hội và giảm thiểu tối đa tác động đến đời sống người dân tại một đô thị đông dân.

Thi công san tải và luân chuyển trạm biến áp, tối ưu hóa năng lực vận hành của lưới điện trước cao điểm lễ.

Lào Cai: Bảo đảm cung cấp điện dịp Quốc khánh 2/9

Nhằm bảo đảm cung cấp điện an toàn, ổn định trong dịp Quốc khánh 2/9, Công ty Điện lực Lào Cai đã xây dựng và triển khai phương án bảo đảm điện, tổ chức trực vận hành, trực xử lý sự cố 24/24 giờ; chuẩn bị đầy đủ nhân lực, phương tiện, vật tư, sẵn sàng ứng phó và xử lý nhanh các tình huống phát sinh.

Cảng Đà Nẵng hướng tới cảng xanh-cảng thông minh-trung tâm Logistics hàng đầu khu vực. (Ảnh: ANH ĐÀO)

Cảng Đà Nẵng - Viết tiếp bản hùng ca 125 năm bằng đổi mới, sáng tạo và đột phá

Bài học xuyên suốt tạo nên thành công của Cảng Đà Nẵng chính là sự lãnh đạo toàn diện của Đảng bộ Cảng Đà Nẵng. Công tác xây dựng Đảng không ngừng được đổi mới; gắn chặt vai trò hạt nhân lãnh đạo với nhiệm vụ sản xuất-kinh doanh; phát huy tính tiên phong của cán bộ, đảng viên và lan tỏa văn hóa doanh nghiệp sâu rộng.

Sản phẩm thịt các loại của VISSAN đã được cấp Tick xanh trách nhiệm vào hệ thống SATRA. (Ảnh: SATRA)

SATRA: Xây dựng chuẩn "Tick xanh trách nhiệm" từ sự chủ động và trách nhiệm xã hội

Một suất ăn chỉ thật sự an toàn khi từng nguyên liệu đều minh bạch nguồn gốc và có chủ thể chịu trách nhiệm tận cùng. Bằng việc đưa chuẩn "Tick xanh" vào chuỗi cung ứng, các hệ thống bán lẻ đang tạo ra "lá chắn" vững chắc, kiểm soát rủi ro thực phẩm cho hàng loạt bếp ăn trường học, bệnh viện và khu công nghiệp.
