Khánh thành Dự án Đường dây 500kV mạch 3 - công trình của ý chí, lòng quyết tâm, nỗ lực vượt khó khăn, thách thức

Ngày 29/8/2024 là ngày có ý nghĩa hết sức quan trọng đối với Dự án Đường dây 500kV mạch 3 Quảng Trạch (Quảng Bình)-Phố Nối (Hưng Yên) khi công trình chính thức được khánh thành sau thời gian thi công khẩn trương với tinh thần “vượt nắng, thắng mưa, không thua gió bão”, “chỉ bàn làm, không bàn lùi”, khắc phục mọi khó khăn, thách thức, tháo gỡ mọi vướng mắc tưởng chừng như không thể vượt qua, lập nên nhiều kỳ tích của một công trình năng lượng trọng điểm.

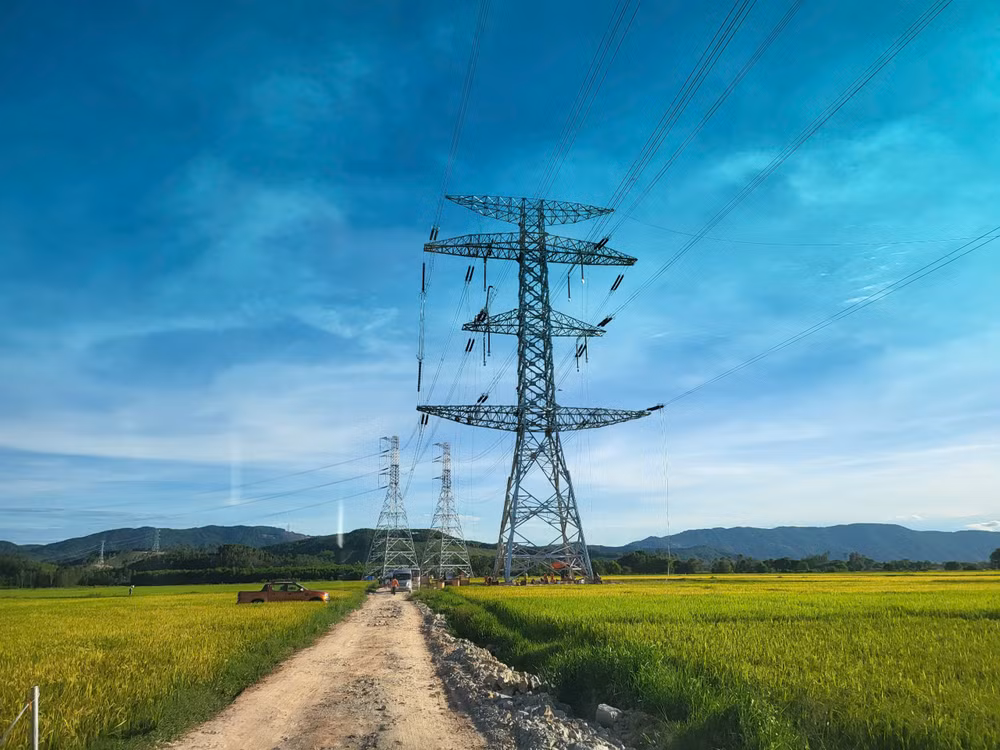

Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối. (Ảnh: Mạnh Hùng - EVNICT)
Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối. (Ảnh: Mạnh Hùng - EVNICT)

Dự án nhận được sự quan tâm đặc biệt, sự chỉ đạo sát sao của Chính phủ, Thủ tướng Chính phủ, các bộ, ngành, địa phương, sự vào cuộc của cả hệ thống chính trị, sự ủng hộ của của người dân, doanh nghiệp.

Khối lượng lớn, khó khăn thách thức nhiều

Dự án Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối là dự án quy mô lớn, có tổng chiều dài 519km, 2 mạch với 1.177 vị trí cột, tổng mức đầu tư hơn 22.300 tỷ đồng (gần 1 tỷ USD). Dự án có khối lượng đào đất đá hơn 2,5 triệu m3, sử dụng hơn 705.000 m3 bê-tông, gần 70.000 tấn cốt thép móng; tổng khối lượng lắp dựng cột thép là 139.000 tấn; kéo tổng cộng gần 14.000km dây dẫn các loại. Đây là dự án trọng điểm, cấp bách, có ý nghĩa rất quan trọng để tăng cường năng lực truyền tải điện qua hệ thống 500kV từ Trung-Bắc với công suất từ 2.500MW hiện nay lên 5.000MW, nâng cao sự ổn định vận hành hệ thống điện, tăng cường cung cấp điện cho miền Bắc năm 2025 và các năm tiếp theo, giảm bớt nguy cơ đầy và quá tải cho các đường dây và trạm 500kV hiện hữu, góp phần đảm bảo an ninh năng lượng quốc gia, phục vụ phát triển kinh tế xã hội và an ninh quốc phòng của đất nước.

Lãnh đạo EVNNPT chứng kiến thời khắc đóng điện thành công Đường dây 500kV Quảng Trạch -Quỳnh Lưu. (Ảnh: Lê Linh-EVNICT)

Lãnh đạo EVNNPT chứng kiến thời khắc đóng điện thành công Đường dây 500kV Quảng Trạch -Quỳnh Lưu. (Ảnh: Lê Linh-EVNICT)

Quá trình thi công gặp nhiều khó khăn, thách thức lớn như: Phải thực hiện khối lượng lớn công tác bồi thường giải phóng mặt bằng, tổng diện tích đất thu hồi khoảng 1,83 triệu m2, trải dài qua 9 tỉnh; hỗ trợ, tái định cư, ổn định sản xuất cho 167 hộ dân phải di dời và 5.248 hộ bị ảnh hưởng; Khó khăn do thiếu hụt về huy động đồng thời nhiều máy móc, thiết bị thi công đặc thù trên toàn tuyến; Khó khăn về huy động lực lượng có chuyên môn, kỹ thuật cao để thi công dựng cột, kéo dây;

Khó khăn về địa hình tuyến thi công với nhiều vị trí trên đồi núi cao, cheo leo, đường lên các vị trí móng cột khó khăn, đặc biệt khi trời mưa đường dốc, trơn trượt, mặt bằng thi công không thuận lợi; Thi công trong giai đoạn bất lợi nhất về thời tiết, lúc mưa phùn giá rét; lúc nắng nóng, nhiều ngày nắng nóng cực đoan; lúc bão gió mưa dông, thậm chí nhiều ngày xảy ra gió mạnh từ 3 đến 7 tiếng, đi kèm với dông sét… nên nhiều thời điểm phải dừng thi công để đảm bảo an toàn cho người lao động và thiết bị công trình; Khó khăn về cung cấp cột thép do tổng khối lượng rất lớn với tiến độ yêu cầu gấp.

Cả hệ thống chính trị vào cuộc

Kể từ khi bắt đầu triển khai đầu tư xây dựng, Dự án Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối đã nhận được sự quan tâm chỉ đạo quyết liệt, thường xuyên của cả hệ thống chính trị, đặc biệt là sự chỉ đạo, điều hành của Chính phủ, Thủ tướng Chính phủ Phạm Minh Chính với nhiều cuộc họp do Thủ tướng chủ trì nhằm tháo gỡ mọi khó khăn, vướng mắc, thúc đẩy tiến độ công trình.

Thủ tướng cũng đã nhiều lần trực tiếp thị sát công trường xây dựng Đường dây 500kV mạch 3 ở các tỉnh để tìm hiểu tiến độ triển khai công trình, nắm bắt những vướng mắc, tồn tại, đặc biệt là công tác giải phóng mặt bằng, chỉ đạo kịp thời chủ đầu tư, các đơn vị nhà thầu, tư vấn, chính quyền địa phương; tặng quà, động viên khích lệ đội ngũ cán bộ, kĩ sư, công nhân trên công trường hăng say lao động, "vượt nắng, thắng mưa", bảo đảm tiến độ, chất lượng, kĩ mỹ thuật của công trình.

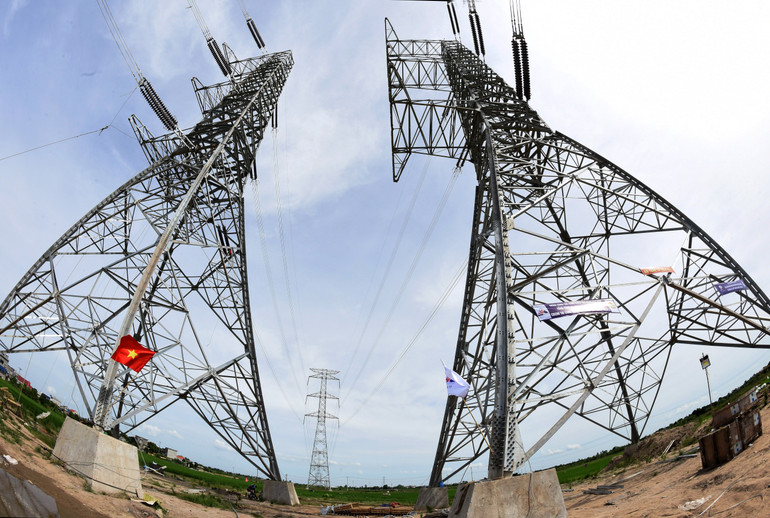

Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối. (Ảnh: Trần Hải)

Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối. (Ảnh: Trần Hải)

Với sự tư duy, phương pháp, cách tiếp cận mới so với cách làm trước đây nên thời gian triển khai dự án đã được rút ngắn rất đáng kể, đáp ứng yêu cầu tiến độ hoàn thành dự án như Thủ tướng Chính phủ chỉ đạo. Đây là điều chưa từng có tiền lệ với các công trình xây dựng đường dây 500kV trước đó.

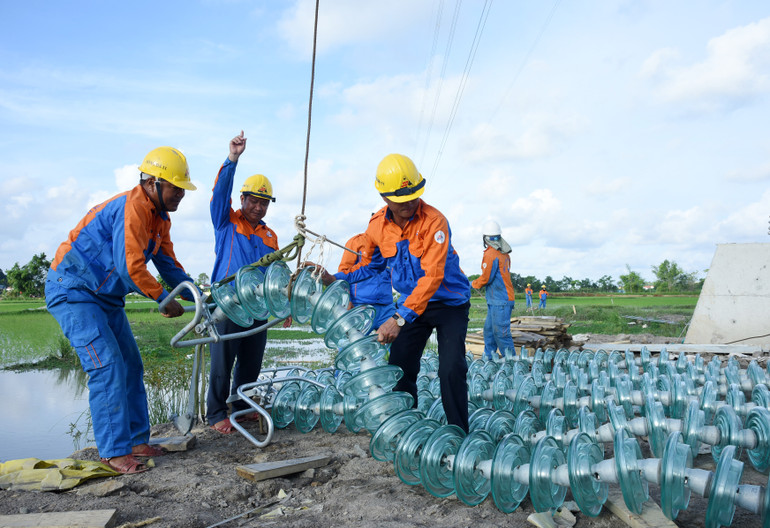

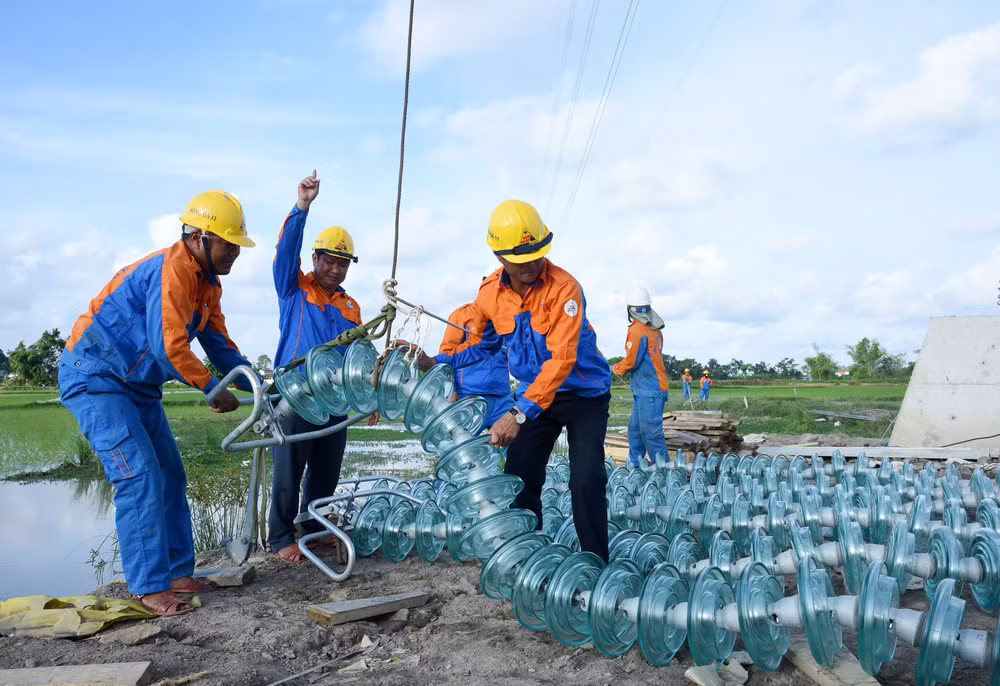

Thi công lắp sứ cách điện Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối trên địa bàn tỉnh Thanh Hóa. (Ảnh: Trần Hải)

Thi công lắp sứ cách điện Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối trên địa bàn tỉnh Thanh Hóa. (Ảnh: Trần Hải)

Theo đánh giá, đối với các dự án có quy mô, khối lượng tương tự phải triển khai từ 3 đến 4 năm. Trước đây, Dự án Đường dây 500 kV mạch 3 Pleiku-Mỹ Phước -Cầu Bông dài 437km phải thi công trong gần 3 năm, Dự án Đường dây 500kV mạch 3 cung đoạn Vũng Áng-Quảng Trạch-Dốc Sỏi-Pleiku 2 dài 740km cũng cần gần 4 năm thi công. Tuy nhiên, Dự án Đường dây 500 kV mạch 3 Quảng Trạch-Phố Nối đã hoàn thành sau khoảng 6 tháng thi công. Nếu xét về quy mô công trình, Đường dây 500 kV Bắc-Nam mạch 1 cần dựng 60.000 tấn cột thép thì Dự án Đường dây 500kV mạch 3 này phải dựng tới 139.000 tấn thép, gấp hơn 2 lần so với Đường dây mạch 1.

Tinh thần lạc quan của đội ngũ cán bộ, công nhân trên công trình. (Ảnh: EVNICT)

Tinh thần lạc quan của đội ngũ cán bộ, công nhân trên công trình. (Ảnh: EVNICT)

Thực hiện chỉ đạo của Thủ tướng Chính phủ, sự vào cuộc quyết liệt, thường xuyên của Tỉnh ủy và Ủy ban nhân dân các tỉnh trong việc thực hiện phương châm “4 tại chỗ”, EVN/EVNNPT đã phối hợp với chính quyền địa phương để huy động nhân lực, máy móc, phương tiện, vật tư tại chính địa phương có dự án đi qua nên đã đẩy nhanh tiến độ đào đúc móng.

Đối với công việc dựng cột kéo dây, các cơ quan, đơn vị đã tích cực vào cuộc, hỗ trợ EVN, EVNNPT và các nhà thầu trên mọi phương diện: về nhân lực, các đơn vị của ngành điện đã điều động thêm hơn 3.300 người trực tiếp thi công dựng cột và kéo dây; các Tập đoàn Công nghiệp-Viễn thông Quân đội (Viettel), Tập đoàn Bưu chính Viễn thông Việt Nam (VNPT), Tập đoàn Dầu khí Quốc gia Việt Nam (PVN) hỗ trợ gần 250 người; Lực lượng công an, lực lượng quân đội tại chỗ như Quân khu 3, Quân khu 4, lực lượng dân quân tự vệ tập trung huy động lên đến hơn 1.500 người để tham gia, đóng góp hàng ngàn ngày công cho Dự án; Về công tác vận chuyển, Tổng công ty Đường sắt Việt Nam đã kịp thời vận chuyển gần 1.000 container vật tư, thiết bị nhập khẩu về Việt Nam để bàn giao cho các đơn vị thi công công trình.

Bên cạnh đó, Đoàn Thanh niên các tỉnh đã huy động hàng trăm tổ đội với hơn 6.000 đoàn viên thanh viên tham gia hỗ trợ thu dọn nhà cửa, vật kiến trúc dưới hành lang tuyến, phân luồng giao thông. Mặt trận Tổ quốc, Liên đoàn Lao động, Hội Phụ nữ tỉnh cũng thường xuyên thăm hỏi, động viên, tích cực tham gia công tác hậu cần, đảm bảo lương thực, thực thực phẩm cho kĩ sư, công nhân tham gia dự án. Cùng với đó, chính quyền các cấp và lực lượng công an địa phương đã đảm bảo an ninh trật tự tại công trường, bố trí nơi ăn, chốn ở cho công nhân tham gia thi công, qua đó góp phần quan trọng để đẩy nhanh tiến độ Dự án.

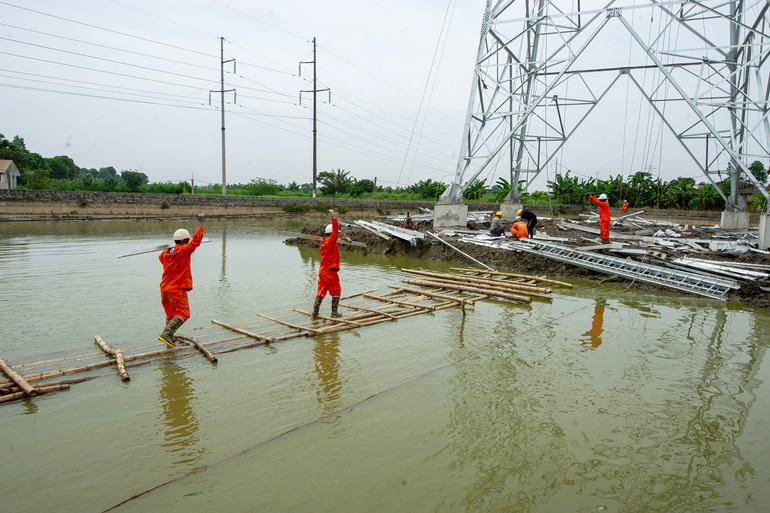

Thi công Đường dây 500kV mạch 3 với tinh thần "vượt nắng, thắng mưa, không thua gió bão".(Ảnh: Thành Vinh - EVNICT)

Thi công Đường dây 500kV mạch 3 với tinh thần "vượt nắng, thắng mưa, không thua gió bão".(Ảnh: Thành Vinh - EVNICT)

Các cơ quan thông tấn báo chí ở Trung ương và địa phương đã kịp thời đưa tin, bài, phóng sự hấp dẫn, sinh động, tạo nên những hình ảnh đẹp về các cán bộ, kỹ sư, công nhân đang lao động trên công trường để động viên, khích lệ, góp phần tạo động lực, truyền cảm hứng hăng say lao động trên công trình. Đặc biệt, những bài viết, hình ảnh thực tế trên công trường còn là những minh chứng sinh động nhất về sự phát huy sức mạnh tổng hợp của cả hệ thống chính trị và khối đại đoàn kết toàn dân với sự tham gia giúp sức, hỗ trợ của nhiều lực lượng, đoàn thể tại địa phương.

Nhiều bài học hay, kinh nghiệm quý

Tại nhiều cuộc họp kiểm điểm, đôn đốc tiến độ cũng như kiểm tra thực tế trên công trường thời gian qua, Thủ tướng Chính phủ Phạm Minh Chính đã biểu dương lãnh đạo các bộ, ngành, địa phương, các tổ chức chính trị, xã hội, EVN, EVNNPT, các đơn vị tư vấn, cung cấp vật tư thiết bị, các đơn vị thi công làm việc với tinh thần “vượt nắng, thắng mưa, không thua gió bão”, “chỉ bàn làm, không bàn lùi”, “làm ngày không đủ, tranh thủ làm đêm”, “ăn tranh thủ, ngủ khẩn trương”, làm việc liên tục 24/7, “3 ca, 4 kíp”, “làm xuyên lễ, xuyên tết, xuyên ngày nghỉ”. Với nỗ lực đó dự án đã hoàn thành, đóng điện vận hành đáp ứng theo đúng yêu cầu mà Thủ tướng Chính phủ đã chỉ đạo.

Qua quá trình tổ chức triển khai Dự án Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối, 6 bài học kinh nghiệm đã được Thủ tướng Chính phủ Phạm Minh Chính chỉ ra:

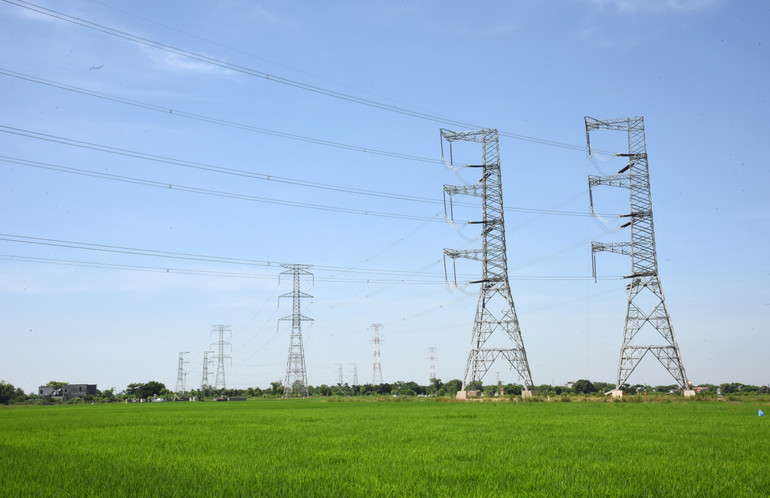

Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối đi qua địa bàn tỉnh Thanh Hóa. (Ảnh: EVNICT)

Đường dây 500kV mạch 3 Quảng Trạch-Phố Nối đi qua địa bàn tỉnh Thanh Hóa. (Ảnh: EVNICT)

Thứ nhất, công tác lãnh đạo, chỉ đạo phải tập trung, quyết liệt, khoa học đi cùng với việc tăng cường kiểm tra, giám sát, đôn đốc, động viên, chia sẻ chân thành, kịp thời.

Thứ hai, việc phân công phải rõ người, rõ việc, rõ trách nhiệm, rõ thời gian, rõ sản phẩm, kết quả phải cân đong, đo đếm được để từ đó dễ kiểm tra, giám sát, đánh giá.

Thứ ba, phải phát huy sức mạnh tổng hợp, huy động cả hệ thống chính trị từ cấp ủy, chính quyền địa phương các cấp, các bộ, ngành liên quan đến mặt trận tổ quốc, các tổ chức chính trị xã hội cùng vào cuộc với tinh thần “trên dưới đồng lòng, dọc ngang thông suốt”, “tiền hô hậu ủng, nhất hô bá ứng”.

Thứ tư, bên cạnh đó, cũng cần làm tốt công tác tuyên truyền, vận động người dân, tạo sự đồng thuận, đồng lòng để người dân tự nguyện bàn giao đất ở, nơi sản xuất, cùng với chính quyền, đơn vị thi công tham gia thi công các công trình, dự án.

Thứ năm, chủ đầu tư, các đơn vị thi công phải thực hiện dự án với tinh thần quyết tâm cao, nỗ lực lớn, hành động phải quyết liệt, có trọng tâm trọng điểm, làm việc nào dứt việc đó, tích cực phối hợp chặt chẽ với các địa phương, xem xét huy động lực lượng tại chỗ có đủ năng lực tham gia, các nhà thầu chính tạo điều kiện, hợp tác để các doanh nghiệp, nhà thầu địa phương lớn mạnh, có thêm kinh nghiệm với tinh thần “cùng làm, cùng hưởng và cùng thắng và cùng phát triển”. Tăng cường công tác hiệp đồng giữa các lực lượng, giữa các cấp, các ngành, sự phối hợp chặt chẽ giữa các cơ quan, đơn vị bảo đảm khoa học, hiệu quả công việc.

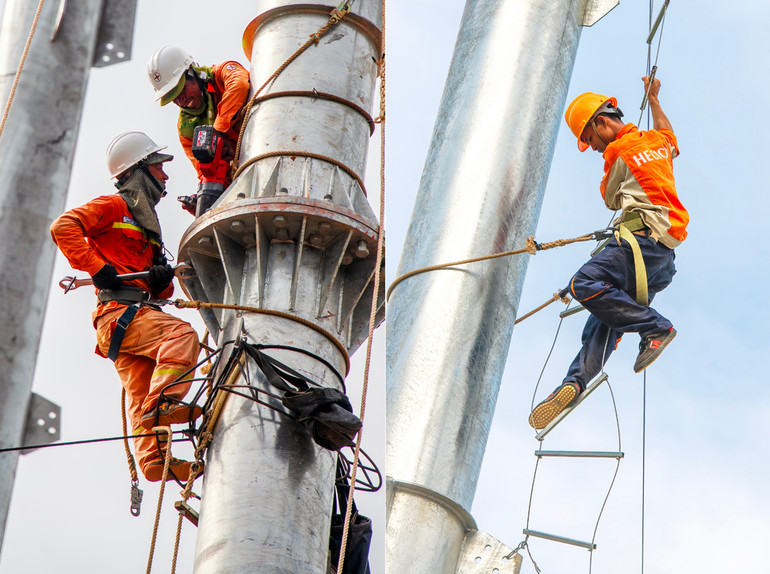

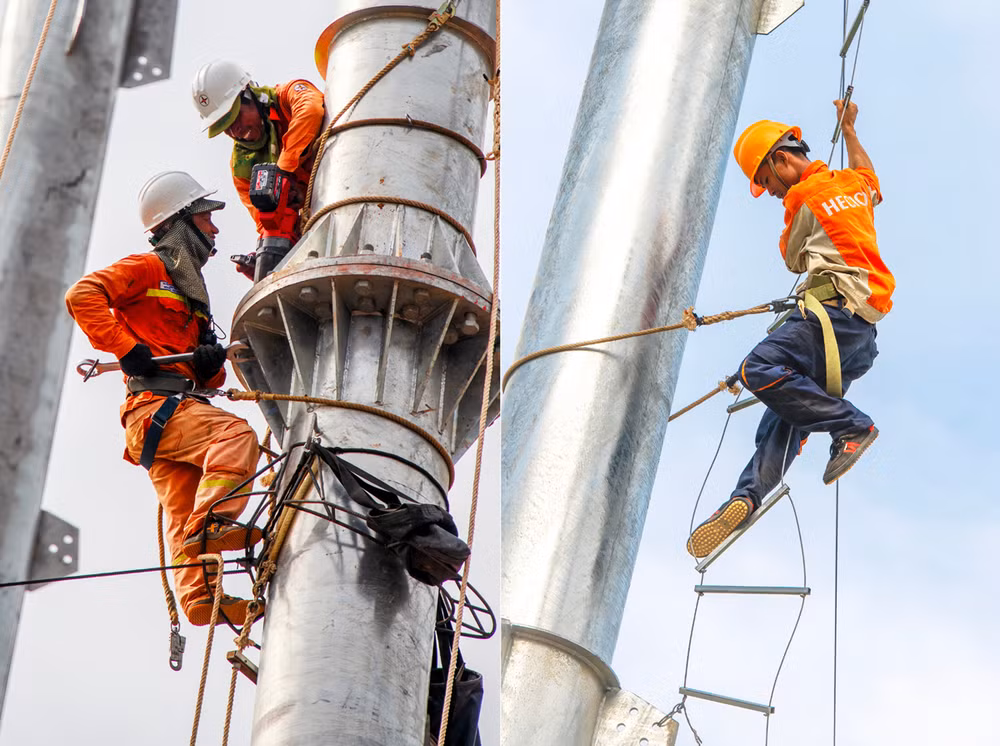

Thi công lắp dựng cột của Đường dây 500kV mạch 3. (Ảnh: EVNICT)

Thi công lắp dựng cột của Đường dây 500kV mạch 3. (Ảnh: EVNICT)

Thứ sáu, xây dựng phong trào thi đua sôi nổi, kịp thời động viên, khen thưởng, tạo không khí hăng say làm việc, thi đua đạt thành tích, tất cả vì lợi ích quốc gia, dân tộc và vì sự phát triển của đất nước.

Tiếp nối truyền thống hào hùng 70 năm của ngành Điện lực Việt Nam, việc thần tốc thi công hoàn thành khối lượng công việc gấp đôi, gấp ba với thời gian rút ngắn đáng kể so với các dự án mạch 1, mạch 2 đã thể hiện sự cố gắng, nỗ lực rất lớn của EVN, EVNNPT, các đơn vị quản lý dự án, các nhà thầu, các đơn vị hỗ trợ trên công trường và hơn 23.000 cán bộ, người lao động đã tham gia dự án.Trong thời gian tới, EVNNPT - Chủ đầu tư công trình, sẽ tiếp tục phối hợp với các cơ quan cố gắng, nỗ làm tốt các nhiệm vụ còn lại như hoàn nguyên môi trường, vệ sinh môi trường; nghiệm thu, quyết toán đúng quy định của pháp luật; rà soát, đánh giá toàn diện việc triển khai dự án, rút ra bài học kinh nghiệm; đồng thời tổ chức quản lý vận hành công trình đảm bảo an toàn, hiệu quả.

Sự nỗ lực vượt qua nhiều khó khăn, thách thức, hoàn thành công trình đúng tiến độ yêu cầu là niềm vinh dự, tự hào, là hành động thiết thực chào mừng kỷ niệm 79 năm Ngày Cách mạng Tháng Tám và Quốc khánh 2/9 và chào mừng kỷ niệm 70 năm Ngày Truyền thống ngành Điện lực Việt Nam (21/12/1954- 21/12/2024).

Dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối:

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia (thuộc EVN);

- Tổng mức đầu tư: trên 22.300 tỷ đồng;

- Quy mô: Gồm 2 mạch đường dây 500kV dài 519km. Điểm đầu là Trạm biến áp 500kV Quảng Trạch (Quảng Bình), điểm cuối là Trạm biến áp 500kV Phố Nối (Hưng Yên);

- Đường dây đi qua 9 tỉnh: Hưng Yên, Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh, Quảng Bình; đi qua 43 đơn vị cấp huyện (huyện, thị xã); đi qua 211 đơn vị cấp xã (xã, phường, thị trấn).

- Tổng số cột thi công: 1177 cột

- Tổng số bê tông sử dụng: 705.000 m3

- Tổng số sắt thép sử dụng cho móng và cột: 209.000 tấn

- Tổng số khoảng néo: 513 khoảng néo

- Tổng số chiều dài dây dẫn, chống sét, cáp quang: 14.000 km

- Tổng số container để vận chuyển thiết bị: 1000 cont.

- Cột cao nhất: 145 m, nặng 426 tấn

- Tổng số hộ dân phải di dời: 167 hộ

- Tổng số hộ dân bị ảnh hưởng: 5248 hộ

- Tổng số cán bộ, người lao động tham gia dự án: 23.000 người

- Tổng số cơ quan tham gia dự án: gần 300 cơ quan, đơn vị

- Tiến độ hoàn thành và đóng điện một số dự án thành phần của công trình:

+ Trạm biến áp 500kV Thanh Hóa: đóng điện ngày 28/6/2024;

+ Cung đoạn Nhàmáy Nhiệt điện Nam Định I-Thanh Hóa: đóng điện ngày 30/6/2024;

+ Cung đoạn Nhàmáy Nhiệt điện Nam Định I-Phố Nối: đóng điện ngày 19/8/2024;

+ Cung đoạn Quỳnh Lưu-Thanh Hóa: đóng điện ngày 19/8/2024;

+ Cung đoạn Quảng Trạch-Quỳnh Lưu: đóng điện ngày 27/8/2024.

Có thể bạn quan tâm

Tạo không gian đủ rộng, an toàn cho doanh nghiệp tư nhân phát triển.

Tạo không gian đủ rộng, an toàn cho doanh nghiệp tư nhân tự lớn

Trả lời phỏng vấn của Báo Nhân Dân về kết quả một năm triển khai thực hiện Nghị quyết 68-NQ/TW của Bộ Chính trị về phát triển kinh tế tư nhân, ông Bùi Anh Tuấn, Cục trưởng Phát triển Doanh nghiệp tư nhân và Kinh tế tập thể cho rằng, nếu chỉ có cơ chế hỗ trợ nhiều hơn, doanh nghiệp tư nhân Việt Nam sẽ không thể lớn lên

Chỉ số MXV-Index

Giá dầu thô tăng vọt hơn 9%, MXV-Index nối dài đà khởi sắc

Căng thẳng địa chính trị tại Trung Đông tiếp tục chi phối lên diễn biến thị trường tài chính toàn cầu trong phiên giao dịch đầu tuần (13/7). Trong khi nhiều thị trường chứng khoán chịu áp lực bán mạnh, thị trường hàng hóa nguyên liệu lại ghi nhận dòng tiền quay trở lại, đặc biệt ở nhóm năng lượng.

Phó Chủ tịch nước Võ Thị Ánh Xuân trao Huân chương Lao động hạng Ba cho Tổng công ty Hàng không Việt Nam. (Ảnh: VNA)

Vietnam Airlines - lực lượng nòng cốt của ngành hàng không Việt Nam

Ngày 14/7, tại Hà Nội, Tổng công ty Hàng không Việt Nam (Vietnam Airlines) vinh dự đón nhận Huân chương Lao động hạng Ba và Bằng khen của Thủ tướng Chính phủ, ghi nhận thành tích nổi bật của hãng trong thực hiện chiến lược phát triển bền vững, trong đó có kết quả tiêu biểu Vì sự tiến bộ của phụ nữ và bình đẳng giới 2023-2025.

(Ảnh minh họa: kitco.com)

Sáng 14/7, giá bạc tiếp tục giảm sâu

Sáng 14/7, giá bạc nối dài đà giảm và duy trì dưới ngưỡng 58 USD/ounce giữa lúc căng thẳng tái bùng phát trong quan hệ Mỹ-Iran khiến giá dầu tăng mạnh và một lần nữa làm dấy lên những lo ngại về lạm phát và triển vọng lãi suất.

Thứ trưởng Tài chính Trần Quốc Phương.

Kinh tế duy trì đà tăng trưởng tích cực trên hầu hết các lĩnh vực

Tăng trưởng kinh tế sáu tháng đầu năm không chỉ đạt mức cao nhất kể từ năm 2011 đến nay mà còn có sự chuyển dịch ấn tượng của các động lực tăng trưởng chính, tạo nền tảng quan trọng để phấn đấu hoàn thành mục tiêu tăng trưởng 2 con số. Phóng viên Báo Nhân Dân phỏng vấn Thứ trưởng Tài chính Trần Quốc Phương về vấn đề này.

Người dân mua thực phẩm tại siêu thị Co.opmart Cống Quỳnh, Thành phố Hồ Chí Minh. (Ảnh: HỮU HẠNH)

Giữ vững mục tiêu kiểm soát lạm phát

Để kiềm chế lạm phát, Chính phủ yêu cầu các bộ, ngành, địa phương tăng cường năng lực dự báo và chuẩn bị đầy đủ các kịch bản phù hợp. Công tác điều hành giá các mặt hàng thiết yếu trong sáu tháng cuối năm cần được tính toán thận trọng, linh hoạt trong bối cảnh dư địa kiểm soát lạm phát đang thu hẹp.

Chiến lược phát triển kết cấu hạ tầng hàng hải thời gian tới tập trung nguồn lực vào các dự án trọng điểm, có tính lan tỏa cao. (Ảnh minh họa)

Phê duyệt điều chỉnh quy hoạch kết cấu hạ tầng hàng hải

Bộ trưởng Xây dựng đã ký ban hành Quyết định số 1061/QĐ-BXD phê duyệt điều chỉnh Quy hoạch tổng thể kết cấu hạ tầng hàng hải thời kỳ 2021-2030, tầm nhìn đến năm 2050. Đây là bước đi chiến lược nhằm cụ thể hóa các chủ trương, nghị quyết của Đảng và Quốc hội, tạo hành lang pháp lý đồng bộ để hệ thống cảng biển Việt Nam phát triển.

(Ảnh: nhandan.vn)

Tăng tốc triển khai chiến dịch “Làm sạch mã số thuế”

Nhằm triển khai đồng bộ Chiến dịch “Làm sạch mã số thuế - Tháo gỡ điểm nghẽn trong kinh doanh”, cơ quan thuế địa phương sẽ rà soát, xử lý doanh nghiệp ngừng hoạt động hoặc không hoạt động tại địa chỉ đã đăng ký, góp phần nâng cao hiệu quả quản lý thuế, minh bạch hóa môi trường kinh doanh và thực hiện các cam kết quốc tế về thuế.

Xăng E10 đang được triển khai phân phối rộng rãi trên cả nước theo lộ trình của Chính phủ. (Ảnh: BÁO NHÂN DÂN)

Bộ Công Thương: Người dân dần yên tâm với xăng E10

Sau hơn một tháng triển khai xăng sinh học E10 trên phạm vi cả nước, các phản ánh, băn khoăn của người tiêu dùng về loại nhiên liệu này đã giảm đáng kể. Đây là thông tin được đại diện Bộ Công thương chia sẻ tại tọa đàm "E10-Nền tảng cho thị trường nhiên liệu sinh học phát triển bền vững" diễn ra ngày 13/7.
