Quyết liệt mở thông đường dây 500 kV mạch 3

Gần 30 năm kể từ khi Việt Nam hoàn thành đường dây truyền tải điện 500 kV đầu tiên. Tưởng chừng kinh nghiệm tích lũy được cùng với tiến bộ của khoa học - kỹ thuật sẽ giúp mọi việc trở nên dễ dàng, nhưng thực tế cho thấy nhiều vấn đề nảy sinh ở Dự án đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối.
Một số đoạn đường dây 500 kV trục bắc-nam được tách khỏi vận hành để thi công, đấu nối đường dây 500 kV mạch 3. Ảnh: EVNNPT
Một số đoạn đường dây 500 kV trục bắc-nam được tách khỏi vận hành để thi công, đấu nối đường dây 500 kV mạch 3. Ảnh: EVNNPT

Dự án đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối có tổng chiều dài 514 km, đi qua 9 tỉnh, là dự án có ý nghĩa vô cùng quan trọng trong kết nối lưới điện. Khi hoạt động, đường dây sẽ nâng khả năng truyền tải điện từ miền trung ra miền bắc từ 2.200 MV lên 5.000 MV, qua đó cơ bản giải quyết tình trạng thiếu điện ở miền bắc. Đặc biệt trong một số thời điểm mùa hè, lượng nước các hồ thủy điện phía bắc thấp hơn đáng kể so với nhu cầu điện đang ngày một tăng cao.

Tiến độ chậm, khó khăn trùng điệp

Trong hai ngày 27-28/1/2024, Thủ tướng Phạm Minh Chính đã trực tiếp kiểm tra công trường và chủ trì họp trực tuyến với 9 tỉnh có đường dây 500 kV mạch 3 đi qua. Ngay sau đó, Văn phòng Chính phủ ban hành Thông báo số 43/TB-VPCP ngày 6/2/2024, thúc đẩy hơn nữa tiến độ hoàn thành dự án. Mục tiêu dự án phải được hoàn thành vào tháng 6/2024.

Do dự án lớn, thời gian thi công ngắn, số lượng các gói thầu rất lớn. Tổng cộng có tới 226 gói thầu: trong đó: 93 gói thầu xây lắp móng cột, lắp dựng cột; 73 gói cung cấp cột thép; 36 gói cung cấp dây dẫn, cáp quang; 17 gói cung cấp cách điện… Cơ bản tiến độ lựa chọn nhà thầu đã được triển khai bài bản. Cụ thể, đoạn Nhà máy Nhiệt điện Nam Định 1 - Thanh Hóa, đã hoàn thành lựa chọn nhà thầu. Đoạn Nam Định 1 - Phố Nối cũng đã hoàn thành lựa chọn nhà thầu, chỉ còn phải xử lý thêm một vài tình huống nhỏ…

Tuy nhiên, đến khâu giải phóng mặt bằng cho dự án lại gặp khá nhiều khó khăn. Theo ông Nguyễn Anh Tuấn, Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN), có nhiều vướng mắc trong quá trình triển khai các dự án, nhưng nổi lên là những vướng mắc liên quan tới quy định chuyển đổi mục đích sử dụng rừng và các thủ tục tác động vào rừng để làm đường thi công, bãi tập kết nguyên vật liệu; tiến độ bàn giao mặt bằng vị trí móng cột và hành lang tuyến ở một số địa phương còn chậm.

Hiện, cả 9 tỉnh đều chưa thể bàn giao mặt bằng đủ cho vị trí xây móng cột, hoặc bàn giao nhưng vẫn chưa thể thi công. Tỉnh Hưng Yên mới chỉ bàn giao 28/34 vị trí (thuộc dự án Nam Định 1 - Phố Nối). Trong 6 điểm chưa bàn giao thì 4 điểm thuộc Khu công nghiệp Minh Đức. Không hiểu vì lý do gì UBND tỉnh Hưng Yên đã lỡ cấp đất cho 2 dự án. Chính vì vậy, Khu công nghiệp Minh Đức vẫn chưa bàn giao mặt bằng.

Tỉnh Hà Tĩnh bàn giao đủ 285/285 vị trí, nhưng lại chưa thể thi công tới 96 điểm. 60 trong số 96 điểm này chưa thể chuyển đổi mục đích sử dụng rừng và vướng mắc thủ tục tác động vào rừng để mở đường thi công các vị trí móng. 35 vị trí do Công ty TNHH MTV Cao-su Hà Tĩnh và Công ty TNHH MTV Cao-su Hương Khê Hà Tĩnh chưa thể tổ chức chặt hạ, thanh lý cây cao-su theo quy định…

Rất nhiều lý do được đưa ra và tựu trung lại mặt bằng vẫn chưa được bàn giao đầy đủ cho nhà thầu. Ngay cả khi mặt bằng được bàn giao thì thời gian còn lại để thi công cũng vô cùng ngắn. Tất cả những khó khăn cả chủ quan lẫn khách quan đang đặt ra những trở ngại để hoàn thành dự án đúng tiến độ.

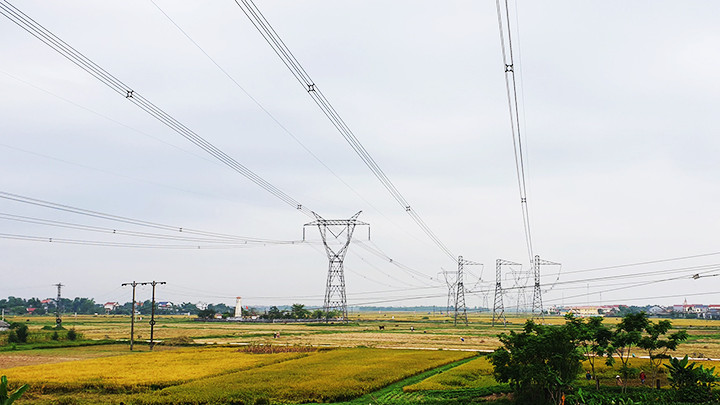

Cần đẩy nhanh tiến độ các dự án trọng điểm của ngành điện. Ảnh: HẢI ANH

Cần đẩy nhanh tiến độ các dự án trọng điểm của ngành điện. Ảnh: HẢI ANH

Không còn đường lùi

Đặc điểm của dự án đường dây 500 kV là đi qua nhiều địa phương, mỗi nơi lại có chính sách đền bù khác nhau. Vướng mắc trong khâu bàn giao mặt bằng đã được nhìn thấy từ trước. Dự án đường dây 500 kV mạch 3 Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2 dài gần 742 km mất đến 4 năm để hoàn thành. Đó là vẫn chưa tính thời gian để hoàn thành một số thủ tục chuẩn bị cho dự án trước đó. Trong khi đường dây 500 kV Quảng Trạch - Phố Nối, Chính phủ yêu cầu phải hoàn thành trong 11 tháng.

Quay trở lại “nút thắt” giải phóng mặt bằng, một lý do thường xuyên được điểm tên là vấn đề phải tác động vào rừng để phục vụ thi công. Chỉ riêng câu chuyện này đã bắt buộc phải sửa đổi, bổ sung Nghị định 156/NĐ-CP ngày 16/11/2018 mới có thể “thông suốt”. Bộ Nông nghiệp và Phát triển nông thôn đã có Văn bản số 996/BNN-KL báo cáo Thủ tướng Chính phủ. Đối với rừng tự nhiên đã được Thủ tướng Chính phủ phê duyệt tại Quyết định số 1507/QĐ-TTg và số 1508/QĐ-TTg ngày 11/12/2023. Đối với rừng trồng, HĐND các tỉnh Thanh Hóa, Quảng Bình, Hà Tĩnh đã có nghị quyết chấp thuận. Các tỉnh còn lại đều đang xem xét để thông qua nghị quyết chấp thuận.

EVN đánh giá khối lượng dự án còn nhiều nhưng thời gian quá ngắn, nếu không có một số chính sách đặc thù rất khó về đích đúng hạn. Đơn vị chủ đầu tư kiến nghị Thủ tướng Chính phủ giao UBND các tỉnh quyết định chủ trương về tác động vào rừng. Thậm chí trước cả khi sửa đổi, bổ sung Nghị định 156/NĐ-CP.

Bên cạnh đó, EVN cũng kiến nghị Ủy ban Quản lý vốn nhà nước xem xét chỉ đạo Tập đoàn Công nghiệp cao-su Việt Nam giao nhiệm vụ cho Công ty TNHH MTV Cao-su Hà Tĩnh và Công ty TNHH MTV Cao-su Hương Khê Hà Tĩnh phải hoàn thành việc chặt hạ cây cao-su và bàn giao mặt bằng trước ngày 29/2/2024.

Tại cuộc họp giao ban tháng 2/2024 về các dự án đường dây 500 kV mạch 3, Bộ trưởng Công thương Nguyễn Hồng Diên cho biết, mặc dù thời gian rất gấp nhưng đến nay các dự án đã thực hiện được một khối lượng công việc rất lớn: công tác bàn giao mặt bằng các vị trí móng đã đạt khoảng 91%, công tác thi công đã được triển khai đồng loạt trên toàn tuyến.

Theo đó, cần khẩn trương thi công ngay các vị trí đã có mặt bằng, đủ điều kiện thi công. Bên cạnh đó, các cơ quan liên quan tiếp tục phối hợp kịp thời xử lý các khó khăn, vướng mắc phát sinh, bảo đảm yêu cầu về tiến độ, chất lượng dự án.

Hiện nay, tiến độ bàn giao mặt bằng móng cột đã quá chậm so với tiến độ Thủ tướng Chính phủ giao (hoàn thành ngày 15/2/2024). 105/1.180 vị trí cột móng vẫn chưa được bàn giao (khác với các vị trí bàn giao rồi nhưng chưa thể thi công). 4 tỉnh liên quan nếu không có biện pháp tích cực, cụ thể thì tiến độ dự án sẽ bị ảnh hưởng rất lớn. Rất có thể thời hạn hoàn thành dự án Chính phủ giao sẽ trở nên xa vời.

“Với tinh thần thẳng thắn và cầu thị, có thể nói rằng, so với cam kết mà các bộ, ngành, địa phương đã cam kết với Thủ tướng ngày 27 - 28/1 vừa qua vẫn còn khá xa. Nếu chúng ta không vượt qua những khó khăn, vướng mắc để thực hiện theo chỉ đạo của Thủ tướng, hay nói cách khác là thực hiện cam kết của chính mình theo chỉ đạo của Chính phủ, thì rất khó có thể hoàn thành dự án đúng tiến độ đề ra”, Bộ trưởng Nguyễn Hồng Diên nhấn mạnh.

Trong lúc đang phải loay hoay với các trở ngại trong việc thực hiện dự án mới, đường dây 500 kV bắc trung luôn ở tình trạng quá tải (2.500 - 2.700 MV). Nguy cơ quá tải dẫn đến rã lưới thường trực đối với cả hệ thống. Do vậy, mỗi cơ quan, địa phương liên quan cần đặt bản thân vào tình thế “không còn đường lùi”. Thậm chí phải quyết liệt thể hiện tinh thần dám nghĩ, dám làm, dám chịu trách nhiệm… Có như vậy, Dự án đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối mới có thể về đích kịp tiến độ, góp phần giải quyết tình trạng thiếu điện ở miền bắc, tạo động lực phát triển ổn định cho miền bắc nói riêng và cả nước nói chung.

Có thể bạn quan tâm

Sau giảm giá, khuyến mãi

Giảm giá, khuyến mãi có thể là công cụ hữu hiệu để thu hút khách hàng, mở rộng thị phần, nhưng nếu sử dụng tràn lan sẽ khiến các doanh nghiệp (DN) hao tổn nguồn lực. Chính vì vậy, nhiều DN bán lẻ đã bắt đầu cân nhắc kiểm soát việc giảm giá, đồng thời gia tăng những tiện ích khác nhằm giữ chân khách hàng.

Đơn vị thi công lắp đặt 25.000 tấn thép tại Nhà ga T2 Cảng Hàng không quốc tế Phú Quốc.

Lắp 25.000 tấn thép, dựng cánh “Phượng hoàng lửa” Nhà ga T2 Phú Quốc

Khởi động từ giữa tháng 9/2025, dự án mở rộng Cảng Hàng không quốc tế Phú Quốc của Tập đoàn Sun Group có tổng mức đầu tư khoảng 22.000 tỷ đồng. Được xác định là dự án trọng điểm chuẩn bị chào đón Tuần lễ cấp cao APEC 2027, nhiệm vụ chính trị đối ngoại đặc biệt và tạo động lực phát triển lâu dài cho Phú Quốc, dự án đang chạy đua với tốc độ thi công chưa từng có trong lịch sử hàng không Việt Nam.

Thị trường chứng khoán Việt Nam tiếp tục khẳng định vai trò là kênh dẫn vốn trung, dài hạn quan trọng của nền kinh tế. Ảnh: NAM NGUYỄN

Mở rộng các kênh vốn cho tăng trưởng

Với nhu cầu vốn lên tới 38,5 triệu tỷ đồng trong giai đoạn 2026-2030, Việt Nam cần phát triển mạnh thị trường vốn để giảm áp lực lên hệ thống ngân hàng và đáp ứng mục tiêu tăng trưởng hai con số.

Các nhóm thiết bị điện tử, bán dẫn... tiếp tục được miễn trừ khi xuất khẩu sang Mỹ. Ảnh: HẢI NAM

Chủ động ứng phó với thuế mới của Mỹ

Việc Mỹ áp thuế bổ sung theo Điều 301 không chỉ tạo sức ép lên hoạt động xuất khẩu mà còn đặt ra yêu cầu cấp thiết về nâng cao năng lực cạnh tranh và khả năng thích ứng của doanh nghiệp Việt Nam.

Cánh đồng điện gió ở Bạc Liêu. Ảnh: VŨ ANH TUẤN

Điện gió ngoài khơi cho kinh tế biển

Nghị quyết số 20-NQ/TW đã xác định phát triển mạnh năng lượng tái tạo và các ngành kinh tế biển mới là một trong những trụ cột để xây dựng quốc gia biển mạnh. Điện gió ngoài khơi đang đứng trước cơ hội chuyển mình từ một nguồn điện sạch thành động lực phát triển của cả một ngành công nghiệp biển.

Giải mã nhân tố trẻ

Ngày càng nhiều nhân sự trẻ tuổi, sinh từ sau năm 2000, xuất hiện tại các vị trí lãnh đạo chủ chốt của doanh nghiệp (DN) niêm yết. Đây có thể xem là một chỉ báo quan trọng cho chiến lược phát triển của DN trong những năm tới.

“Menu” chạy bộ

Có thể ví cơ cấu các giải chạy bộ hiện nay giống như menu (thực đơn) của một nhà hàng sang trọng. Ở đó vừa có các món phổ thông, vừa có các món thịnh soạn kiểu “signature” (dấu ấn) hay “chef recommended” (bếp trưởng gợi ý) và menu này đang phong phú hơn bao giờ hết.

Khả năng tiếp cận nguồn vốn mới của nhóm doanh nghiệp bất động sản sẽ tiếp tục gặp nhiều thách thức. Ảnh: NGUYỆT ANH

Bài kiểm tra của doanh nghiệp bất động sản

Khi nguồn vốn không còn rẻ, doanh nghiệp buộc phải chấp nhận chi phí tài chính cao hơn để đổi lấy khả năng huy động vốn. Điều đó cũng đồng nghĩa chỉ doanh nghiệp có dòng tiền đủ mạnh và dự án hiệu quả mới có thể “sống khỏe”.

Các dự án đầu tư công quy mô lớn giúp tháo gỡ các điểm nghẽn về giao thông. Ảnh: BẮC SƠN

Củng cố niềm tin vào triển vọng kinh tế Việt Nam

Nhiều tổ chức quốc tế đánh giá tích cực triển vọng tăng trưởng của Việt Nam sau kết quả kinh tế nửa đầu năm. Nhưng để duy trì đà tăng trưởng dài hạn, nền kinh tế cần tiếp tục đẩy mạnh cải cách và nâng cao chất lượng các động lực.

Dự báo xuất khẩu của Việt Nam vẫn có thể tăng trưởng 18 - 19% trong năm 2026. Ảnh & đồ họa: ANH QUÂN

Cải thiện cán cân thương mại

Dù cán cân thương mại chuyển sang nhập siêu, nhiều chuyên gia cho rằng, đây chưa phải tín hiệu đáng lo. Vấn đề cốt lõi là nâng cao giá trị nội địa và giảm phụ thuộc đầu vào nhập khẩu để cải thiện cán cân thương mại bền vững.

Xử lý điểm nghẽn thị trường xăng dầu

Xử lý điểm nghẽn thị trường xăng dầu

Những ngày qua, tình trạng bán xăng dầu cầm chừng hoặc tạm ngưng bán tại một số cửa hàng đã làm dấy lên lo ngại về tính ổn định của thị trường. Dù cơ quan quản lý khẳng định nguồn cung tổng thể vẫn được bảo đảm, những diễn biến này cho thấy thị trường vẫn tồn tại những "điểm nghẽn" cần được xử lý bằng một cơ chế điều hành minh bạch, linh hoạt và đủ sức hài hòa lợi ích giữa các chủ thể trong chuỗi cung ứng.

Người dân lựa chọn gửi tiền tiết kiệm để bảo toàn vốn khi các kênh đầu tư khác còn nhiều biến động. Ảnh: NAM ANH

Tiền gửi lập kỷ lục, lãi suất leo cao

Nghịch lý này cho thấy hệ thống đang chịu áp lực tìm kiếm nguồn vốn đúng kỳ hạn, đủ ổn định và phân bổ đúng nơi để theo kịp tốc độ tăng trưởng tín dụng.

Tìm hàng hóa mới từ doanh nghiệp FDI

Dù khối nước ngoài bán ròng trong vài năm qua, nhưng giá trị cổ phần nắm giữ của khối này vẫn tăng từ 42,9 tỷ USD cuối năm 2024 lên 44,2 tỷ USD vào cuối tháng 6/2026.

Việt Nam là “quán quân” FDI Đông Nam Á

Việt Nam là “quán quân” FDI Đông Nam Á

The Diplomat, tạp chí thời sự quốc tế hàng đầu về khu vực châu Á - Thái Bình Dương nhận định, Việt Nam là “quán quân tuyệt đối” về thu hút vốn đầu tư nước ngoài (FDI) trong 5 quốc gia Đông Nam Á hưởng lợi lớn nhất từ làn sóng dịch chuyển FDI.

Sầu riêng “lên sàn”

Một điểm đặc sắc của Lễ hội sầu riêng (với hai lần, trước đây do chính quyền huyện Krông Pắc cũ tổ chức và năm 2026 trở thành lễ hội cấp tỉnh) là tính bất ngờ. Nếu như hai lần trước, người dân cũng như du khách bất ngờ trước những hoạt động đa dạng, đặc sắc thì Lễ hội sầu riêng Đắk Lắk 2026 lại đem tới bất ngờ khi đưa sầu riêng lên sàn đấu giá.

Doanh nghiệp phải chủ động đầu tư công nghệ, đẩy mạnh tự động hóa nhằm tăng năng suất, bù đắp chi phí lao động tăng thêm. Ảnh: NAM ANH

Đổi mới năng suất để thích ứng với chi phí

Tăng lương tối thiểu luôn được nhìn như một khoản chi phí tăng thêm đối với doanh nghiệp. Nhưng trong bối cảnh Việt Nam đặt mục tiêu tăng trưởng 2 con số, nhiều chuyên gia cho rằng, đây lại là cú huých buộc doanh nghiệp phải thay đổi mô hình phát triển.

Khách xếp hàng để mua bán vàng . Ảnh: NGUYỆT ANH

Cuộc đại phẫu thị trường vàng

Cơn sóng bán vàng những ngày gần đây phơi bày những điểm yếu lâu năm về thanh khoản, nguồn gốc hàng hóa và cơ chế định giá. Vẫn còn rất nhiều vấn đề trước khi đạt được đích đến, một thị trường thực sự minh bạch, liên thông và bớt méo mó.

Cải cách thể chế được xem là điều kiện tiên quyết để khơi thông nguồn lực. Ảnh: THÀNH ĐẠT

Đổi mới mô hình phát triển từ cải cách thể chế

Những chỉ đạo của Tổng Bí thư, Chủ tịch nước Tô Lâm tại Hội nghị Ban Chấp hành Trung ương Đảng lần thứ 3, khóa XIV về đổi mới mô hình phát triển, khơi thông các nguồn lực, cải cách thể chế và quyết tâm đạt mục tiêu tăng trưởng từ 10% trở lên đã mở ra một tư duy phát triển mới cho nền kinh tế Việt Nam.

Hiện nay, tiền gửi huy động phần lớn là ngắn hạn. Ảnh: NAM ANH

Hóa giải áp lực lãi suất

Lãi suất đang nhích tăng tạo ra những lực cản nhất định đối với hoạt động sản xuất, kinh doanh. Việc đẩy mạnh phát triển thị trường vốn, mở rộng các kênh tài chính dài hạn và hoàn thiện thể chế sẽ tháo gỡ gánh nặng thanh khoản, tạo tiền đề hạ mặt bằng lãi suất và củng cố nền tảng phát triển bền vững.

Đáy ngắn hạn

Dự báo đáy (hoặc đỉnh) của thị trường chứng khoán (TTCK) chưa bao giờ là điều dễ dàng. Dù vậy, tại một số thời điểm thị trường tạo đáy ngắn hạn trong những năm qua, vẫn thường xuất hiện một số đặc điểm chung.

Tập đoàn kinh tế, tổng công ty nhà nước quy mô lớn giữ vai trò tiên phong, dẫn dắt các ngành, lĩnh vực chiến lược. Ảnh: NGUYỆT ANH

Phát huy vai trò dẫn dắt

Gỡ các "điểm nghẽn" về cơ chế và quản trị được xem là điều kiện để đẩy nhanh tái cơ cấu, nâng cao hiệu quả và phát huy vai trò dẫn dắt của doanh nghiệp nhà nước (DNNN).

Liệu cơm gắp mắm

Cuộc đua bán hàng trên kênh thương mại điện tử (TMĐT) đang có chiều hướng ngày càng khốc liệt, mà ở đó, sự kém hiệu quả sẽ phải trả giá bằng chi phí lớn.
