Đóng điện Dự án Đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu-Thanh Hóa

Vào lúc 11 giờ 10 phút sáng 19/8, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền trung (CPMB) phối hợp các đơn vị liên quan đóng điện Dự án Đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu-Thanh Hóa, đáp ứng mục tiêu chỉ đạo của Thủ tướng Chính phủ.
Lãnh đạo EVNNPT cùng các đơn vị liên quan chứng kiến thời khắc đóng điện Dự án. (Ảnh: EVN)
Lãnh đạo EVNNPT cùng các đơn vị liên quan chứng kiến thời khắc đóng điện Dự án. (Ảnh: EVN)

Dự án Đường dây 500kV Quỳnh Lưu-Thanh Hóa do EVNNPT làm chủ đầu tư, CPMB quản lý điều hành Dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành. Dự án có chiều dài 92km, đi qua địa bàn các tỉnh Nghệ An và Thanh Hóa.

Dự án có 200 vị trí móng, với 99 khoảng néo hành lang tuyến; được triển khai thi công từ 18/1 và được Hội đồng nghiệm thu cấp chủ đầu tư thống nhất đóng điện sáng 19/8. Theo chỉ đạo của Thủ tướng Chính phủ, tuyến đường dây phải hoàn thành để chào mừng Kỷ niệm 79 năm Cách mạng Tháng Tám và Quốc khánh 2/9.

Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu bảo đảm tiêu chí N-1. Tuyến đường dây cũng giúp nâng cao khả năng truyền tải trên giao diện bắc-trung, kết hợp các cung đoạn Đường dây 500kV Quảng Trạch-Quỳnh Lưu, Thanh Hóa-Nam Định I, Nam Định I-Phố Nối góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền bắc.

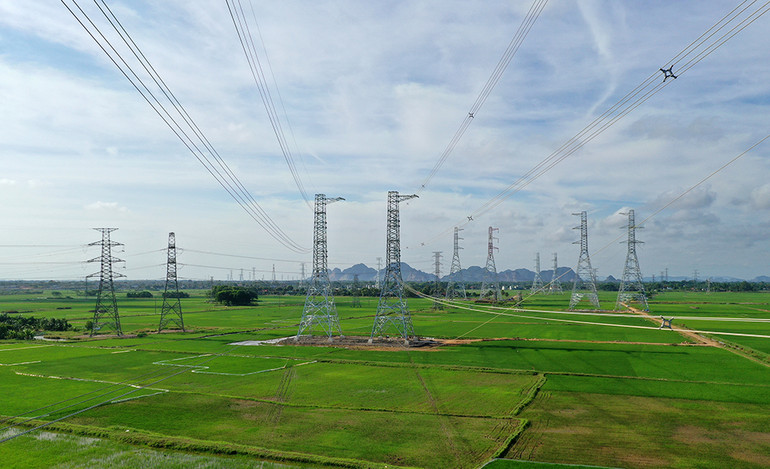

Dự án đường dây 500kV Quỳnh Lưu-Thanh Hóa đã hoàn thành đóng điện ngày 19/8 đáp ứng mục tiêu chỉ đạo của Thủ tướng. (Ảnh: EVN)

Dự án đường dây 500kV Quỳnh Lưu-Thanh Hóa đã hoàn thành đóng điện ngày 19/8 đáp ứng mục tiêu chỉ đạo của Thủ tướng. (Ảnh: EVN)

Phó Tổng giám đốc EVNNPT Trương Hữu Thành cho biết: quá trình triển khai, Dự án luôn nhận được sự quan tâm chỉ đạo của Thủ tướng Chính phủ, các bộ, ngành, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN). Cùng với đó là sự ủng hộ của các cấp chính quyền nơi có dự án đi qua, sự đồng lòng, chung sức của người dân đã nhường đất cho dự án, đã tham gia hỗ trợ thi công giai đoạn đào đúc móng.

Theo lãnh đạo EVNNPT, bên cạnh những yếu tố thuận lợi, quá trình triển khai dự án gặp nhiều khó khăn khi tuyến đường dây đi qua nhiều khu vực đồi núi cao, nhiều vị trí nằm trong rừng, có những vị trí móng đào khối lượng đá rất lớn.

Cùng với đó, khối lượng cột thép rất lớn trong khi tiến độ yêu cầu trong thời gian ngắn, EVNNPT cùng CPMB và các nhà thầu đã nỗ lực tập trung sản xuất, thực hiện các giải pháp triển khai cụ thể đẩy nhanh tiến độ sản xuất.

Thực hiện chỉ đạo của Thủ tướng Chính phủ với tinh thần “chỉ bàn làm, không bàn lùi”, “vượt nắng, thắng mưa, không thua gió bão”, làm việc “3 ca, 4 kíp”, “ăn tranh thủ, ngủ khẩn trương”, các kỹ sư, công nhân của các đơn vị tham gia Dự án đã làm việc với tinh thần, trách nhiệm cao nhất để đưa Dự án về đích đúng hẹn.

Trước đó, sáng 19/8, dưới sự chủ trì của Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư Trương Hữu Thành đã chủ trì cuộc họp Hội đồng và các thành viên Hội đồng thống nhất đóng điện công trình.

Trước đó, sáng 19/8, dưới sự chủ trì của Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư Trương Hữu Thành đã chủ trì cuộc họp Hội đồng và các thành viên Hội đồng thống nhất đóng điện công trình.

Lãnh đạo EVNNPT cho biết: để đáp ứng tiến độ yêu cầu Thủ tướng Chính phủ đã chỉ đạo, trong khoảng thời gian ngắn nhiều hạng mục công việc đã được triển khai đồng thời như thi công xây lắp, dựng cột, kéo dây, lắp đặt khung định vị, hiệu chỉnh kỹ thuật. Vì vậy, bên cạnh lực lượng chính của các đơn vị thuộc EVNNPT và các nhà thầu thi công xây lắp, EVN đã huy động 5 Tổng công ty Điện lực cùng tham gia hỗ trợ thi công với số lượng lớn nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề.

Với tính chất quan trọng của Dự án, không chỉ riêng đối với EVNNPT, các đơn vị Điện lực của EVN và các đơn vị bạn đã thể hiện tinh thần, trách nhiệm cao khi đã tham gia hỗ trợ hết sức nhiệt tình, nỗ lực cố gắng, không quản ngại khó khăn vất vả.

Cùng với đó, EVN cũng nhận được sự hỗ trợ nhân lực thi công từ Quân khu 3, Quân khu 4, Tập đoàn Viettel, Tập đoàn Dầu khí Quốc gia Việt Nam, Tập đoàn Bưu chính Viễn thông Việt Nam… tham gia hỗ trợ thi công dựng cột và kéo dây cho các dự án.

Việc Dự án hoàn thành và đóng điện đáp ứng được yêu cầu chỉ đạo của Thủ tướng Chính phủ là động lực to lớn để toàn công trường Dự án đường dây 500kV mạch 3 hoàn thành nghiệm thu, khánh thành trong những ngày tới theo chỉ đạo của Thủ tướng Chính phủ.

* Vào lúc 17 giờ 30 phút chiều 19/8, EVNNPT, Ban Quản lý dự án các công trình điện miền bắc (NPMB) phối hợp với các đơn vị liên quan đóng điện thành công 2 mạch Dự án Đường dây 500kV mạch 3 cung đoạn Nhà máy Nhiệt điện (NMNĐ) Nam Định I–Phố Nối, đáp ứng được yêu cầu chỉ đạo của Thủ tướng Chính phủ. Trong đó mạch 1 hoàn thành lúc 16 giờ 26 phút và mạch 2 hoàn thành lúc 17 giờ 30 phút.

Lãnh đạo EVNNPT, NPMB cùng các đơn vị liên quan chứng kiến thời khắc đóng điện của Dự án. (Ảnh: EVN)

Lãnh đạo EVNNPT, NPMB cùng các đơn vị liên quan chứng kiến thời khắc đóng điện của Dự án. (Ảnh: EVN)

Dự án đường dây 500kV NMNĐ Nam Định I-Phố Nối do EVNNPT làm chủ đầu tư, NPMB quản lý điều hành Dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành. Dự án có chiều dài khoảng 127km, đi qua địa bàn các tỉnh Nam Định, Thái Bình, Hải Dương và Hưng Yên. Dự án có 334 vị trí móng, với 144 khoảng néo hành lang tuyến. Dự án được triển khai thi công từ 18/1/2024 và được Hội đồng nghiệm thu cấp cấp Chủ đầu tư họp ngày 16/8 thống nhất đóng điện.

Theo chỉ đạo của Thủ tướng Chính phủ, tuyến đường dây phải hoàn thành để chào mừng kỷ niệm 79 năm Cách mạng Tháng Tám và Quốc khánh 2/9.

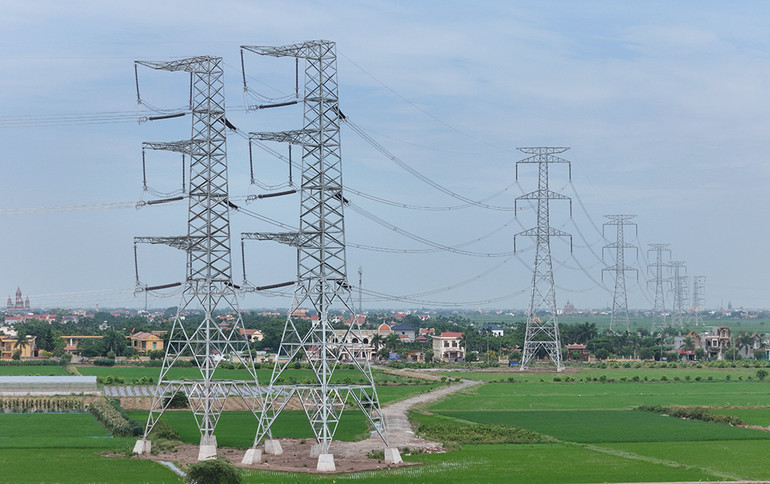

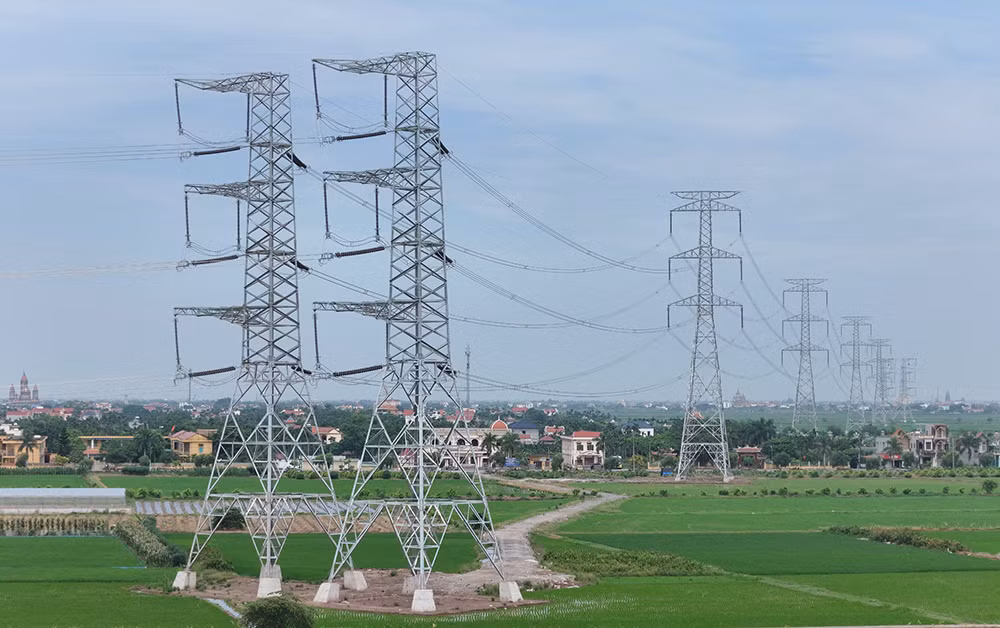

Đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I-Phố Nối đã hoàn thành đóng điện vào chiều 19/8, (Ảnh EVN)

Đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I-Phố Nối đã hoàn thành đóng điện vào chiều 19/8, (Ảnh EVN)

Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1. Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện bắc-trung kết hợp với các cung đoạn Đường dây 500kV Quảng Trạch - Quỳnh Lưu - Thanh Hóa - Nam Định I góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Quá trình triển khai, Dự án luôn nhận được sự quan tâm chỉ đạo của Thủ tướng Chính phủ, các bộ, ngành, lãnh đạo Tập đoàn Điện lực Việt Nam. Cùng với đó là sự ủng hộ của các cấp chính quyền nơi có dự án đi qua, sự đồng lòng, chung sức của người dân đã nhường đất cho dự án, đã tham gia hỗ trợ thi công giai đoạn đào đúc móng.

Theo lãnh đạo EVNNPT, bên cạnh những yếu tố thuận lợi, quá trình triển khai dự án gặp nhiều khó khăn thách thức do khu vực đông dân cư, đường công vụ để thi công gặp khó; qua nhiều khu vực chuyên canh cây cảnh có giá trị kinh tế cao nên việc thỏa thuận đền bù mất nhiều thời gian. Dự án đi qua nhiều khu vực ao hồ, đồng ruộng, vượt qua nhiều sông lớn nên địa chất yếu phải tổ chức thi công móng cọc nhiều (với 109 vị trí móng cọc) chiều dài cọc được đóng khoảng 500.000m. Ngoài ra do có nhiều khoảng néo nên có rất nhiều vị trí cột 2 thân nên việc thi công mất nhiều thời gian hơn. Tuyến đường dây có đến 4 vị trí cột cao 145m (toàn tuyến mạch 3 có 7 vị trí), nặng hơn 400 tấn, đây là những khoảng vượt sông, việc thi công gặp không ít khó khăn do điều kiện mưa, gió.

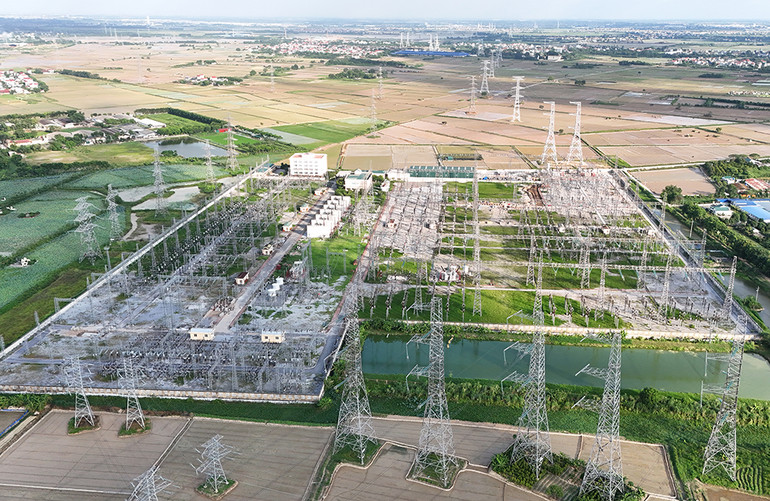

Trạm biến áp 500kV Phố Nối (Hưng Yên) là điểm cuối cùng của Dự án đường dây 500kV mạch 3 có nhiệm vụ tiếp nhận điện từ miền trung ra ngoài bắc. (Ảnh: EVN)

Trạm biến áp 500kV Phố Nối (Hưng Yên) là điểm cuối cùng của Dự án đường dây 500kV mạch 3 có nhiệm vụ tiếp nhận điện từ miền trung ra ngoài bắc. (Ảnh: EVN)

Cùng với đó, khối lượng sản xuất thép rất lớn trong khi tiến độ yêu cầu trong thời gian ngắn, đánh giá rủi ro vượt quá năng lực của các nhà sản xuất. EVNNPT cùng NPMB và các nhà thầu đã quyết liệt làm việc, thực hiện các giải pháp triển khai cụ thể đẩy nhanh tiến độ sản xuất.

Tuy nhiên, nghiêm túc thực hiện chỉ đạo của Thủ tướng Chính phủ với tinh thần “chỉ bàn làm, không bàn lùi”, “vượt nắng, thắng mưa”, làm việc “3 ca, 4 kíp”, “ăn tranh thủ, ngủ khẩn trương”, các kỹ sư, công nhân của các đơn vị tham gia Dự án đã làm việc với tinh thần, trách nhiệm cao nhất để đưa Dự án về đích đúng hẹn.

Có thể bạn quan tâm

Toàn cảnh hệ thống dây chuyền bốc rót than của Công ty Tuyển than Cửa Ông-TKV. (Ảnh QUANG THỌ)

Công ty Tuyển than Cửa Ông chăm lo tốt đời sống người lao động

Trong bối cảnh hoạt động sản xuất, kinh doanh của ngành than còn nhiều khó khăn, Công ty Tuyển than Cửa Ông vẫn duy trì ổn định nhịp độ sản xuất, đẩy mạnh tiêu thụ than; đồng thời, quan tâm chăm lo đời sống vật chất, tinh thần cho cán bộ, công nhân lao động, tạo động lực hoàn thành kế hoạch sản xuất kinh doanh của năm 2026.

Diễn đàn kỳ vọng góp phần kết nối 3 yếu tố dữ liệu, công nghệ và thị trường, qua đó thúc đẩy chuyển đổi số theo hướng thực chất, phù hợp hơn với điều kiện của khu vực kinh tế tập thể. (Ảnh: HNV)

Chuyển đổi số trong Hợp tác xã: Từ dữ liệu sản xuất đến mở rộng thị trường

Chuyển đổi số đang trở thành một yêu cầu ngày càng rõ nét đối với khu vực kinh tế tập thể. Tuy nhiên, với nhiều hợp tác xã, vấn đề đặt ra không chỉ là lựa chọn công nghệ nào mà còn là chuyển đổi số để giải quyết bài toán gì, bắt đầu từ đâu và làm thế nào để tạo ra hiệu quả thực chất.

Quang cảnh phiên họp. (Ảnh: HIỂN CỪ)

Quảng Ngãi: 9 tháng năm 2026 tăng trưởng xếp thứ 3/6 tỉnh vùng duyên hải Nam Trung Bộ và Tây Nguyên

Sáng 7/10, Ủy ban nhân dân tỉnh Quảng Ngãi tổ chức họp phiên thường kỳ đánh giá tình hình thực hiện nhiệm vụ phát triển kinh tế-xã hội, quốc phòng, an ninh tháng 9, quý III, 9 tháng và nhiệm vụ trọng tâm 3 tháng cuối năm 2026. Phó Chủ tịch Thường trực Ủy ban nhân dân tỉnh Quảng Ngãi Y Ngọc chủ trì phiên họp.

(Ảnh minh họa: THU LAN)

Sáng 7/10, giá bạc thế giới nhích nhẹ

Sáng 7/10, giá bạc thế giới nhích nhẹ lên ngưỡng gần 61 USD/ounce, trong bối cảnh giá dầu phục hồi trước những rủi ro dai dẳng đối với nguồn cung từ Trung Đông, khiến các lo ngại về lạm phát và khả năng tăng lãi suất tiếp tục được chú ý.

Chủ tịch Ủy ban nhân dân tỉnh Lê Văn Lương kiểm tra tại dự án Khu đô thị, thương mại, du lịch, dịch vụ và sân golf Huổi Phạ. (Ảnh: LÊ LAN)

Điện Biên yêu cầu xác định rõ trách nhiệm, mốc thời gian hoàn thành từng nhiệm vụ trong các dự án trọng điểm

Bảo đảm tiến độ tổng thể các dự án trọng điểm đang triển khai trên địa bàn phường Điện Biên Phủ và xã Thanh Nưa (tỉnh Điện Biên), Chủ tịch Ủy ban nhân dân tỉnh Lê Văn Lương đã yêu cầu chủ đầu tư, các sở, ngành và chính quyền địa phương phải xác định rõ trách nhiệm, mốc thời gian hoàn thành từng nhiệm vụ trong các dự án.

VISSAN triển khai kế hoạch sản xuất hàng tết từ đầu tháng 9/2026. (Ảnh: SATRA)

SATRA chủ động nguồn hàng cung ứng Tết Đinh Mùi 2027

Từ vùng nguyên liệu, nhà máy chế biến, chợ đầu mối đến hệ thống bán lẻ, SATRA đang triển khai kế hoạch chuẩn bị hàng Tết Đinh Mùi 2027 với quy mô dự trữ hơn 376 tỷ đồng, đồng thời tăng cường công tác an toàn thực phẩm, logistics và khuyến mại kích cầu nhằm phục vụ thị trường Thành phố Hồ Chí Minh.

Dự án Khu đô thị quốc tế Đa Phước (Đà Nẵng) được tái khởi động xây dựng từ quý III/2026 tại Quyết định số 3605/UBND ngày 12/8/2026. (Ảnh: ANH QUÂN)

Gỡ vướng cho dự án tồn đọng, kéo dài

Quốc hội đã ban hành Nghị quyết số 29/2026/QH16 về cơ chế, chính sách đặc thù để xử lý vi phạm pháp luật về đất đai của tổ chức, cá nhân xảy ra trước khi Luật Đất đai năm 2024 có hiệu lực và tháo gỡ khó khăn, vướng mắc cho các dự án tồn đọng, kéo dài.

(Ảnh minh họa: THÀNH ĐẠT)

Rút ngắn khoảng cách từ nguồn hàng đến người tiêu dùng

Mới đây, khi làm việc với Bộ Công thương và các bộ, ngành liên quan về cơ cấu, tổ chức lại hệ thống phân phối xăng, dầu, Thủ tướng Chính phủ yêu cầu việc sửa đổi quy định phải thực chất, cắt giảm tối đa đầu mối, khâu trung gian, giảm chi phí, nâng cao hiệu quả và bảo đảm nguồn cung trong mọi tình huống.

Bà Trịnh Thị Hương, Phó Cục trưởng Cục Phát triển doanh nghiệp tư nhân và kinh tế tập thể - Bộ Tài chính. (Ảnh: BTC)

Hỗ trợ đúng nhu cầu để doanh nghiệp lớn lên

Chính sách hỗ trợ doanh nghiệp nhỏ và vừa đang được định hướng lại theo hướng có trọng tâm, gắn với nhu cầu và quá trình trưởng thành của doanh nghiệp. Dự thảo Luật mới đồng thời chú trọng giảm chi phí tuân thủ, khơi thông nguồn lực và tạo thuận lợi hơn cho hộ kinh doanh chuyển đổi, doanh nghiệp từng bước nâng quy mô.

Ông Hoàng Văn Thu, Phó Chủ tịch Ủy ban Chứng khoán Nhà nước. (Ảnh: Ban Tổ chức)

Chứng khoán nghiên cứu giao dịch xuyên trưa, phân bảng cổ phiếu

Ủy ban Chứng khoán Nhà nước đang nghiên cứu phân bảng cổ phiếu, giao dịch xuyên trưa, điều chỉnh biên độ giá và một số cơ chế giao dịch mới. Các phương án chỉ được triển khai sau khi đánh giá đầy đủ tác động, bảo đảm an toàn hệ thống và ổn định thị trường.

Dự án thành phần 1: đầu tư xây dựng Quốc lộ 15D đoạn từ cảng Mỹ Thủy đến cao tốc Cam Lộ-La Sơn hiện còn hơn 746 tỷ đồng vốn kéo dài ngân sách Trung ương cần giải ngân. (Ảnh: TT)

Quảng Trị chỉ đạo quyết liệt tháo gỡ khó khăn, phấn đấu giải ngân 100% vốn kéo dài ngân sách Trung ương

Các dự án sử dụng nguồn vốn kéo dài từ ngân sách Trung ương chỉ được phép giải ngân đến hết ngày 31/12/2026, trong khi thời gian còn lại rất ngắn và Quảng Trị đang bước vào mùa mưa lũ, Chủ tịch Ủy ban nhân dân tỉnh Quảng Trị yêu cầu rất cao để phấn đấu hoàn thành mục tiêu giải ngân 100% kế hoạch vốn được phép kéo dài.
