Hòa lưới thành công Tổ máy số 2 Thủy điện Yaly mở rộng, vượt tiến độ 18 ngày

Tối 13/12, Tổ máy số 2 Nhà máy Thủy điện Ialy mở rộng chính thức được đóng điện hòa lưới thành công, hoàn thành vượt tiến độ 18 ngày.
Lãnh đạo EVN, các kỹ sư, chuyên gia, công nhân vui mừng chứng kiến thời khắc đóng điện, hòa lưới thành công Tổ máy 2 Thủy điện Yaly mở rộng (Ảnh: EVN)
Lãnh đạo EVN, các kỹ sư, chuyên gia, công nhân vui mừng chứng kiến thời khắc đóng điện, hòa lưới thành công Tổ máy 2 Thủy điện Yaly mở rộng (Ảnh: EVN)

Dự án Nhà máy Thủy điện Ialy mở rộng do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, là dự án trọng điểm quốc gia, được triển khai thi công xây dựng từ giữa năm 2021. Công trình Nhà máy Thủy điện Ialy mở rộng có công suất thiết kế 360MW, gồm 2 tổ máy, được EVN giao Ban Quản lý dự án Điện 2 (EVNPMB2) là đại diện chủ đầu tư. Công ty Cổ phần Tư vấn xây dựng Điện 1 là đơn vị tư vấn lập thiết kế dự án các giai đoạn.

Dự án được triển khai trong bối cảnh gặp nhiều khó khăn như: giai đoạn dịch Covid-19 bùng phát, giá cả vật liệu tăng cao do ảnh hưởng của xung đột chính trị trên thế giới, thủ tục bàn giao mặt bằng chậm... Với sự quan tâm, chỉ đạo sát sao của Tập đoàn Điện lực Việt Nam, sự cố gắng nỗ lực lớn của EVNPMB2 cùng sự phối hợp chặt chẽ của các ban chuyên môn EVN, Công ty Thủy điện Ialy và các đơn vị tư vấn, các nhà thầu thi công xây lắp, cung cấp thiết bị, dự án đã được tổ chức thực hiện bằng nhiều giải pháp thi công sáng tạo. Trong đó, nổi bật là phương án tổ hợp đồng thời Rotor Tổ máy 1 và Tổ máy 2, bố trí mặt bằng triển khai song song 2 tổ máy, tổ chức làm việc 3 ca trong ngày, cả thứ 7, chủ nhật và ngày lễ.

Đây được coi là "chìa khóa" giúp đẩy nhanh tiến độ phát điện Tổ máy 2 ngay sau khi phát điện Tổ máy 1, vượt tiến độ 18 ngày và rút ngắn tiến độ khoảng 3 tháng so với thông thường.

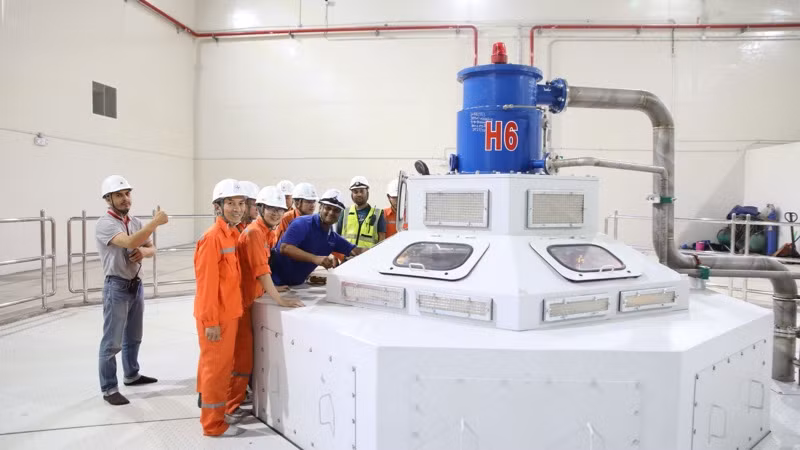

Đóng điện, hòa lưới thành công Tổ máy 2 Thủy điện Yaly mở rộng. (Ảnh:EVN)

Đóng điện, hòa lưới thành công Tổ máy 2 Thủy điện Yaly mở rộng. (Ảnh:EVN)

Công trình khi đi vào hoạt động sẽ tăng khả năng phát điện cho hệ thống điện quốc gia, đặc biệt là trong các giờ cao điểm; góp phần tăng cường vận hành kinh tế của toàn hệ thống; tận dụng tối ưu khả năng của nguồn nước, tăng thêm sản lượng phát điện trung bình năm khoảng 233 triệu kWh/năm. Công trình cũng góp phần giảm phát thải CO2; giảm bớt cường độ, thời gian làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa.

Trước đó, ngày 26/11/2024, Tổ máy số 1 của công trình Nhà máy Thủy điện Ialy mở rộng đã hòa thành công vào lưới điện quốc gia. Tiếp đó, việc hòa lưới thành công Tổ máy số 2 sớm 18 ngày là thành quả của sự nỗ lực thi đua phấn đấu không ngừng của EVNPMB2 cùng các đơn vị liên quan, nhằm thiết thực lập thành tích chào mừng kỷ niệm 70 năm Ngày truyền thống ngành Điện lực Việt Nam (21/12/1954-21/12/2024).

Có thể bạn quan tâm

Luật Thuế thu nhập cá nhân (sửa đổi) tiếp tục được điều chỉnh để phù hợp hơn với mức độ sống của người dân hiện nay. (Ảnh: minh họa)

Đề xuất những điểm đột phá về ngưỡng chịu thuế và biểu thuế tại Luật Thuế thu nhập cá nhân (sửa đổi)

Trên cơ sở ý kiến của các đại biểu Quốc hội, các chuyên gia, nhà khoa học, Bộ Tài chính đã phối hợp với các cơ quan có liên quan hoàn thiện quy định về thuế thu nhập cá nhân, theo đó đề xuất sửa đổi về ngưỡng chịu thuế, biểu thuế suất tại Dự thảo Luật Thuế thu nhập cá nhân (sửa đổi).

Đại diện lãnh đạo các đơn vị ký kết biên bản hợp tác giai đoạn 2026-2030.

Phát triển mô hình kinh tế nông nghiệp hữu cơ, tuần hoàn liên kết chuỗi giá trị tại Hà Tĩnh

Sáng 5/12, Hội Người cao tuổi Việt Nam phối hợp Hội Nông nghiệp tuần hoàn Việt Nam, Ủy ban nhân dân tỉnh Hà Tĩnh và Tập đoàn Quế Lâm tổ chức Hội nghị đánh giá kết quả giai đoạn I và triển khai hợp tác giai đoạn II về phát triển nông nghiệp hữu cơ, nông nghiệp tuần hoàn tại Hà Tĩnh giai đoạn 2026–2030.

Ảnh minh họa.

Bất động sản dẫn nhịp kéo thị trường, VN-Index giữ được sắc xanh dù áp lực bán lan rộng

Phiên giao dịch ngày 5/12, thị trường chứng khoán Việt Nam giao dịch trong sắc đỏ, thanh khoản toàn thị trường giảm, nhưng VN‑Index vẫn duy trì đà tăng với 1.741,32 điểm. Bất động sản là tâm điểm kéo thị trường, tuy nhiên sắc đỏ lan rộng tại các ngành khác, cho thấy áp lực điều chỉnh ở các nhóm vốn hóa lớn vẫn hiện hữu.

Bà Nghiêm Thị Hoàng Anh, Phó Giám đốc Trung tâm Xúc tiến đầu tư và Hỗ trợ doanh nghiệp Hà Nội phát biểu khai mạc. (Ảnh: ANH MINH).

Thuế doanh nghiệp trong giai đoạn mới: Gỡ nút thắt, tạo dư địa phát triển bền vững cho doanh nghiệp Hà Nội

Nhằm hỗ trợ doanh nghiệp thích ứng với những biến động trong cải cách thuế và môi trường đầu tư, ngày 5/12/2025 Trung tâm Xúc tiến đầu tư và Hỗ trợ doanh nghiệp Hà Nội phối hợp Sở Tài chính Hà Nội tổ chức tọa đàm “Thuế doanh nghiệp trong giai đoạn mới: Tìm nút thắt và thúc đẩy phát triển bền vững cho doanh nghiệp Hà Nội”.

Sẽ tiếp tục rà soát, cân đối để xác định mức vốn đối ứng địa phương cho phù hợp nhất

Sẽ tiếp tục rà soát, cân đối để xác định mức vốn đối ứng địa phương cho phù hợp nhất

Sáng 5/12, sau phần thảo luận về chủ trương đầu tư Chương trình mục tiêu quốc gia về nông thôn mới, giảm nghèo bền vững, phát triển kinh tế-xã hội vùng đồng bào dân tộc thiểu số và miền núi đến năm 2035, Bộ trưởng Nông nghiệp và Môi trường Trần Đức Thắng đã có phát biểu giải trình, làm rõ các nội dung đại biểu Quốc hội nêu.

Từ ngày 4 đến 6/12/2025, Cảng hàng không quốc tế Nội Bài tổ chức chạy thử các chuyến bay giả định, có sự tham gia của 80 cán bộ, công nhân viên các bộ phận liên quan.

Diện mạo, vị thế “công nghệ xanh, thông minh” của Nhà ga T2 Nội Bài mở rộng

Dự án trọng điểm mở rộng Nhà ga hành khách T2 (Cảng hàng không quốc tế Nội Bài) được khởi công ngày 19/5/2024, tổng mức đầu tư gần 5.000 tỷ đồng, thực hiện hoàn toàn bằng nguồn vốn của chủ đầu tư Tổng Công ty Cảng hàng không Việt Nam (ACV); trong đó, gói thầu chính thi công xây lắp có giá trị 4.600 tỷ đồng.

Cần xác định lại tỷ lệ vốn đối ứng cho phù hợp với các địa phương nghèo

Cần xác định lại tỷ lệ vốn đối ứng cho phù hợp với các địa phương nghèo

Sáng 5/12, tiếp tục chương trình Kỳ họp thứ 10, dưới sự điều hành của Phó chủ tịch Quốc hội Vũ Hồng Thanh, Quốc hội thảo luận ở hội trường về chủ trương đầu tư Chương trình mục tiêu quốc gia về nông thôn mới, giảm nghèo bền vững, phát triển kinh tế-xã hội vùng đồng bào dân tộc thiểu số và miền núi đến năm 2035.

Một phiên tọa đàm chính tập trung vào giải pháp tham gia chuỗi cung ứng toàn cầu tại diễn đàn.

Thành phố Hồ Chí Minh tạo thuận lợi cho cộng đồng doanh nghiệp công nghiệp hỗ trợ phát triển

Với chủ đề “Nâng tầm công nghiệp hỗ trợ Việt Nam trong chuỗi giá trị toàn cầu: Liên kết-Đổi mới-Phát triển bền vững”, Diễn đàn “Thúc đẩy phát triển công nghiệp hỗ trợ Việt Nam trong chuỗi cung ứng toàn cầu” đã được tổ chức tại Trung tâm Triển lãm quốc tế WTC Expo, phường Bình Dương, Thành phố Hồ Chí Minh vào chiều ngày 4/12.
