Thái Bình tháo gỡ vướng mắc đẩy nhanh tiến độ Dự án đường dây 500kV

Mốc thời gian chạy thử đường dây 500kV Nam Định 1-Phố Nối đã cận kề, hiện nay, các địa phương ở tỉnh Thái Bình đang chạy đua với thời gian, kịp thời đưa ra các giải pháp cụ thể, quyết liệt bảo đảm tiến độ dự án đặc biệt quan trọng này.
Các nhà thầu đang đẩy nhanh tiến độ dựng cột tại huyện Quỳnh Phụ, tỉnh Thái Bình.
Các nhà thầu đang đẩy nhanh tiến độ dựng cột tại huyện Quỳnh Phụ, tỉnh Thái Bình.

Dự án đường dây 500kV Nam Định 1-Phố Nối (đoạn đi qua địa phận tỉnh Thái Bình) có chiều dài khoảng 38,34 km với 107 vị trí cột, đi qua địa bàn 22 xã của 4 huyện (Vũ Thư, Đông Hưng, Hưng Hà và Quỳnh Phụ). Diện tích đất móng cột là 10,16ha đã giải phóng mặt bằng được 9,86ha; diện tích đất hành lang khoảng 1,98ha (của 82 hộ có đất ở, nhà ở với 13 khoảng néo).

Bà Phạm Thị Như Phong, Chủ tịch Ủy ban nhân dân huyện Vũ Thư thông tin nhanh: Tất cả 34/34 vị trí móng cột đi qua địa bàn đã bàn giao mặt bằng cho nhà thầu thi công. Huyện đã phê duyệt phương án bồi thường, hỗ trợ thu hồi đất cho 5/5 xã.

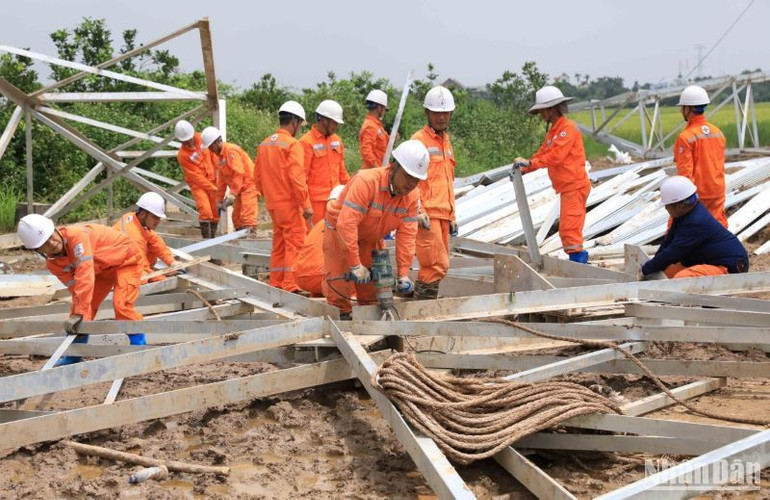

Thời tiết mưa nắng thất thường, nhưng không chùn bước người lao động trên công trường xây dựng đường dây 500kV tại Thái Bình.

Thời tiết mưa nắng thất thường, nhưng không chùn bước người lao động trên công trường xây dựng đường dây 500kV tại Thái Bình.

Đối với phần hành lang an toàn lưới điện liên quan đến đất ở của 43 hộ dân, huyện đã họp công khai phương án giá, các hộ đã đồng ý với đơn giá. Hiện nay, huyện Vũ Thư đang phê duyệt phương án và chi trả tiền. Đối với phần nhà, tài sản, vật kiến trúc xây dựng trên đất nông nghiệp (không phải đất ở), chính quyền địa phương đang vận động các hộ dân nhận tiền.

Đối với huyện Quỳnh Phụ, đang khẩn trương ra quyết định thu hồi đất và phê duyệt phương án đối với các hộ đã đồng thuận để tiến hành chi trả tiền và phá dỡ nhà cửa, bàn giao mặt bằng cho đơn vị thi công xong trước ngày 12/6/2024.

Còn tại huyện Hưng Hà đang thành lập tổ vận động các hộ không đồng thuận với phương án dự thảo công khai. Trường hợp các hộ vẫn không đồng ý cho đơn vị thi công kéo dây thì sẽ đề nghị tỉnh Thái Bình đồng ý để huyện lập, phê duyệt kế hoạch bảo vệ thi công kéo dây và tiến hành thực hiện song song với việc tiếp tục giải quyết công tác bồi thường giải phóng mặt bằng theo quy định.

Thực hiện chỉ đạo của Thủ tướng Chính phủ, Ủy ban nhân dân tỉnh Thái Bình đã chỉ đạo các địa phương và doanh nghiệp trên địa bàn tích cực hỗ trợ các thầu thi công như bảo đảm cung cấp vật liệu tại chỗ, nhân công tại chỗ, máy thi công tại chỗ; đồng thời tổ chức thi công các công việc đơn giản như đào, đúc móng mà các doanh nghiệp, nhân lực tại địa phương có thể thực hiện được.

Lãnh đạo Tổng công ty Điện lực miền Bắc và Ủy ban nhân dân tỉnh Thái Bình tặng quà động viên cán bộ, kỹ sư trên công trường thi công.

Lãnh đạo Tổng công ty Điện lực miền Bắc và Ủy ban nhân dân tỉnh Thái Bình tặng quà động viên cán bộ, kỹ sư trên công trường thi công.

Theo Sở Công thương tỉnh Thái Bình, đến ngày 10/6, các nhà thầu đang thi công 107/107 vị trí (38 vị trí móng cọc và 69 vị trí móng bản), trong đó đúc móng xong 107 vị trí, đang vận chuyển cột vào móng 15 vị trí; đã dựng cột xong 54 vị trí và đang dựng cột ở 38 vị trí.

Điều kiện thời tiết những ngày qua có mưa lớn, nhưng không ảnh hưởng đến tiến độ đề ra. Tại công trường, các lực lượng thi công bắt đầu làm việc từ 7 giờ đến 11 giờ trưa, buổi chiều làm từ 14 giờ đến 18 giờ.

Có thể bạn quan tâm

Quốc hội thảo luận tại hội trường sáng 28/10. (Ảnh: DUY LINH)

Sửa Luật Chứng khoán: Làm rõ cơ chế thử nghiệm công nghệ mới, bảo vệ nhà đầu tư

Sáng 28/10, Quốc hội thảo luận ở hội trường về dự án Luật sửa đổi, bổ sung một số điều của Luật Chứng khoán. Các đại biểu Quốc hội đề nghị làm rõ cơ chế thử nghiệm công nghệ mới, giới hạn miễn trừ trách nhiệm và kiểm soát xung đột lợi ích, nhằm bảo vệ nhà đầu tư và tạo điều kiện phát triển thị trường chứng khoán.

Các nhà thầu khẩn trương thi công các hạng mục của Gói thầu XL01, XL02, XL03... thuộc dự án đường cao tốc Vinh-Thanh Thủy. (Ảnh: HƯƠNG TRÀ)

Điểm sáng giải ngân vốn đầu tư công

Với tỷ lệ giải ngân đạt 72,3% kế hoạch Thủ tướng Chính phủ giao, cao hơn bình quân chung của cả nước (64,8%), Nghệ An là điểm sáng về giải ngân vốn đầu tư công năm 2026. Kết quả này có được nhờ thực hiện đồng bộ nhiều giải pháp bảo đảm tiến độ, đưa các công trình, dự án trọng điểm sớm về đích theo đúng kế hoạch.

Luật Phát triển đô thị mở ra nhiều cơ hội, chính sách vượt trội cho Thành phố Hồ Chí Minh. (Ảnh: QUANG QUÝ)

Động lực phát triển đô thị bền vững

Luật Phát triển đô thị có hiệu lực từ ngày 1/10 vừa qua mở ra không gian chủ động lớn hơn cho Thành phố Hồ Chí Minh trong khai thác nguồn lực và tháo gỡ điểm nghẽn. Triển khai cơ chế mới hiệu quả trên thực tế sẽ góp phần tạo chuyển biến cụ thể, tích cực đối với đời sống kinh tế-xã hội của thành phố.

Thuyền viên làm việc trên buồng lái tàu biển. (Ảnh: VIMC)

Tạo nguồn nhân lực cho chiến lược kinh tế biển

Thiếu lao động chuyên môn sâu, cơ cấu đào tạo chưa theo kịp nhu cầu và những khó khăn trong thu hút nhân lực chất lượng cao là những điểm nghẽn đáng quan tâm đối với kinh tế biển theo hướng xanh, hiện đại và bền vững.

[Infographic] Chứng khoán ngày 27/10: VN-Index giảm 1,68 điểm, thanh khoản thị trường giảm phiên thứ 2 liên tiếp

[Infographic] Chứng khoán ngày 27/10: VN-Index giảm 1,68 điểm, thanh khoản thị trường giảm phiên thứ 2 liên tiếp

Kết phiên giao dịch 27/10, VN-Index giảm 1,68 điểm (-0,10%) về mức 1.761,87 điểm, dưới kháng cự mạnh 1.800 điểm. Thanh khoản thị trường giảm phiên thứ 2 liên tiếp, khối lượng giao dịch khớp lệnh trên HoSE giảm 10,6% so phiên trước. Khối ngoại tiếp tục bán ròng với giá trị bán 441,5 tỷ đồng trên HoSE trong phiên hôm nay.

Ảnh: THÀNH ĐẠT

Giá vàng ngày 27/10: Vàng miếng SJC tăng trở lại

Giá vàng thế giới hôm nay (27/10) đảo chiều đi xuống, giao dịch ở mức 4.002,5 USD/ounce trong bối cảnh thị trường tiếp tục chịu sức ép từ tình hình bất ổn địa chính trị tại Trung Đông và kỳ vọng FED nâng lãi suất. Trong nước, giá vàng miếng SJC tăng 300 nghìn đồng mỗi lượng, niêm yết ở mức 142 triệu đồng/lượng.
