Nỗ lực thực hiện đồng bộ các giải pháp, đưa Dự án đường dây 500kV mạch 3 hoàn thành đúng tiến độ

Để hoàn thành đóng điện Dự án đường dây 500kV mạch 3 theo tiến độ được Thủ tướng Chính phủ giao, Tập đoàn Điện lực Việt Nam (EVN)/Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang quyết liệt triển khai đồng bộ các giải pháp, tập trung nhân lực, máy móc thi công sớm hoàn thành các hạng mục dự án theo tiến độ cam kết.
Thi công kéo dây trên cao tại vị trí cột trên địa bàn huyện Nam Đàn, tỉnh Nghệ An. (Ảnh: TRUNG HƯNG)
Thi công kéo dây trên cao tại vị trí cột trên địa bàn huyện Nam Đàn, tỉnh Nghệ An. (Ảnh: TRUNG HƯNG)

Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối là dự án năng lượng trọng điểm quốc gia, có tổng chiều dài khoảng 519km, điểm đầu là Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Bình), điểm cuối là Trạm biến áp 500kV Phố Nối (tỉnh Hưng Yên).

Thời gian qua, Chính phủ, Thủ tướng Chính phủ đã có nhiều chỉ đạo, huy động cả hệ thống chính trị vào cuộc cùng chủ đầu tư để đẩy nhanh tiến độ, hoàn thành dự án trong tháng 6/2024.

Với sự chỉ đạo quyết liệt của Thủ tướng Chính phủ, Chính phủ; sự vào cuộc của các bộ, ngành, địa phương, đến nay, dự án đã triển khai được khối lượng công việc rất lớn.

Theo báo cáo của EVN gửi Chính phủ, tính đến ngày 31/5, dự án đã hoàn thành đúc móng 1177/1177 vị trí; hoàn thành lắp dựng 493/1177 vị trí cột, đang lắp dựng 248/1177 vị trí cột; hoàn thành kéo dây 16/513 khoảng néo, đang thực hiện kéo dây 15/513 khoảng néo.

Tính đến ngày 31/5, dự án đã hoàn thành đúc móng 1177/1177 vị trí; hoàn thành lắp dựng 493/1177 vị trí cột, đang lắp dựng 248/1177 vị trí cột; hoàn thành kéo dây 16/513 khoảng néo, đang thực hiện kéo dây 15/513 khoảng néo.

Báo cáo cũng nêu rõ, hiện nay, dự án đang triển khai dựng cột, kéo dây với đặc thù phải thường xuyên làm việc trên cao trong điều kiện thời tiết mưa, nắng bất thường cũng ảnh hưởng đến tiến độ thi công.

Bên cạnh đó, công tác thi công dựng cột, kéo dây đòi hỏi nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề cao để bảo đảm chất lượng thi công công trình và công tác an toàn, nên lao động phổ thông tại các địa phương không đáp ứng được.

Ngoài ra, việc cung cấp vật tư, thiết bị cũng gặp khó khăn do khối lượng thiết bị rất lớn và cần cung cấp trong thời gian ngắn…

Hiện dự án đang bước vào giai đoạn nước rút trong khi khối lượng thi công còn rất lớn. Để hoàn thành dự án theo tiến độ Thủ tướng Chính phủ giao, bảo đảm đến ngày 20/6 sẽ hoàn thành việc kéo dây và hoàn thành đóng điện trước ngày 30/6, EVN/EVNNPT đang cùng các nhà thầu nỗ lực thực hiện đồng bộ các giải pháp.

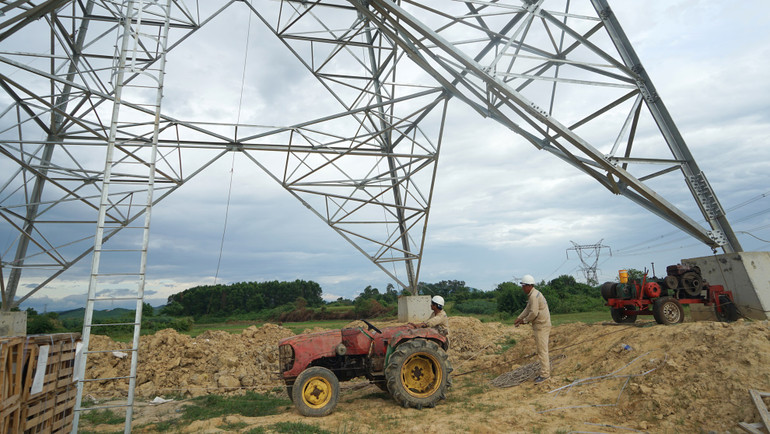

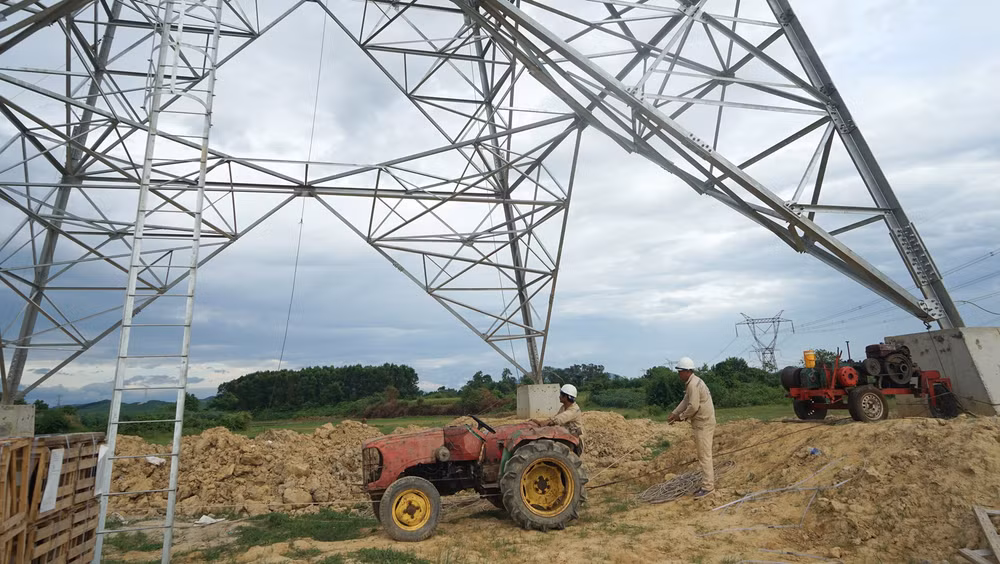

Thi công kéo dây tại vị trí cột đi qua địa phận xã Cẩm Mỹ, huyện Cẩm Xuyên, Hà Tĩnh. (Ảnh: TRUNG HƯNG)

Thi công kéo dây tại vị trí cột đi qua địa phận xã Cẩm Mỹ, huyện Cẩm Xuyên, Hà Tĩnh. (Ảnh: TRUNG HƯNG)

Cụ thể, EVN/EVNNPT đang quyết liệt kiểm tra đôn đốc các nhà thầu, tiếp tục tập trung cao độ, khẩn trương triển khai với tinh thần “vượt nắng, thắng mưa”, kịp thời có giải pháp vượt khó khăn, thách thức để tổ chức thi công liên tục 24/7, “3ca, 4 kíp”, xuyên ngày nghỉ, ngày lễ, “ăn tranh thủ, ngủ khẩn trương”, đáp ứng tiến độ đề ra, bảo đảm tốt các yêu cầu kỹ thuật, chất lượng công trình.

Tích cực phối hợp với chính quyền các địa phương và các đơn vị liên quan để huy động, tận dụng lao động sẵn có, bảo đảm nguồn nhân lực tham gia thực hiện dựng cột và kéo dây; đồng thời có giải pháp thi công hợp lý, bảo đảm an toàn lao động và vệ sinh môi trường, không để ảnh hưởng đến người dân địa phương.

Theo đó, EVN đã huy động khoảng 2.500 cán bộ, công nhân viên có tay nghề cao từ các đơn vị trực thuộc trên cả nước tham gia hỗ trợ thi công dựng cột, kéo dây cho dự án.

Lãnh đạo EVN/EVNNPT thường xuyên tổ chức kiểm tra công trường; các ban quản lý dự án, đơn vị tư vấn thiết kế, tư vấn giám sát cử cán bộ thường trực tại công trường, trực tiếp giám sát, đôn đốc các nhà thầu, giải quyết kịp thời các vướng mắc, phát sinh để không làm ảnh hưởng đến tiến độ dự án.

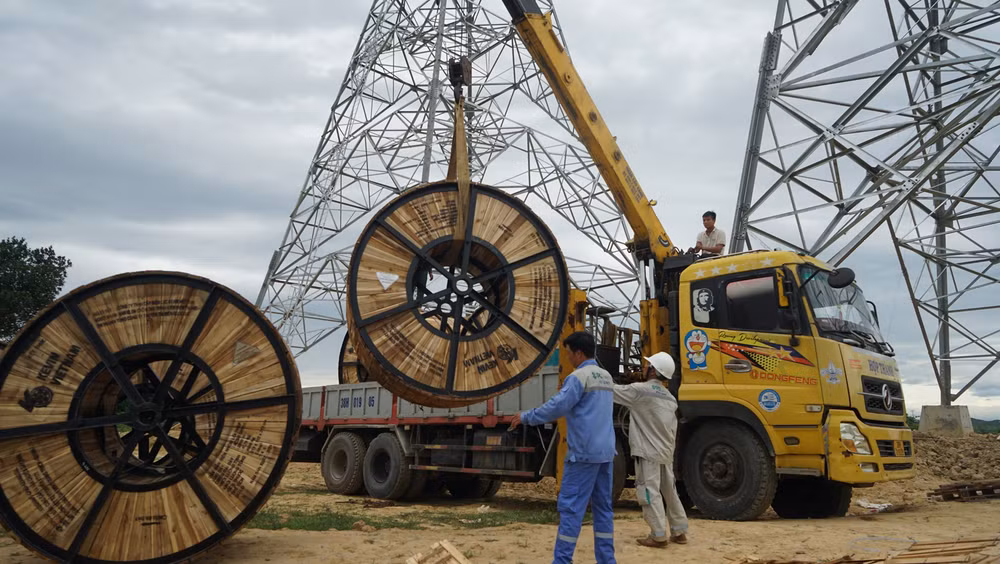

EVN/EVNNPT đang cùng các nhà thầu nỗ lực thực hiện đồng bộ các giải pháp để dự án về đích đúng tiến độ. (Ảnh: TRUNG HƯNG)

EVN/EVNNPT đang cùng các nhà thầu nỗ lực thực hiện đồng bộ các giải pháp để dự án về đích đúng tiến độ. (Ảnh: TRUNG HƯNG)

Cùng với đó, EVN/EVNNPT cũng đã làm việc với Tập đoàn Công nghiệp-Viễn thông Quân đội, Tập đoàn dầu khí quốc gia Việt Nam, Tập đoàn Bưu chính Viễn thông Việt Nam để hỗ trợ lực lượng cho công tác dựng cột.

Trong quá trình thi công, EVN/EVNNPT yêu cầu tất cả các nhà thầu thực hiện đầy đủ các biện pháp an toàn cho xe máy, thiết bị phục vụ thi công, vật tư thiết bị chờ lắp đặt vào công trình, người lao động tham gia xây dựng trên công trường, lán trại cho người lao động, đường thi công, công tác trèo cao, mang nặng để dựng cột, lắp đặt cách điện, kéo dây, bảo đảm tuyệt đối an toàn trong quá trình thi công xây dựng và khi có mưa lũ.

Yêu cầu các nhà thầu tư vấn giám sát, nhà thầu thi công xây dựng bố trí đủ cán bộ phụ trách, thường xuyên giám sát chặt chẽ công tác an toàn, bảo đảm tuyệt đối an toàn trong quá trình thi công; kiên quyết không để các nhà thầu thực hiện công việc khi chưa đảm bảo các yêu cầu về an toàn.

Ngoài ra, EVN/EVNNPT cũng đề xuất, kiến nghị Thủ tướng Chính phủ xem xét phê duyệt khung chính sách bồi thường, hỗ trợ tái định các dự án để chủ đầu tư hoàn tất công tác bồi thường cho người dân, doanh nghiệp.

Kiến nghị UBND các tỉnh sớm phê duyệt phương án bồi thường phần mặt bằng móng cột và hàng lang an toàn; đôn đốc các hộ dân tự tháo dỡ nhà cửa, di dời tài sản và chặt hạ cây cối trong hành lang tuyến xong trước ngày 15/6 để tổ chức nghiệm thu đóng điện dự án.

UBND các tỉnh chỉ đạo, đôn đốc các đơn vị khẩn trương kiểm kê, kiểm đếm, xác định số nhà/hộ dân phải di dời tái định cư và thực hiện các thủ tục tái định cư cho các hộ dân, bảo đảm an toàn hành lang tuyến để đóng điện công trình theo đúng tiến độ Thủ tướng Chính phủ giao.

Tiến độ các dự án thành phần tính đến ngày 31/5/2024:

Dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I-Thanh Hóa: Hoàn thành đúc móng toàn bộ 180/180 vị trí; hoàn thành lắp dựng 160/180 vị trí cột, đang lắp dựng 20/180 vị trí cột; hoàn thành kéo dây 9/74 khoảng néo, đang thực hiện kéo dây 8/74 khoảng néo.

- Dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I-Phố Nối: Hoàn thành đúc móng toàn bộ 334/334 vị trí; hoàn thành lắp dựng 138/334 vị trí cột, đang lắp dựng 77/334 vị trí cột; đang thực hiện kéo dây 5/144 khoảng néo.

- Dự án đường dây 500kV Quỳnh Lưu-Thanh Hóa: Hoàn thành đúc móng toàn bộ 200/200 vị trí; hoàn thành lắp dựng 41/200 vị trí cột, đang lắp dựng 65/200 vị trí cột.

- Dự án đường dây 500kV Quảng Trạch-Quỳnh Lưu: Hoàn thành đúc móng toàn bộ 463/463 vị trí; hoàn thành lắp dựng 154/463 vị trí cột, đang lắp dựng 86/463 vị trí cột; hoàn thành kéo dây 7/197 khoảng néo, đang thực hiện kéo dây 2/197 khoảng néo.

Có thể bạn quan tâm

Thị trường chứng khoán Việt Nam tiếp tục được hoàn thiện theo hướng minh bạch, an toàn và hiệu quả. (Ảnh: TTXVN)

Gỡ rào cản kinh doanh, tạo thuận lợi cho thị trường chứng khoán

Dự thảo sửa đổi Luật Chứng khoán đề xuất cắt giảm nhiều điều kiện kinh doanh, đơn giản hóa hồ sơ, thủ tục và thúc đẩy giao dịch điện tử. Những thay đổi này hướng tới giảm chi phí tuân thủ, tạo thuận lợi cho doanh nghiệp, tổ chức kinh doanh chứng khoán và nhà đầu tư, đồng thời nâng cao hiệu quả quản lý thị trường.

Điện gió Quảng Bình. (Ảnh: THẾ ĐẠI)

Thích ứng với các quy định xanh của EU: Yêu cầu pháp lý và giải pháp cho hàng xuất khẩu Việt Nam

Quy định chống mất rừng của Liên minh châu Âu (EU); Cơ chế điều chỉnh carbon biên giới của EU khi được áp dụng và thực thi đầy đủ đặt ra những yêu cầu mới, cao hơn cho hàng xuất khẩu của nước ta, đồng thời tạo sức ép tích cực thúc đẩy chuyển đổi xanh, nâng cao vị thế của hàng Việt Nam trên thị trường thế giới.

Quốc hội thảo luận tại hội trường sáng 28/10. (Ảnh: DUY LINH)

Sửa Luật Chứng khoán: Làm rõ cơ chế thử nghiệm công nghệ mới, bảo vệ nhà đầu tư

Sáng 28/10, Quốc hội thảo luận ở hội trường về dự án Luật sửa đổi, bổ sung một số điều của Luật Chứng khoán. Các đại biểu Quốc hội đề nghị làm rõ cơ chế thử nghiệm công nghệ mới, giới hạn miễn trừ trách nhiệm và kiểm soát xung đột lợi ích, nhằm bảo vệ nhà đầu tư và tạo điều kiện phát triển thị trường chứng khoán.

Các nhà thầu khẩn trương thi công các hạng mục của Gói thầu XL01, XL02, XL03... thuộc dự án đường cao tốc Vinh-Thanh Thủy. (Ảnh: HƯƠNG TRÀ)

Điểm sáng giải ngân vốn đầu tư công

Với tỷ lệ giải ngân đạt 72,3% kế hoạch Thủ tướng Chính phủ giao, cao hơn bình quân chung của cả nước (64,8%), Nghệ An là điểm sáng về giải ngân vốn đầu tư công năm 2026. Kết quả này có được nhờ thực hiện đồng bộ nhiều giải pháp bảo đảm tiến độ, đưa các công trình, dự án trọng điểm sớm về đích theo đúng kế hoạch.

Luật Phát triển đô thị mở ra nhiều cơ hội, chính sách vượt trội cho Thành phố Hồ Chí Minh. (Ảnh: QUANG QUÝ)

Động lực phát triển đô thị bền vững

Luật Phát triển đô thị có hiệu lực từ ngày 1/10 vừa qua mở ra không gian chủ động lớn hơn cho Thành phố Hồ Chí Minh trong khai thác nguồn lực và tháo gỡ điểm nghẽn. Triển khai cơ chế mới hiệu quả trên thực tế sẽ góp phần tạo chuyển biến cụ thể, tích cực đối với đời sống kinh tế-xã hội của thành phố.

Thuyền viên làm việc trên buồng lái tàu biển. (Ảnh: VIMC)

Tạo nguồn nhân lực cho chiến lược kinh tế biển

Thiếu lao động chuyên môn sâu, cơ cấu đào tạo chưa theo kịp nhu cầu và những khó khăn trong thu hút nhân lực chất lượng cao là những điểm nghẽn đáng quan tâm đối với kinh tế biển theo hướng xanh, hiện đại và bền vững.

[Infographic] Chứng khoán ngày 27/10: VN-Index giảm 1,68 điểm, thanh khoản thị trường giảm phiên thứ 2 liên tiếp

[Infographic] Chứng khoán ngày 27/10: VN-Index giảm 1,68 điểm, thanh khoản thị trường giảm phiên thứ 2 liên tiếp

Kết phiên giao dịch 27/10, VN-Index giảm 1,68 điểm (-0,10%) về mức 1.761,87 điểm, dưới kháng cự mạnh 1.800 điểm. Thanh khoản thị trường giảm phiên thứ 2 liên tiếp, khối lượng giao dịch khớp lệnh trên HoSE giảm 10,6% so phiên trước. Khối ngoại tiếp tục bán ròng với giá trị bán 441,5 tỷ đồng trên HoSE trong phiên hôm nay.
