Nhiều sai phạm nghiêm trọng tại dự án TISCO

Dự án đầu tư mở rộng sản xuất giai đoạn II của Công ty cổ phần Gang thép Thái Nguyên (TISCO) có tổng mức đầu tư (TMÐT) ban đầu hơn 3.800 tỷ đồng, khởi công năm 2007, nhưng do nhiều nguyên nhân đã dẫn đến bị chậm tiến độ, "đội vốn" lên hơn 8.100 tỷ đồng. Từ năm 2013, dự án phải "đắp chiếu", trở thành đống sắt vụn nằm phơi nắng, phơi mưa. Vừa qua, Thanh tra Chính phủ (TTCP) có kết luận thanh tra về dự án, xác định việc triển khai thực hiện có nhiều sai phạm, làm tăng TMÐT, gây thất thoát vốn của Nhà nước.

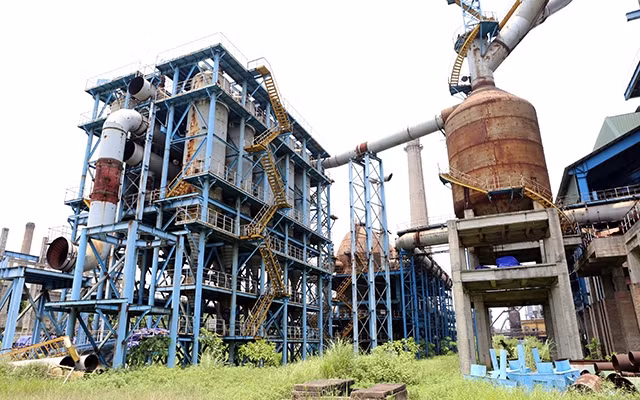

Dây chuyền của dự án TISCO giai đoạn II đang trong tình trạng hoen gỉ, xuống cấp.
Dây chuyền của dự án TISCO giai đoạn II đang trong tình trạng hoen gỉ, xuống cấp.

Ðiều chỉnh tăng vốn bất hợp lý

Dự án giai đoạn II của TISCO được triển khai với mục tiêu đầu tư dây chuyền công nghệ sản xuất luyện kim (bao gồm khai thác, chế biến quặng sắt), nhằm đạt năng lực sản xuất 500 nghìn tấn phôi thép/năm. Dự án gồm hai gói thầu chính: mỏ sắt Tiến Bộ (đã hoàn thành đưa vào sản xuất tháng 5-2014 với giá trị hơn 224 tỷ đồng) và xây dựng dây chuyền công nghệ luyện kim khu vực Lưu Xá. Thông qua đấu thầu quốc tế, Công ty Tập đoàn xây lắp luyện kim Trung Quốc (MCC) trúng thầu.

Năm 2007, TISCO và MCC ký hợp đồng tổng thầu tư vấn thiết kế, cung cấp thiết bị, xây dựng và lắp đặt (EPC) với giá hơn 160 triệu USD, được xác định là "trọn gói không thay đổi trong suốt quá trình thực hiện 30 tháng đã bao gồm các loại thuế, chi phí cần thiết để thực hiện hợp đồng". Ngay sau khi ký, MCC đã được tạm ứng hơn 35 triệu USD, với lý do giá vật tư tăng cao, 18 tháng sau, MCC chưa triển khai gì nhưng TISCO không có bất cứ động thái nào như áp dụng điều khoản phạt hợp đồng, không báo cáo cấp thẩm quyền xem xét để hủy đấu thầu, không thu hồi tiền tạm ứng, không phát hành thư đòi tiền bảo lãnh thực hiện hợp đồng,...

Tổng thầu MCC đề nghị tăng thêm giá trị gói thầu EPC hơn 134 triệu USD, chủ yếu tăng phần C (xây lắp). Nhằm gỡ khó khăn, TISCO kiến nghị các cấp có thẩm quyền cho phép tách phần C khỏi hợp đồng EPC, giao cho nhà thầu trong nước thực hiện. Tổng công ty Xây dựng công nghiệp Việt Nam (Vinainco) được chọn làm nhà thầu thực hiện phần C với giá tạm tính 43 triệu USD (khoảng hơn 760 tỷ đồng), tuy nhiên sau khi được giao, Vinainco lại ký tiếp 40 hợp đồng, giao khoán cho 29 nhà thầu khác với giá 505 tỷ đồng. Nhiều hạng mục thực hiện chậm hoặc không thi công được do gặp khó khăn khi lắp đặt thiết bị công nghệ mà MCC thiết kế, chế tạo. Cuối năm 2012, nhà thầu Trung Quốc rút hết công nhân và máy móc về nước, đem theo hơn 90% số tiền mà TISCO đã thanh toán phần thiết bị, gói thầu bị ngừng trệ. Ðiều này cho thấy, hợp đồng EPC ký với MCC không chặt chẽ, không quy định cụ thể tiến độ thực hiện.

Những sai phạm của TISCO có dấu hiệu cố ý làm trái các quy định của pháp luật, buông lỏng quản lý, gây thất thoát vốn đầu tư. Ngoài TISCO, trách nhiệm thuộc về Tổng công ty Thép Việt Nam (VNSTEEL) là đại diện chủ sở hữu vốn tại TISCO do buông lỏng kiểm tra, giám sát dự án, để TISCO và MCC ký thêm 10 phụ lục điều chỉnh nhiều nội dung quan trọng của hợp đồng EPC không đúng quy định, gây bất lợi cho TISCO. Sau nhiều năm, giá cả vật tư ngày càng leo thang, đến năm 2012, TISCO và VNSTEEL có văn bản gửi Bộ Công thương và Chính phủ xin phê duyệt điều chỉnh TMÐT dự án lên hơn 8.100 tỷ đồng (tăng hơn 4.200 tỷ đồng), kế hoạch hoàn thành vào năm 2014.

Thời điểm đó, Văn phòng Chính phủ đề nghị một số bộ, ngành cho ý kiến, phần lớn đều phản đối, cho rằng việc điều chỉnh tăng TMÐT cho dự án là thiếu cơ sở. Sau đó, Văn phòng Chính phủ ban hành Văn bản số 3136/VPCP-KTN ngày 22-4-2013 thông báo ý kiến của Phó Thủ tướng, nêu rõ "Hội đồng quản trị VNSTEEL quyết định và chịu trách nhiệm việc điều chỉnh TMÐT dự án theo quy định hiện hành, bảo đảm hiệu quả. Nếu vượt hạn mức, giao Thống đốc Ngân hàng Nhà nước Việt Nam và Bộ trưởng Tài chính trình Thủ tướng Chính phủ xem xét quyết định…" dẫn đến TISCO cho rằng, TMÐT điều chỉnh đã được Thủ tướng chấp thuận; Hội đồng quản trị TISCO ký quyết định điều chỉnh TMÐT dự án lên 8.100 tỷ đồng là không có cơ sở.

Từ năm 2013 đến nay, dự án này vẫn "án binh bất động". Theo thời gian, dự án trở thành gánh nặng khiến cho VNSTEEL và TISCO lao đao trong nhiều năm. Trong thông báo kết luận thanh tra vừa được Thanh tra Chính phủ ban hành, xác định Bộ Công thương có sai phạm khi đề xuất tăng gấp hơn hai lần TMÐT dự án nhưng lại không yêu cầu TISCO, VNSTEEL lập thiết kế cơ sở để thẩm định theo quy định; thiếu kiểm tra, giám sát trong việc thẩm định báo cáo đầu tư trình Thủ tướng Chính phủ khi chưa bảo đảm các điều kiện để triển khai dự án như nguồn vốn, nguồn nguyên liệu, cơ sở xác định TMÐT; chấp thuận chọn nhà thầu phụ không đúng quy định, thẩm quyền.

"Ðống sắt gỉ" hàng nghìn tỷ

Từng nhiều lần đi khảo sát thực tế tại dự án trên diện tích hàng trăm héc-ta của nhà máy trên địa bàn TP Thái Nguyên, chúng tôi không khỏi xót xa khi dự án trị giá hàng nghìn tỷ đồng sau nhiều năm vẫn chỉ là một công trường ngổn ngang. Cả "núi tiền" đã bị biến thành những đống sắt vụn hoen gỉ ở dự án này. Hàng nghìn tấn vật liệu, thiết bị đã lắp đặt và được vận chuyển về trước đó đều trong tình trạng "đắp chiếu". Nhiều máy móc lắp đặt chưa hoàn chỉnh, hệ thống giàn sắt thép, các phân xưởng thi công trong tình trạng dở dang, các thiết bị xuống cấp, hư hỏng nằm giữa khuôn viên cỏ mọc um tùm. Trong đó, có 42 chiếc ô-tô trị giá hơn một triệu USD, năm đầu máy, toa xe trị giá hơn năm triệu USD. Ngoài ra còn có các máy móc, thiết bị đã nhập khẩu với tổng giá trị gần 32 triệu USD do MCC cung cấp đều sai khác về mã hiệu, thông số kỹ thuật, quy cách chủng loại, xuất xứ,… dẫn đến không sử dụng được và đang trong tình trạng hư hỏng nặng.

Khu vực lò cao với nhiều thiết bị máy móc hiện đại cũng chưa hoàn thiện, dang dở nằm giữa vùng đọng nước, sình lầy. Các kho chứa vật liệu trở thành những căn nhà hoang, xuống cấp trầm trọng. Hiện TISCO đang phải huy động cán bộ, công nhân viên thay nhau bảo trì, bảo vệ tài sản, thiết bị máy móc của dự án.

Tính đến thời điểm thanh tra vào đầu năm 2017, TISCO đã thanh toán cho dự án hơn 4.400 tỷ đồng, trong đó chi phí thiết bị hơn 2.100 tỷ đồng, chi phí xây dựng gần 1.000 tỷ đồng. Tổng dư nợ gốc, lãi vay ngân hàng phải trả của dự án gần 3.900 tỷ đồng, riêng tiền lãi đã tương đương với TMÐT ban đầu của dự án. Ðiều đáng nói, mỗi tháng "đống sắt gỉ" ấy vẫn ngốn một khoản lãi vay hơn 40 tỷ đồng và các khoản chi phí khác chưa lường hết được. Ðến nay, tương lai dự án rất mờ mịt. Những "đống sắt gỉ" trị giá hàng nghìn tỷ đồng rất khó có thể vận hành hiệu quả do công nghệ cũ nát, lạc hậu.

Việc này lãnh đạo TISCO và VNSTEEL cùng một số cán bộ liên quan phải chịu trách nhiệm trong việc ký các phụ lục hợp đồng EPC và một số văn bản tiếp nhận nhiều loại máy móc thiết bị không đúng chủng loại, thông số kỹ thuật, nguồn gốc xuất xứ hàng hóa, tiêu chuẩn về quản lý chất lượng hàng hóa, bất lợi cho chính TISCO, ảnh hưởng đến chất lượng công trình. Thanh tra Chính phủ đã kiến nghị Thủ tướng giao Bộ Công thương chỉ đạo VNSTEEL và TISCO thu hồi của MCC hơn 11,6 triệu USD tiền thuế nộp thay; hơn 4.700 tỷ đồng chi phí xếp dỡ, bảo quản thiết bị; gần 710 nghìn USD phí quản lý phần C. Ngoài ra, thu hồi hơn 3.000 tỷ đồng và gần 440 nghìn USD tiền chi cho các tổ chức, cá nhân sai quy định, hơn 3.200 tỷ đồng các khoản chi sai quy định,…

Trong khi dự án lâm cảnh khó khăn, nợ nần chồng chất, công nhân thiếu việc làm, mức thu nhập quá thấp, thì ông Trần Văn Khâm, Tổng Giám đốc TISCO (từ năm 2009 - 2014) lại xây căn biệt thự (trái phép) đồ sộ, được nhiều người dân cho là to nhất vùng. Thanh tra Chính phủ đã chuyển Kết luận thanh tra đến Ủy ban Kiểm tra T.Ư để xem xét, xử lý theo thẩm quyền đối với cán bộ, đảng viên thuộc diện Bộ Chính trị, Ban Bí thư quản lý có liên quan khuyết điểm, sai phạm tại dự án. Ðồng thời, kiến nghị Thủ tướng Chính phủ chỉ đạo Bộ Công an khẩn trương điều tra những vi phạm có dấu hiệu hình sự. Ðơn cử, việc Tổng Giám đốc TISCO và một số cán bộ của TISCO, VNSTEEL, Bộ Công thương có liên quan việc ký các biên bản thỏa thuận phân chia công việc phần C; ký hợp đồng giao Vinainco và các nhà thầu phụ khác thực hiện phần C; thanh toán theo đơn giá điều chỉnh không đúng hợp đồng EPC, làm phát sinh tăng TMÐT.

Tổng Giám đốc TISCO và một số cán bộ liên quan ký các phụ lục hợp đồng EPC, các văn bản tiếp nhận nhiều loại máy móc không đúng chủng loại, thông số kỹ thuật, không đúng nguồn gốc xuất xứ theo hợp đồng,… gây bất lợi cho TISCO, ảnh hưởng chất lượng công trình; phê duyệt và thanh toán nhiều khoản tiền cho MCC, các nhà thầu phụ và tổ chức tư vấn sai quy định, nếu không xử lý sẽ gây thất thoát vốn đầu tư. Việc Vinainco lập dự toán phần C theo đơn giá điều chỉnh, báo cáo các cấp có thẩm quyền thiếu căn cứ, vi phạm hợp đồng phần C, chậm tiến độ và phát sinh tăng TMÐT, bán thầu hưởng phí trái pháp luật.

Có thể thấy, việc để thất thoát, thua lỗ, sai phạm dự án này là một điển hình của sự yếu kém trong quản lý đầu tư dự án ngành Công thương. Những sai phạm được Thanh tra Chính phủ chỉ ra là cơ sở để xác định nguyên nhân, trách nhiệm những cá nhân, tổ chức liên quan, có biện pháp xử lý phù hợp, kịp thời. Ðồng thời, quy trách nhiệm rõ ràng, công khai, minh bạch nhằm xử lý nghiêm các tổ chức, cá nhân sai phạm; tập trung thu hồi tối đa tài sản bị thất thoát. Hiện nay, dự án đứng trước các vấn đề hết sức nan giải về pháp lý, công nghệ lạc hậu, vận tải khó khăn, tốn kém, không hiệu quả. Bộ Công thương cần phối hợp các bộ, ngành liên quan rà soát, áp dụng cơ chế giảm lãi vay phát sinh trong thời gian dự án dừng thi công, báo cáo Thủ tướng Chính phủ cho ý kiến xử lý vướng mắc; đánh giá lại tính hiệu quả, khả năng tiếp tục triển khai của dự án để tránh lãng phí nguồn lực quốc gia.

Có thể bạn quan tâm

Từ 16/10/2026, mua, bán vàng từ 5 triệu đồng phải thanh toán không dùng tiền mặt. (Ảnh: THÀNH ĐẠT)

Từ 16/10/2026, mua, bán vàng trong ngày từ 5 triệu đồng phải thanh toán không dùng tiền mặt

Phó Thủ tướng Chính phủ Nguyễn Văn Thắng vừa ký Nghị định số 390/2026/NĐ-CP sửa đổi, bổ sung một số điều của Nghị định số 24/2012/NĐ-CP ngày 3/4/2012 về quản lý hoạt động kinh doanh vàng được sửa đổi, bổ sung bởi Nghị định số 232/2025/NĐ-CP (sau đây gọi tắt là Nghị định số 24/2012/NĐ-CP).

Cơ quan thuế cơ sở 16 Thành phố Hà Nội hướng dẫn hộ kinh doanh thực hiện thủ tục về thuế bằng phương thức điện tử. (Ảnh: HÀ ANH)

Bước qua thuế khoán

Hơn 5,2 triệu hộ kinh doanh trong cả nước đã bước qua thuế khoán được chín tháng với nhiều lợi ích như minh bạch dòng tiền, mở ra cơ hội tiếp cận tín dụng ngân hàng… Tuy vậy, hiện vẫn còn một số băn khoăn, khi các hộ kinh doanh phải làm quen với số hóa quản lý tài chính.

Quốc hội làm việc tại hội trường. (Ảnh: DUY LINH)

Sửa đổi Luật Chứng khoán: Đẩy mạnh chuyển đổi số, đơn giản hóa thủ tục

Luật Chứng khoán được sửa đổi, bổ sung theo hướng đẩy mạnh hiện đại hóa, chuyển đổi số; cắt giảm, đơn giản hóa thủ tục hành chính trong lĩnh vực chứng khoán; tạo thuận lợi cho tổ chức, cá nhân tham gia thị trường; đồng thời có chính sách khuyến khích, đãi ngộ, phát triển và thu hút nguồn nhân lực cho ngành chứng khoán.

Xã Tân Phước Hưng, với hơn 1.600ha mía và là một trong những vùng nguyên liệu quan trọng của thành phố Cần Thơ. (Ảnh: VĂN ÚT)

Cây mía Cần Thơ tìm đường xuất khẩu, mở lối ra cho nông dân

Từ chỗ phụ thuộc vào nhà máy đường và thương lái, cây mía ở xã Tân Phước Hưng, thành phố Cần Thơ, đang có thêm hướng tiêu thụ thông qua chế biến mía tươi cấp đông và nước mía xuất khẩu. Tuy nhiên, để cơ hội này trở thành đầu ra bền vững, bài toán liên kết vùng nguyên liệu và bảo đảm chất lượng vẫn cần được giải quyết.

[Video] Hà Nội yêu cầu rà soát, giảm giá cước vận tải khi giá nhiên liệu giảm

[Video] Hà Nội yêu cầu rà soát, giảm giá cước vận tải khi giá nhiên liệu giảm

Ngày 17/10, Sở Xây dựng Hà Nội đề nghị các đơn vị kinh doanh vận tải hàng hóa, hành khách thực hiện kê khai giá cước, bảo đảm tính đúng, tính đủ các mục chi phí cấu thành giá cước vận tải; tuyệt đối không để xảy ra tình trạng tăng giá cước khi giá nhiên liệu tăng nhưng không kịp thời điều chỉnh giảm khi giá nhiên liệu đã giảm.

Các đại biểu tham dự trực tiếp tại Hội nghị. (Ảnh: VŨ TRÀ)

Tăng cường phòng, chống rửa tiền trong lĩnh vực chứng khoán và tài sản mã hóa

Ủy ban Chứng khoán Nhà nước phối hợp Cục Phòng, chống rửa tiền thuộc Ngân hàng Nhà nước Việt Nam tổ chức Hội nghị tập huấn về trách nhiệm triển khai các quy định pháp luật phòng, chống rửa tiền của các đối tượng báo cáo trong lĩnh vực chứng khoán và tài sản mã hóa, với sự tham dự của hơn 200 đại biểu.

Hoàn thiện chính sách và đẩy mạnh chuyển đổi số trong tiếp cận thông tin tài nguyên-môi trường là nền tảng cốt lõi giúp bảo đảm tính minh bạch, hỗ trợ phát triển kinh tế bền vững. (Ảnh: HNV)

Hoàn thiện chính sách, bảo đảm chuyển đổi số, thúc đẩy tiếp cận thông tin, phát triển kinh tế

Quan điểm “không đánh đổi môi trường lấy tăng trưởng” được khẳng định và thể hiện rõ trong các chương trình, kế hoạch phát triển kinh tế-xã hội của nước ta trong những năm trở lại đây, nhất là khi Việt Nam tích cực cam kết "giảm phát thải ròng bằng 0", thực hiện mục tiêu "Netzero" vào năm 2050.

Chủ nhiệm Ủy ban Kinh tế và Tài chính Phan Văn Mãi trình bày Báo cáo thẩm tra về tình hình thực hiện Kế hoạch phát triển kinh tế-xã hội năm 2026 và dự kiến kế hoạch phát triển kinh tế-xã hội năm 2027. (Ảnh: DUY LINH)

Kịch bản điều hành năm 2027: Cần tính đến độ trễ của các cú sốc năm 2026

Về dự kiến Kế hoạch phát triển kinh tế-xã hội năm 2027, Ủy ban Kinh tế và Tài chính của Quốc hội lưu ý kịch bản điều hành năm 2027 cần tính đến độ trễ của các cú sốc năm 2026, nhất là khả năng giá năng lượng tiếp tục ở mức cao, lạm phát “dồn nén” khi các biện pháp hỗ trợ thuế, phí được điều chỉnh.

Đẩy nhanh giải ngân vốn đầu tư công, bảo đảm tiến độ thực hiện các công trình, dự án. (Ảnh: MP)

Gắn xếp loại giải ngân với tiến độ thực hiện kế hoạch vốn

Từ kỳ báo cáo tháng 10/2026, việc chấm điểm giải ngân vốn đầu tư công được áp dụng chính thức với điều kiện xếp loại cao nhất gắn với tỷ lệ giải ngân thực tế. Bộ Tài chính đồng thời điều chỉnh thời hạn cập nhật dữ liệu, cách đánh giá chấp hành chế độ báo cáo để thống nhất quá trình thực hiện.

Một góc thành phố Quảng Ninh. (Ảnh: PHƯƠNG TRÀ)

Động lực tăng trưởng mới của thành phố trẻ Quảng Ninh

Với tinh thần gần dân, sát dân, để người dân được hưởng thụ những thành quả phát triển kinh tế-xã hội, thời gian qua, Quảng Ninh đã ban hành nhiều chủ trương, chính sách, nghị quyết sát với thực tiễn, đời sống Nhân dân, coi đây là động lực tăng trưởng bền vững và phát triển kinh tế-xã hội của thành phố trong giai đoạn mới.

Hội nghị thường niên của IMF và WBG năm 2026 diễn ra tại Bangkok, Thái Lan. (Ảnh: XUÂN SƠN)

Hội nghị IMF-WBG định hướng hợp tác quốc tế thúc đẩy tăng trưởng bền vững

Ngày 16/10, Phiên toàn thể Hội nghị thường niên của Quỹ Tiền tệ quốc tế (IMF) và Nhóm Ngân hàng Thế giới (WBG) năm 2026 diễn ra tại Bangkok, Thái Lan. Triển vọng kinh tế toàn cầu, những thách thức và định hướng hợp tác quốc tế nhằm thúc đẩy tăng trưởng bền vững, bao trùm là các vấn đề được quan tâm hàng đầu tại sự kiện.
