Huy động tổng lực hoàn thành giải phóng mặt bằng Dự án Quản lý đa thiên tai lưu vực sông Nậm Rốm trước ngày 31/5

Đồng chí Lê Thành Đô, Chủ tịch Ủy ban nhân dân tỉnh Điện Biên vừa chỉ đạo các ngành, đơn vị liên quan đẩy nhanh tiến độ thực hiện Dự án Quản lý đa thiên tai lưu vực sông Nậm Rốm tại tỉnh Điện Biên thông qua việc huy động tổng lực hoàn thành giải phóng mặt bằng phục vụ dự án trước ngày 31/5.
Chủ tịch Ủy ban nhân dân tỉnh Điện Biên Lê Thành Đô (người đứng giữa ảnh) kiểm tra thực địa công tác giải phóng mặt bằng tại Dự án Quản lý đa thiên tai lưu vực sông Nậm Rốm.
Chủ tịch Ủy ban nhân dân tỉnh Điện Biên Lê Thành Đô (người đứng giữa ảnh) kiểm tra thực địa công tác giải phóng mặt bằng tại Dự án Quản lý đa thiên tai lưu vực sông Nậm Rốm.

Theo báo cáo của Ban Quản lý các Dự án các công trình nông nghiệp tỉnh Điện Biên - đơn vị được giao nhiệm vụ chủ đầu tư Dự án Quản lý đa thiên tai lưu vực sông Nậm Rốm, đến thời điểm này tiến độ dự án bị chậm rất nhiều so kế hoạch ban đầu đặt ra (hoàn thành toàn bộ dự án vào cuối năm 2025). Nguyên nhân cơ bản do vướng mắc khâu giải phóng mặt bằng trên địa bàn thành phố Điện Biên Phủ.

Đồng chí Nguyễn Hữu Hiệp, Giám đốc Ban Quản lý các Dự án nông nghiệp tỉnh Điện Biên cho biết, tại thành phố Điện Biên Phủ, Trung tâm Phát triển quỹ đất (thuộc Sở Nông nghiệp và Môi trường) là đơn vị được giao thực hiện công tác giải phóng mặt bằng Dự án Quản lý đa thiên tai lưu vực sông Nậm Rốm.

Dự án cần thu hồi đất của 289 hộ gia đình và tổ chức trên địa bàn 6 phường thuộc thành phố Điện Biên Phủ với tổng diện tích 57,66ha. Đến nay, đã kiểm đếm và xây dựng phương án cho 274 trường hợp (đạt 94,8%), tuy nhiên vẫn còn 15 trường hợp chưa thực hiện do cần điều chỉnh hồ sơ quy chủ.

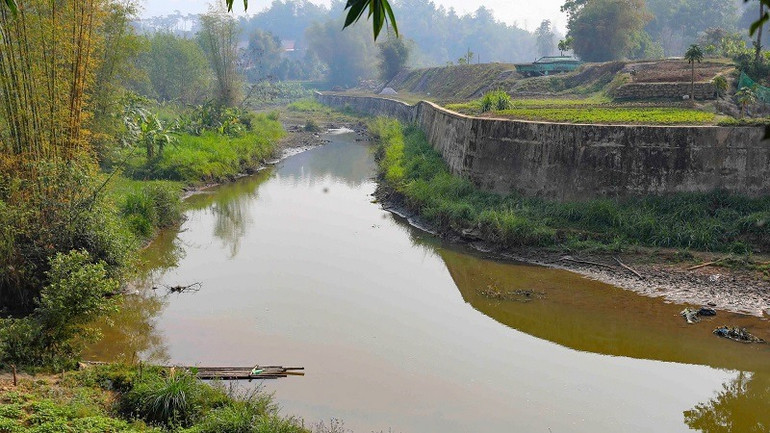

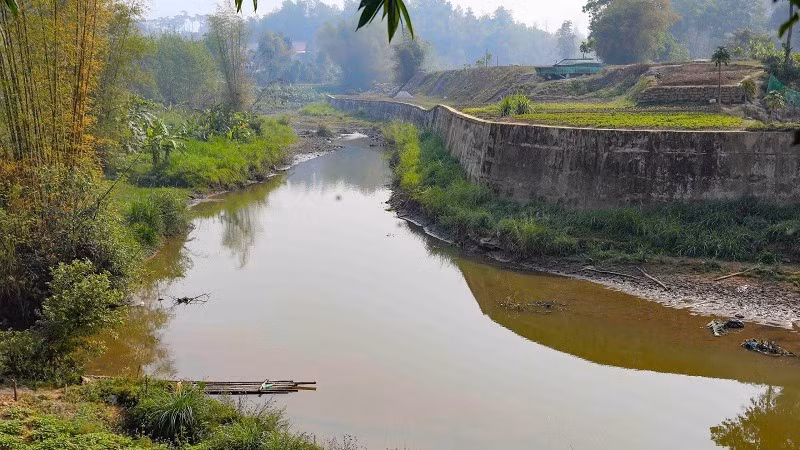

Một trong những điểm thuộc dự án tại địa bàn phường Thanh Trường, thành phố Điện Biên Phủ hiện đang vướng mặt bằng nên nhà thầu không thể thi công.

Một trong những điểm thuộc dự án tại địa bàn phường Thanh Trường, thành phố Điện Biên Phủ hiện đang vướng mặt bằng nên nhà thầu không thể thi công.

Tại Ủy ban nhân dân các phường đã niêm yết phương án thu hồi và hỗ trợ giải phóng mặt bằng đối với 111 hộ; 28 trường hợp (27 hộ, 1 tổ chức) đã trình Ủy ban nhân dân thành phố thẩm định. Thành phố đã phê duyệt phương án bồi thường cho 20 hộ và 1 tổ chức với tổng diện tích hơn 22.000m², tổng kinh phí gần 146 triệu đồng. Việc chi trả đã được thực hiện ngày 20/3/2025.

Về bố trí tái định cư, có 11 hộ thuộc diện phải di dời. Ủy ban nhân dân tỉnh đã thống nhất bố trí tại 2 khu, bao gồm tuyến đường 15m (8 hộ) và khu số III thuộc Dự án nâng cấp Cảng hàng không Điện Biên (3 hộ).

Tuy nhiên, trong tổng thể dự án thì công tác xác minh nguồn gốc đất còn nhiều tồn tại bởi vậy trong 274 hồ sơ mới có 213 hồ sơ có báo cáo được lập, nhưng chỉ 108 báo cáo đạt yêu cầu. Hiện còn 166 trường hợp chưa hoàn tất xác minh, trong đó 61 hộ chưa có báo cáo, gây ảnh hưởng lớn đến tiến độ lập, thẩm định và phê duyệt phương án bồi thường.

Nhấn mạnh ý nghĩa của dự án, đồng chí Lê Thành Đô, Chủ tịch Ủy ban nhân dân tỉnh Điện Biên khẳng định, với thành phố Điện Biên Phủ và huyện Điện Biên thì Dự án Quản lý đa thiên tai lưu vực sông Nậm Rốm có tầm quan trọng và ý nghĩa đặc biệt về kinh tế-xã hội, tăng năng lực thích ứng biến đổi khí hậu đang ngày càng rõ rệt. Dự án hoàn thành còn góp phần chỉnh trị dòng sông Nậm Rốm, bảo vệ cảnh quan môi trường, tăng khả năng thích ứng biến đổi khí hậu và tạo diện mạo mới cho trung tâm thành phố Điện Biên Phủ, huyện Điện Biên. Nhưng hiện tại, tiến độ dự án đang quá chậm, kéo theo nhiều khó khăn khác cho quá trình triển khai tổng thể dự án.

Khẳng định đòi hỏi cấp thiết nhất của dự án lúc này là tiến độ, tại buổi làm việc với các đơn vị liên quan vào chiều 8/4, đồng chí Lê Thành Đô yêu cầu các ngành, đơn vị phải tập trung cao độ, huy động tổng lực làm việc khẩn trương, quyết liệt để hoàn thành toàn bộ công tác giải phóng mặt bằng trước ngày 31/5/2025.

Các ngành, đơn vị phải tập trung cao độ, huy động tổng lực làm việc khẩn trương, quyết liệt để hoàn thành toàn bộ công tác giải phóng mặt bằng trước ngày 31/5/2025.

Đồng chí Lê Thành Đô, Chủ tịch Ủy ban nhân dân tỉnh Điện Biên

Cụ thể, Chủ tịch Ủy ban nhân dân tỉnh Điện Biên yêu cầu Trung tâm Phát triển quỹ đất và Ban Quản lý Dự án các công trình nông nghiệp tỉnh phải nhanh chóng hoàn thiện các nội dung đo đạc, chỉnh lý hồ sơ hỗ trợ; phối hợp chặt chẽ Ủy ban nhân dân các phường để xác minh nguồn gốc đất, bổ sung đầy đủ thông tin còn thiếu. Với Ủy ban nhân dân các phường, đồng chí Lê Thành Đô yêu cầu phải quyết liệt xử lý dứt điểm các tồn đọng, xác định chính xác nhu cầu tái định cư cũng như các trường hợp cần hỗ trợ chỗ ở để bảo đảm ổn định đời sống người dân. Việc kiểm đếm, lập và phê duyệt phương án bồi thường phải được thực hiện đồng thời, không chờ đợi, không chồng chéo thủ tục.

Đối với các trường hợp thuê đất hoặc sử dụng đất không đúng quy định, đồng chí Chủ tịch Ủy ban nhân dân tỉnh Lê Thành Đô yêu cầu phải thực hiện thu hồi đất theo đúng quy định của pháp luật, bảo đảm tính nghiêm minh và hiệu quả trong quản lý đất đai. Ủy ban nhân dân thành phố Điện Biên Phủ phải tập trung đôn đốc, chỉ đạo các phường thực hiện đúng quy trình, quy định trong công tác giải phóng mặt bằng, không để xảy ra khiếu nại, khiếu kiện phức tạp, kéo dài.

Theo Quyết định 170/QĐ-TTg ngày 4/2/2021 của Thủ tướng Chính phủ về việc phê duyệt chủ trương thực hiện Dự án Quản lý đa thiên tai lưu vực sông Nậm Rốm, dự án được đầu tư hơn 981 tỷ đồng (vốn vay ODA cơ quan phát triển Pháp, vốn viện trợ không hoàn lại của Liên minh châu Âu và vốn đối ứng). Dự án gồm các hạng mục: xây mới 14,7 km kè hai bên bờ sông Nậm Rốm; nạo vét và mở rộng một số đoạn sông; xây dựng 2 đập dâng…

Dự án hoàn thành sẽ góp phần giảm thiểu thiệt hại do thiên tai và bảo vệ an toàn cho 40 nghìn hộ dân ở trung tâm thành phố Điện Biên Phủ, huyện Điện Biên.
