Đẩy nhanh tiến độ Dự án đường vành đai 4 trên địa bàn Hưng Yên

Trong không khí ngày xuân, trên công trường đường song hành thuộc địa bàn xã Vĩnh Khúc, huyện Văn Giang, tỉnh Hưng Yên, hàng chục máy móc, phương tiện, thiết bị đang hối hả đào, đắp, san gạt, lu lèn...

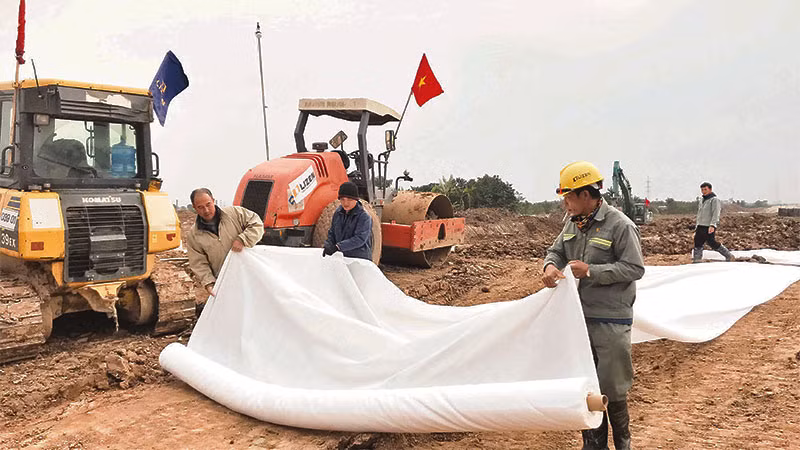

Mũi 1 của Công ty cổ phần LIZEN đang thi công đường song hành thuộc dự án đường vành đai 4-Vùng Thủ đô Hà Nội trên địa bàn tỉnh Hưng Yên.
Mũi 1 của Công ty cổ phần LIZEN đang thi công đường song hành thuộc dự án đường vành đai 4-Vùng Thủ đô Hà Nội trên địa bàn tỉnh Hưng Yên.

Trưởng Mũi 1 thi công đường song hành thuộc Dự án đường vành đai 4-Vùng Thủ đô Hà Nội thuộc Công ty cổ phần LIZEN Lê Văn Tuấn cho biết: Công ty cổ phần LIZEN giao nhiệm vụ cho Mũi 1 thi công 16 km đường song hành (mỗi bên 8 km). Mũi 1 đã huy động toàn bộ phương tiện, nhân lực làm ngày, làm đêm theo đúng tiến độ, bảo đảm chất lượng, an toàn và hiệu quả. Anh Tuấn cho biết thêm: Nếu có mặt bằng sạch toàn tuyến, công ty sẽ huy động thêm nhiều mũi cùng thi công thì mục tiêu phấn đấu hoàn thành con đường song hành trước một năm so với hợp đồng ký kết sẽ trở thành hiện thực.

Chủ tịch Ủy ban nhân dân xã Lạc Đạo, huyện Văn Lâm Đoàn Ngọc An cho biết: Cả hệ thống chính trị của xã đã vào cuộc tuyên truyền, vận động nhân dân nhận tiền đền bù, hỗ trợ bàn giao mặt bằng cho Dự án đường vành đai 4. Điểm nổi bật là quy hoạch vị trí đất tái định cư được người dân đồng thuận, tiến độ xây dựng hạ tầng khu tái định cư được đẩy nhanh, nên việc tổ chức kiểm đếm đất ở của các hộ gia đình khá thuận lợi, tạo điều kiện cho công tác giải phóng mặt bằng.

Dự án đầu tư xây dựng đường vành đai 4-Vùng Thủ đô Hà Nội trên địa phận tỉnh Hưng Yên dài 19,3 km, đi qua bốn huyện: Văn Giang, Khoái Châu, Yên Mỹ, Văn Lâm; có tổng mức đầu tư 5.244,5 tỷ đồng. Xác định tầm quan trọng của Dự án đường vành đai 4, ngay từ khi bắt đầu triển khai thực hiện dự án, tỉnh Hưng Yên đã thể hiện sự quyết tâm cao, tinh thần đoàn kết, tập trung, đồng bộ trong chỉ đạo, hiện thực hóa các nội dung chỉ đạo của Quốc hội và Chính phủ bằng hành động cụ thể.

Các sở, ngành của tỉnh Hưng Yên khẩn trương thực hiện hoàn thành các công việc liên quan để triển khai dự án như: công tác lựa chọn các nhà thầu tư vấn lập nhiệm vụ khảo sát và dự toán chi phí, lập báo cáo nghiên cứu khả thi dự án thành phần 1.2 và 2.2; tư vấn thẩm tra, tư vấn thiết kế, cắm cọc giải phóng mặt bằng dự án thành phần 1.2; tư vấn lập báo cáo đánh giá tác động môi trường dự án thành phần 2.2, tổ chức đấu thầu thi công đường song hành…

Các huyện Văn Giang, Khoái Châu, Yên Mỹ, Văn Lâm triển khai các công việc trong quy trình thực hiện bồi thường, hỗ trợ và ủy quyền phê duyệt khu tái định cư theo quy định; lập kế hoạch giải phóng mặt bằng chi tiết; lập các phương án bố trí quỹ đất tái định cư cho người dân, doanh nghiệp, khu vực tín ngưỡng, khu vực nghĩa trang…

Đến nay, các địa phương đã cơ bản hoàn thành công tác giải phóng mặt bằng diện tích đất nông nghiệp, đang tổ chức triển khai thực hiện công tác giải phóng mặt bằng phần diện tích đất ở, đất doanh nghiệp, đất tái định cư, đất di dời đường dây điện 110 kV, 220 kV, 500 kV. Diện tích đã chi trả tiền bồi thường được thu hồi bàn giao cho chủ đầu tư đạt hơn 193 ha, chiếm khoảng 85% tổng diện tích đất phải thu hồi.

Dự án xây dựng đường song hành đã được khởi công xây dựng, Công ty cổ phần LIZEN là đơn vị trúng thầu gói số 1 đường song hành trên địa bàn tỉnh Hưng Yên có chiều dài khoảng 17,7 km. Qua hai tháng triển khai thi công, nhà thầu Công ty cổ phần LIZEN đã tổ chức bốn mũi thi công, huy động hơn 50 đầu máy móc thiết bị, gần 200 nhân lực thi công phần nền được hơn 4 km, đắp hơn 100.000 m3 cát, thi công cắm bấc thấm… số tiền đã giải ngân đạt 100% kế hoạch giao.

Trưởng ban Quản lý các dự án công trình giao thông thuộc Sở Giao thông vận tải tỉnh Hưng Yên Hoàng Hải Bình cho biết: tỉnh Hưng Yên đang đẩy nhanh tiến độ xây dựng 11 khu tái định cư để phục vụ công tác giải phóng mặt bằng Dự án đầu tư xây dựng đường vành đai 4-Vùng Thủ đô Hà Nội và 7 khu cải tạo, mở rộng nghĩa trang, phấn đấu hoàn thành việc tái định cư cho các hộ có nhà cửa thuộc diện giải tỏa trong quý I năm 2024.

Trong quá trình thực hiện công tác giải phóng mặt bằng, nhiều địa phương gặp những khó khăn trong công tác đền bù giải tỏa, nhất là việc phải thu hồi đất của một số doanh nghiệp, trong đó có một số doanh nghiệp bị thu hồi hết đất sản xuất hoặc thu hồi phần lớn diện tích đất, phần diện tích còn lại không đủ để doanh nghiệp tiếp tục hoạt động…

Để tháo gỡ những khó khăn, vướng mắc cho doanh nghiệp, tạo điều kiện thuận lợi cho công tác giải phóng mặt bằng và sớm ổn định hoạt động sản xuất của doanh nghiệp, Chủ tịch Ủy ban nhân dân tỉnh Hưng Yên Trần Quốc Văn cho biết, trên cơ sở đề xuất của các địa phương và doanh nghiệp, Ủy ban nhân dân tỉnh Hưng Yên đã chấp thuận vị trí xây dựng các khu sản xuất tập trung để di dời các doanh nghiệp nằm trong phạm vi giải phóng mặt bằng dự án; đồng thời căn cứ quy định hiện hành của pháp luật về đất đai tỉnh Hưng Yên đã kiến nghị lên các bộ và Chính phủ về phương án “tái định cư cho doanh nghiệp” như tái định cư cho hộ gia đình.

Tỉnh Hưng Yên chỉ đạo các cấp, ngành tiếp tục đẩy mạnh tuyên truyền về Dự án đường vành đai 4 để tạo sự đồng thuận trong nhân dân, doanh nghiệp, phấn đấu hoàn thành công tác giải phóng mặt bằng trong thời gian sớm nhất, góp phần đẩy nhanh tiến độ thi công Dự án đường vành đai 4-Vùng Thủ đô Hà Nội và đưa vào khai thác sử dụng theo kế hoạch đề ra.
