Dự án chưa có tiền lệ
Dự án đường dây 500kV mạch 3 Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có tổng chiều dài lên tới 519km, đi qua 9 tỉnh với tổng mức đầu tư lên đến 22.356 tỷ đồng. Đây là một trong những công trình có quy mô và khối lượng thi công lớn chưa từng có trong lịch sử ngành điện Việt Nam. Các nhà thầu phải đối mặt với những thách thức khổng lồ về địa hình, điều kiện thời tiết, cùng với yêu cầu phải hoàn thành dự án trong thời gian kỷ lục chỉ 6 tháng - chưa từng có tiền lệ đối với các dự án điện lực tương tự.
Dự án yêu cầu đào đắp 2,54 triệu m3 đất đá, sử dụng 705 nghìn m3 bê tông, 69,8 nghìn tấn cốt thép móng, dựng 1.177 cột thép với tổng trọng lượng lên đến 139 nghìn tấn. Toàn bộ công trình cũng bao gồm việc kéo rải 13.983km các loại dây dẫn, dây chống sét, cáp quang cho 513 khoảng néo, cùng việc lắp đặt 16.840 chuỗi cách điện.
Công tác xây dựng đòi hỏi kỹ thuật chuyên môn cao và lực lượng lao động dồi dào dưới những điều kiện làm việc khắc nghiệt như nắng nóng hay mưa rào kèm dông sét bất chợt. Tổng số nhân lực huy động có lúc lên tới 12 nghìn người, nhưng thực tế các nhà thầu chỉ có thể đáp ứng khoảng 50% số lượng này, đòi hỏi sự hỗ trợ kịp thời từ lực lượng lao động tại chỗ và các địa phương.

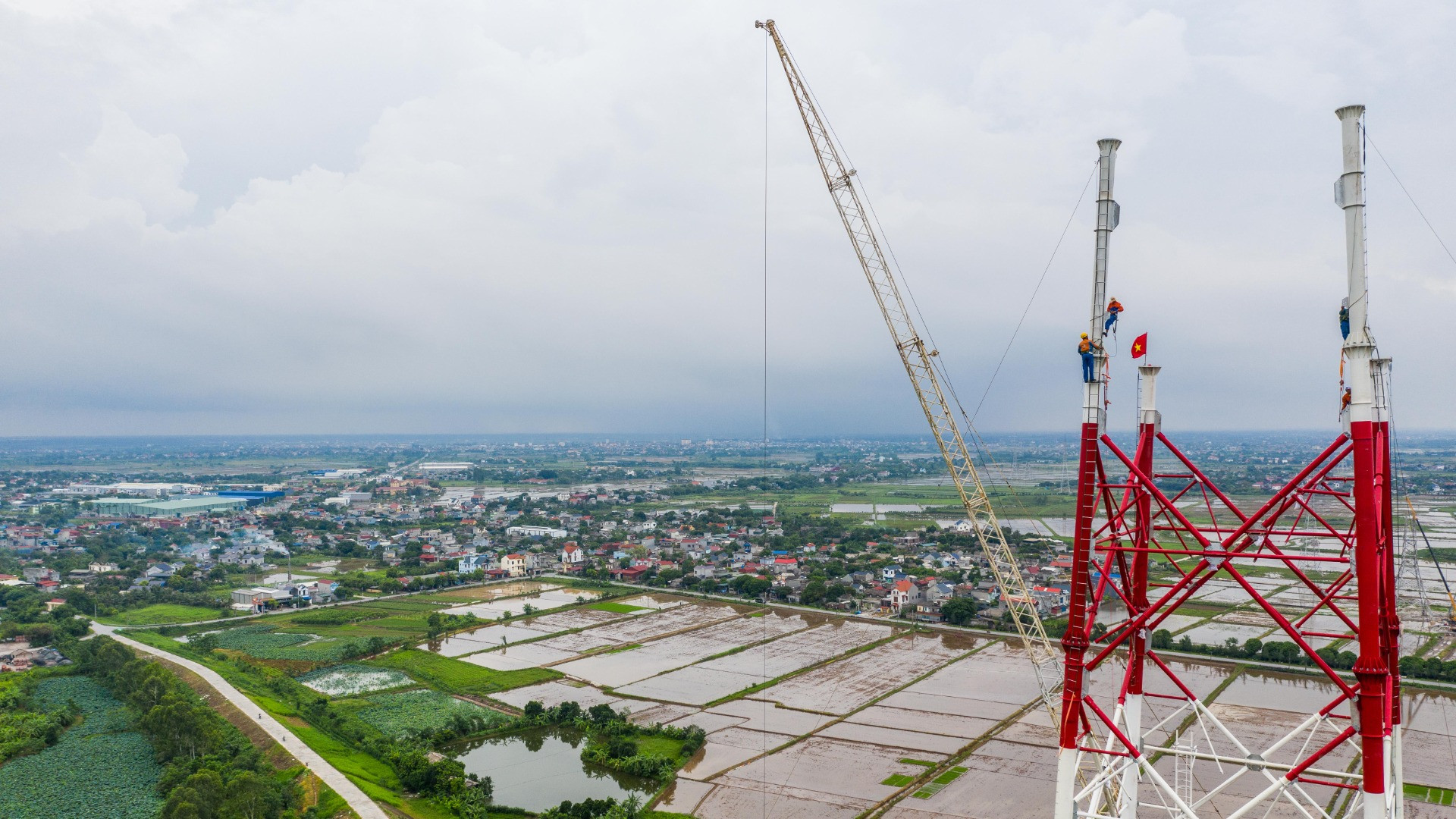

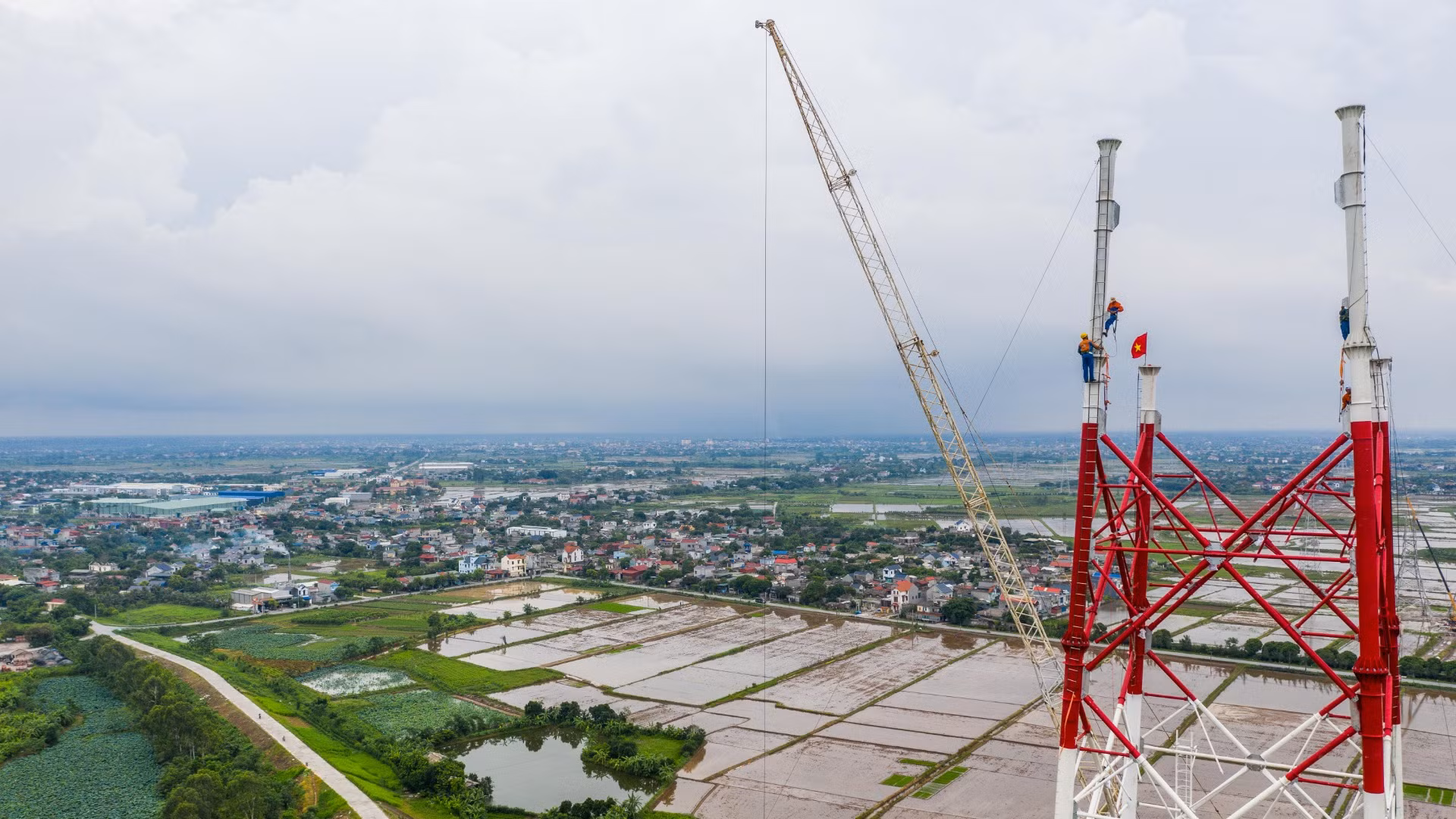

Đây là một trong những công trình có quy mô và khối lượng thi công lớn chưa từng có trong lịch sử ngành điện Việt Nam. (Ảnh: THÀNH ĐẠT) |
Ông Đặng Hoàng An, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) cho biết, dự án đường dây 500kV mạch 3 được EVN giao Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư. Đây là các công trình truyền tải điện có vai trò đặc biệt quan trọng để nâng cao độ dự trữ ổn định trên giao diện bắc-trung, bổ sung công suất từ khu vực Bắc Trung Bộ cho khu vực miền bắc, giảm tải cho các đường dây 500kV hiện hữu bảo đảm tiêu chí N-1.
Dưới sự chỉ đạo quyết liệt của Chính phủ, Thủ tướng Chính phủ, sự quan tâm, ủng hộ của các bộ, ngành, địa phương và người dân, EVN/EVNNPT đã nỗ lực để sau hơn 6 tháng đã hoàn thành thi công, đóng điện theo đúng tiến độ được giao.
Về công tác chuẩn bị đầu tư, chỉ sau gần 5 tháng kể từ thời điểm quyết định triển khai, các dự án đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư, điều chỉnh chủ trương đầu tư cùng với chuyển đổi mục đích sử dụng rừng. Đây là thời gian ngắn kỷ lục, trong khi các dự án có quy mô tương tự phải mất từ 2-3 năm.
Trong lựa chọn nhà thầu, tổng cộng các dự án có 226 gói thầu, EVNNPT cùng các Ban quản lý dự án đã tập trung mọi nhân lực có chuyên môn, tổ chức xét thầu tập trung, làm ngày đêm, không có ngày nghỉ. Kết quả là đã hoàn thành trong khoảng 60 ngày.
Trong quá trình triển khai, dự án đã gặp rất nhiều khó khăn, thách thức, nhưng với tinh thần chỉ đạo quyết liệt của Thủ tướng Chính phủ, sự vào cuộc của cả hệ thống chính trị với phương châm “4 tại chỗ”, thi công “3 ca, 4 kíp”, “vượt nắng, thắng mưa”, “chỉ bàn làm, không bàn lùi”, “làm việc xuyên lễ, Tết, ngày nghỉ”... chỉ sau hơn 6 tháng thi công, đến ngày 29/8/2024 đã tổ chức khánh thành toàn bộ dự án.
Ông Đặng Hoàng An nhấn mạnh, dự án đường dây 500kV mạch 3 Quảng Trạch-Phố Nối đã về đích và lập nên một "kỳ tích” của ngành điện. Đặc biệt, dự án còn được Tổng Bí thư Tô Lâm biểu dương và lấy làm kinh nghiệm điển hình trong việc triển khai các công trình, dự án đầu tư công trọng điểm, quan trọng quốc gia.
Huy động sức mạnh tổng hợp của cả hệ thống chính trị

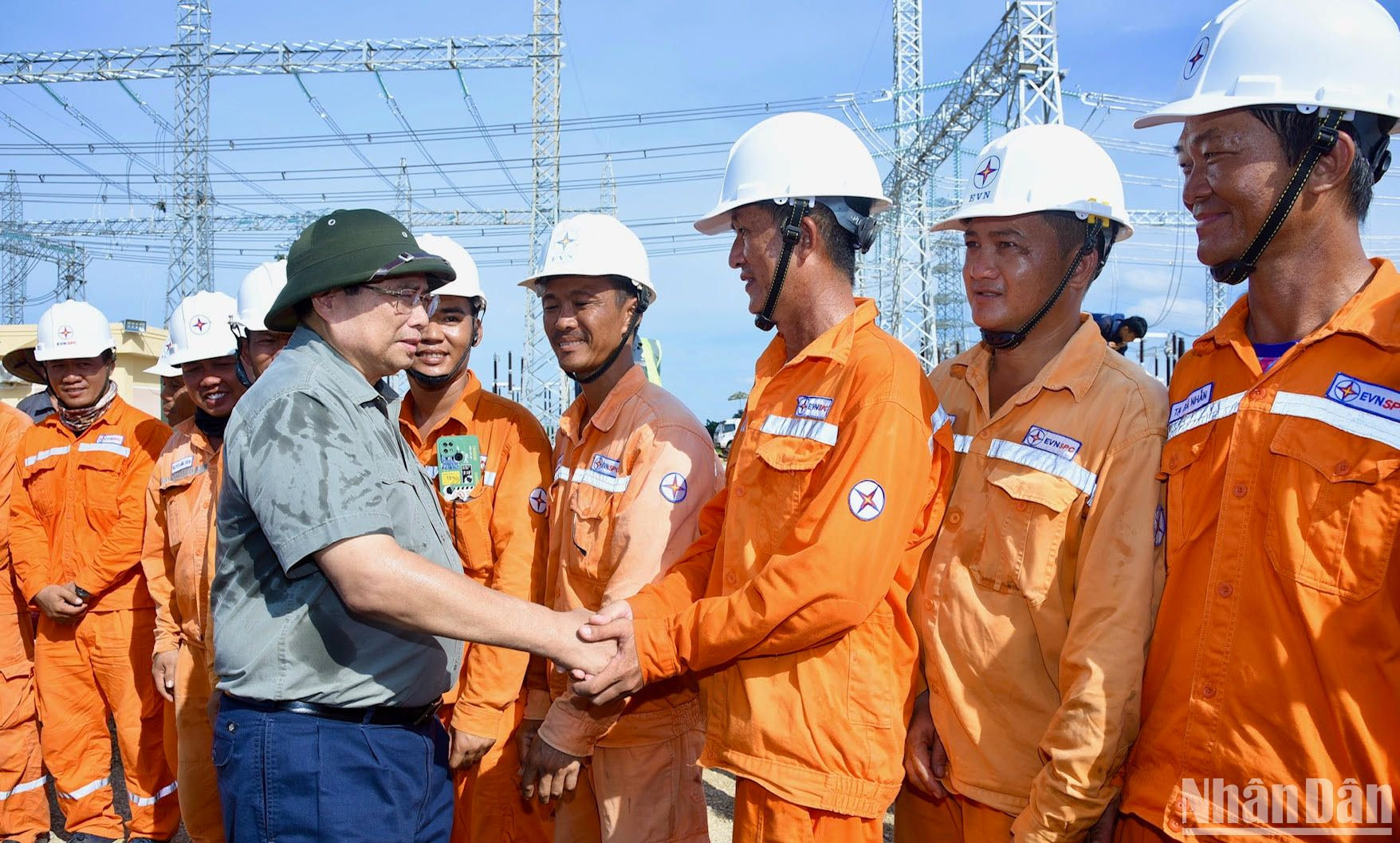

Thủ tướng Chính phủ Phạm Minh Chính thăm và động viên lực lượng thi công dự án đường dây 500kV mạch 3. (Ảnh: TRẦN HẢI) |
Vượt lên trên tất cả những khó khăn, chỉ trong thời gian ngắn, với sự chỉ đạo sát sao của Chính phủ, đặc biệt là Thủ tướng Chính phủ Phạm Minh Chính, toàn bộ tuyến đường dây 500kV mạch 3 đã hoàn thành và đóng điện vào cuối tháng 8/2024. Đây là một kỳ tích không chỉ về mặt thời gian thi công, mà còn về khả năng huy động nguồn lực, sức mạnh tổng hợp của cả hệ thống chính trị, sự vào cuộc quyết liệt của các cấp, các ngành, tinh thần làm việc không mệt mỏi của hàng nghìn người lao động, các nhà thầu, các cơ quan chức năng, chính quyền địa phương, cùng sự ủng hộ, đồng lòng từ người dân.
Dự án được triển khai dưới sự chỉ đạo trực tiếp và quyết liệt của Thủ tướng Chính phủ Phạm Minh Chính, với tinh thần “chỉ bàn làm, không bàn lùi”, “vượt nắng, thắng mưa” đã trở thành khẩu hiệu hành động của toàn bộ lực lượng tham gia. Từ các bộ ngành, chính quyền địa phương, đến lực lượng lao động trên công trường, tất cả đều đồng lòng, quyết tâm hoàn thành công trình, vì lợi ích quốc gia, vì sự phát triển bền vững của đất nước.
Thủ tướng Phạm Minh Chính đã trực tiếp chỉ đạo, ban hành nhiều công điện, chỉ thị để tháo gỡ vướng mắc, đồng thời tổ chức kiểm tra thực tế tại các công trường. Bằng sự phối hợp nhịp nhàng giữa các bộ, ngành, địa phương và các đơn vị thi công, công tác giải phóng mặt bằng được đẩy nhanh tiến độ, bảo đảm bàn giao mặt bằng đúng thời gian, tạo thuận lợi cho các nhà thầu thi công nhanh chóng.
Đặc biệt, công tác tuyên truyền, vận động người dân được thực hiện một cách bài bản. Sự đồng thuận của bà con nhân dân là yếu tố then chốt giúp dự án đạt được thành công. Các chính sách bồi thường, hỗ trợ tái định cư được triển khai kịp thời, tạo ra không gian thuận lợi cho công tác thi công.
Công tác chỉ đạo quyết liệt và phân công rõ ràng trách nhiệm đã giúp đẩy nhanh tiến độ công việc, không để xảy ra chậm trễ. Đặc biệt, sự tham gia của các địa phương với phương châm “4 tại chỗ” đã huy động được tối đa nguồn lực tại chỗ, từ đó giảm bớt chi phí và thời gian triển khai.
Tại các tỉnh nơi có đường dây đi qua, các địa phương đã thành lập Ban chỉ đạo để triển khai các phần việc. Chính quyền địa phương đã tổ chức nhiều đoàn công tác kiểm tra, làm việc để đẩy nhanh tiến độ dự án. Trước các vấn đề, tình huống phát sinh, lãnh đạo tỉnh mà trực tiếp là các đồng chí Bí thư Tỉnh ủy, Chủ tịch, Phó Chủ tịch Ủy ban nhân dân tỉnh đã có mặt ngay tại hiện trường để tập trung xử lý, tháo gỡ vướng mắc.
Lãnh đạo EVN/EVNNPT cũng tham gia trực tiếp vào công tác giám sát và điều hành tại công trường để bảo đảm tiến độ và chất lượng công trình. Các cán bộ chủ chốt của tập đoàn và tổng công ty đã chia nhau ăn, ngủ nghỉ và làm việc ngay tại công trường cùng với đội ngũ thi công, sẵn sàng xử lý kịp thời mọi vấn đề phát sinh.
Bài học để vững bước tiến vào kỷ nguyên mới

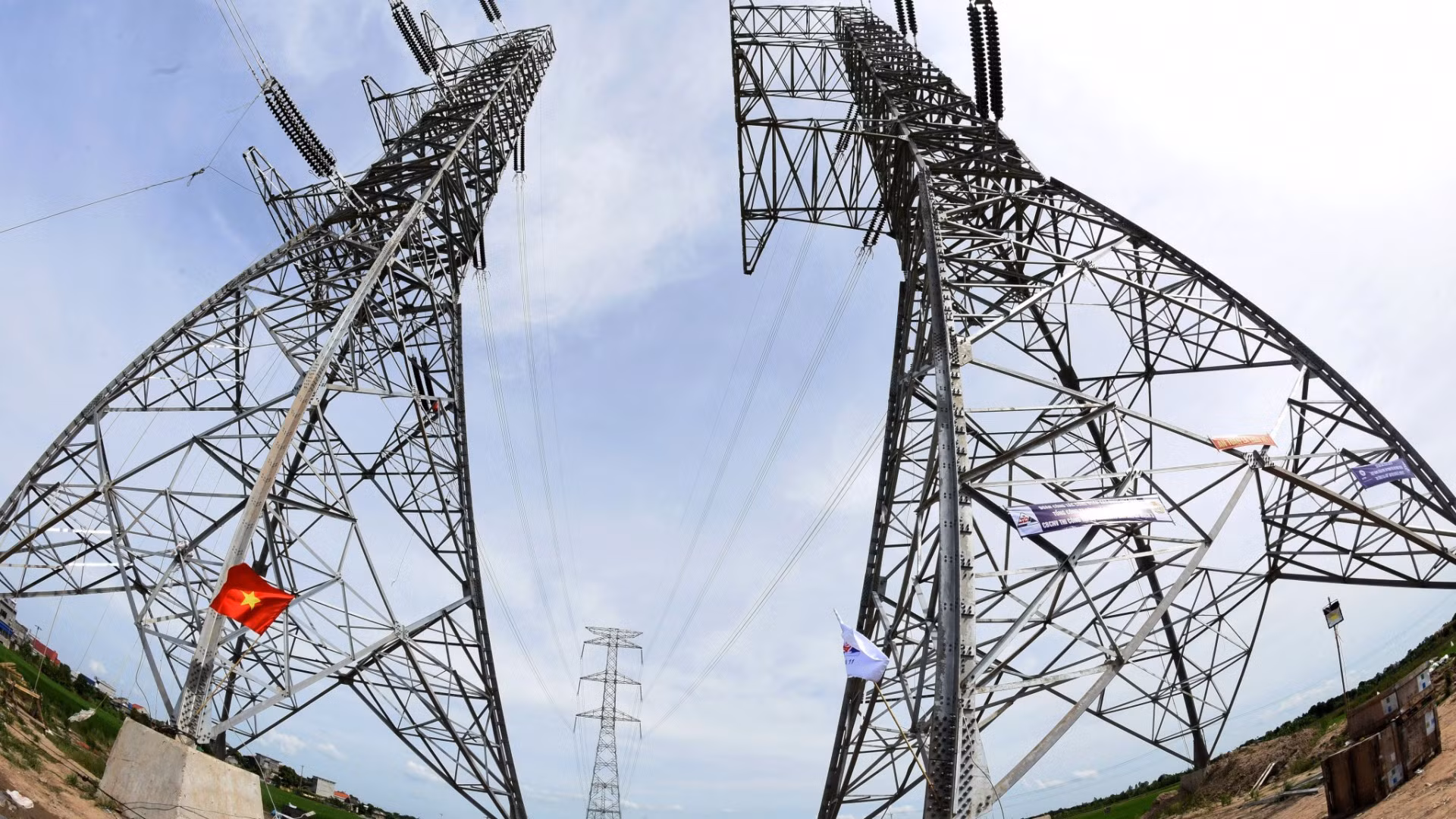

Thành công của dự án 500kV mạch 3 Quảng Trạch-Phố Nối là một bài học quý báu về công tác chỉ đạo và lãnh đạo. (Ảnh: KHÁNH AN) |
Thành công của dự án đường dây 500kV mạch 3 Quảng Trạch-Phố Nối không chỉ là một cột mốc quan trọng trong ngành điện, mà còn là một bài học quý báu về công tác chỉ đạo và lãnh đạo. Mới đây, trong bài viết về chống lãng phí, Tổng Bí thư Tô Lâm đã nhấn mạnh yêu cầu cần tổng kết, nhân rộng kinh nghiệm triển khai dự án đường dây 500kV mạch 3 để rút ngắn thời gian thực hiện các công trình, dự án đầu tư công trọng điểm, quan trọng quốc gia.
Tổng Giám đốc EVN Nguyễn Anh Tuấn chia sẻ, trong quá trình thi công dự án đường dây 500kV mạch 3, chất lượng công trình luôn được đặt lên hàng đầu. EVN đã giám sát chặt chẽ, thực hiện nghiệm thu nghiêm ngặt và không bỏ sót các bước thẩm định kỹ thuật. Điều này được chứng minh khi công trình vẫn vững vàng vượt qua dông bão trong cơn bão số 3 (Yagi), không để xảy ra bất kỳ sự cố nào. Đây là minh chứng cho sự chú trọng đến chất lượng và độ bền của công trình, đồng thời thể hiện sự nỗ lực trong việc bảo đảm an toàn, ổn định cho hệ thống điện quốc gia, làm tiền đề cho việc xây dựng các công trình hạ tầng hiện đại trong tương lai, đáp ứng nhu cầu phát triển bền vững của đất nước.
Phát biểu tại Hội nghị tổng kết công tác đầu tư xây dựng các dự án đường dây 500kV mạch 3 tổ chức ngày 8/12/2024 vừa qua, Thủ tướng Phạm Minh Chính cũng nhấn mạnh ý nghĩa đặc biệt quan trọng của dự án đối với an ninh năng lượng quốc gia, không để xảy ra sự cố, thiếu điện, đáp ứng yêu cầu phát triển đất nước. Người đứng đầu Chính phủ khẳng định: Không gì là không thể, nếu như có sự quyết tâm, dám nghĩ, dám làm và biết cách làm.
Tinh thần “chỉ bàn làm, không bàn lùi” từ đường dây 500kV mạch 3 đã tác động đến toàn Đảng, toàn dân, cả hệ thống chính trị, trở thành khẩu hiệu hành động của các cấp, các ngành, các dự án, công trình... Các bài học kinh nghiệm từ công trình kỷ lục này sẽ có giá trị lớn trong việc triển khai các dự án trọng điểm quốc gia trong tương lai, đặc biệt là khi Việt Nam đang bước vào kỷ nguyên mới với các công trình hạ tầng quan trọng như đường sắt tốc độ cao bắc-nam và tái khởi động dự án điện hạt nhân Ninh Thuận.
Thành công của dự án đường dây 500kV mạch 3 cũng giúp Việt Nam khẳng định năng lực về cơ sở hạ tầng điện lực, góp phần nâng cao vai trò, vị thế, uy tín của ngành điện lực trong lòng nhân dân, doanh nghiệp trong và ngoài nước, làm tăng niềm tin của các nhà đầu tư nước ngoài. Nhờ vào sự ổn định và bảo đảm nguồn cung điện năng, những tập đoàn lớn như Samsung, LG, Mitsubishi… và đặc biệt mới đây là “ông lớn” công nghệ NVIDIA - nhà sản xuất chíp hàng đầu thế giới, một ngành tiêu tốn nhiều điện năng, đã cam kết mở rộng sản xuất và đầu tư tại Việt Nam.
Kỳ tích đường dây 500kV mạch 3 Quảng Trạch-Phố Nối là minh chứng sống động cho sự lãnh đạo, chỉ đạo của Đảng và Chính phủ, sự sáng tạo, quyết tâm, nỗ lực và sức mạnh đại đoàn kết toàn dân tộc. Đây là bài học lớn cho các công trình trọng điểm khác trong tương lai, khi Việt Nam tiếp tục phát triển cơ sở hạ tầng, đặc biệt là các dự án giao thông, năng lượng và công nghệ cao. Tinh thần "chỉ bàn làm, không bàn lùi" sẽ tiếp tục là động lực cho sự phát triển mạnh mẽ của đất nước trong kỷ nguyên mới, kỷ nguyên vươn mình của dân tộc Việt Nam như lời Tổng Bí thư Tô Lâm đã phát biểu.
